逐项分析如下:
①施工单位提出增加土方工程施工费用13.5万元不合理。
因为原土方工程总费用为:23000×15=345000元=34.5万元;增加土方工程N后,土方工程的总费用为47.35万元;故土方工程施工费用可增加12.85万元。
②施工单位提出补偿挖土机的闲置费用2.4万元合理。

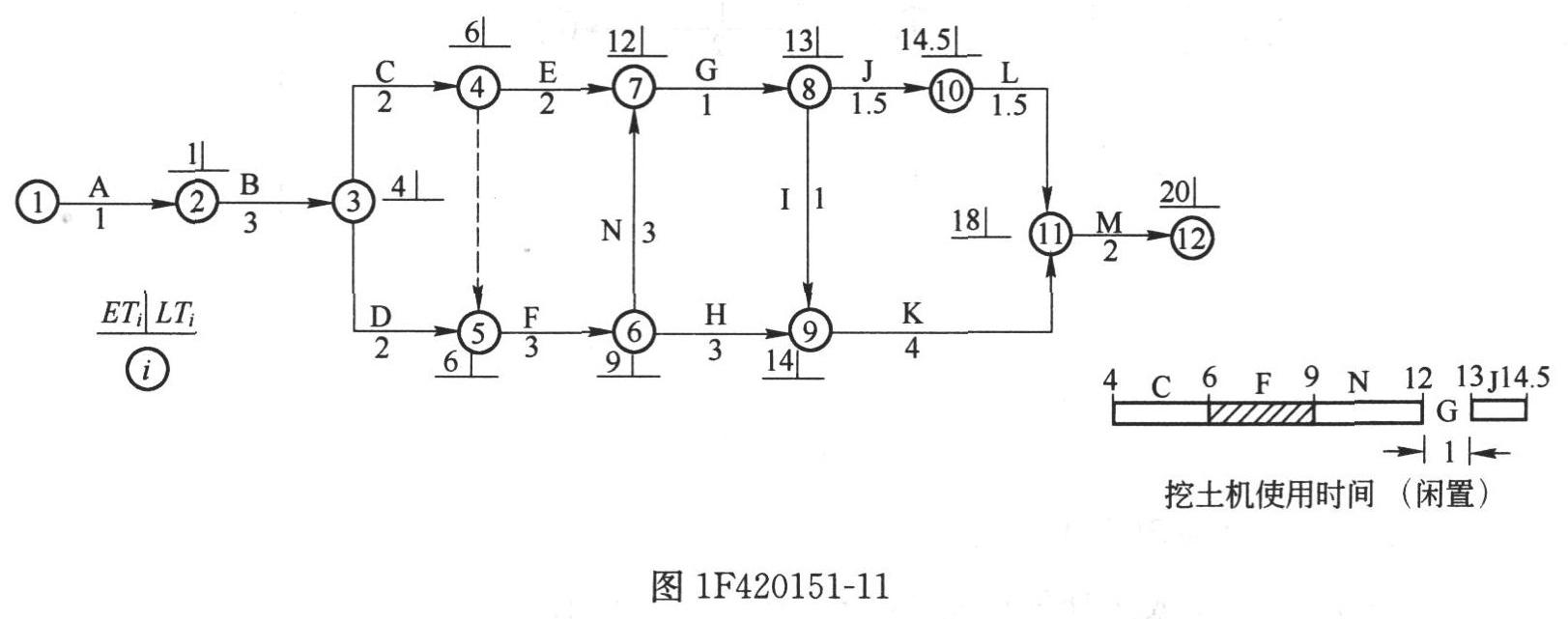

增加了土方工作N后的网络计划见图1F420151-11,安排挖土机按G→F→N→J顺序施工,由于N工作完成后到J工作的开始中间还需施工G工作,所以造成机械闲置1个月。应给予承包方施工机械闲置补偿费:30×800=24000元=2.4万元
③工期延长3个月不合理。
根据原计划(不增加N工作)计算的工期为18个月(图1F420151-10),增加N工作后的网络计划计算的工期为20个月(图1F420151-11)。因此可知,增加N工作后,计算工期增加了2个月,因此,监理工程师应批准给予承包方延长工期2个月。
