题干:某市政工程,红星公司为中标承包商,经与甲方谈判确定了施工进度计划和各工作可以压缩时间及其增加的赶工费用(数据见表5-7),其中H、I为道路路基和路面工程。[006-007-005-000-9787511421685-image/006-007-005-000-9787511421685-005-030.jpg]
题目:绘制双代号网络图,确定计划工期,关键路线,计算各分部工程总时差。在图中标示各节点的事项最早时间(TE,□)、事项最迟时间(TL,△)。。
扫码下载亿题库
精准题库快速提分
参考答案

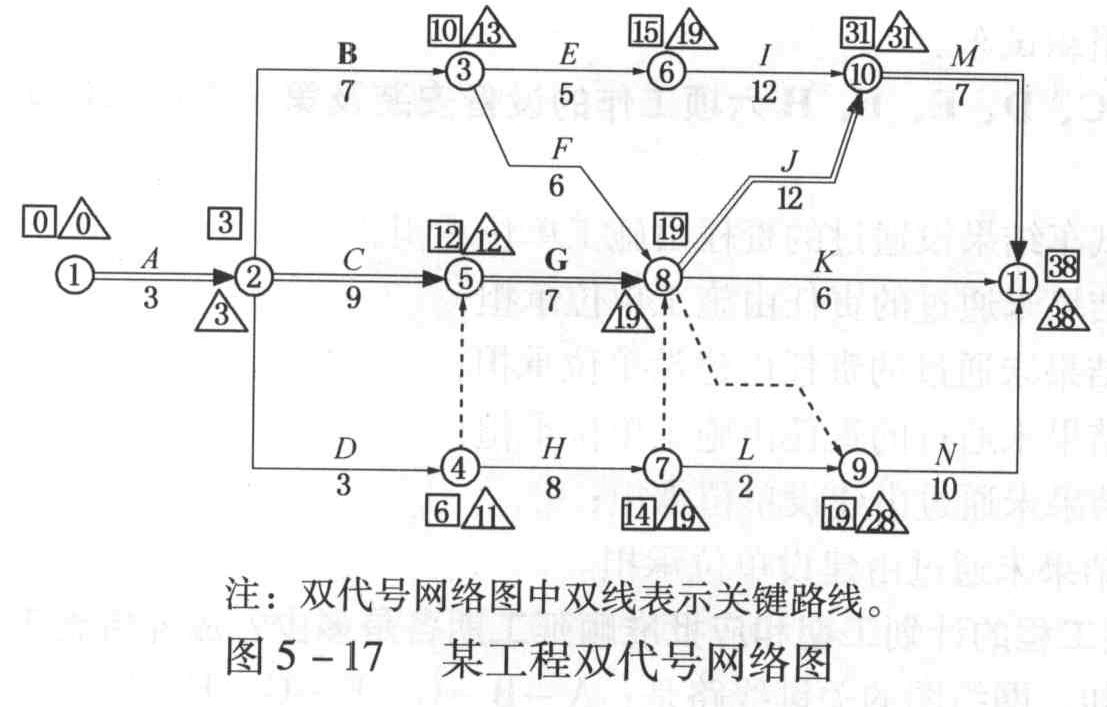

双代号网络图如图5-17所示。
关键路线为:①—②—⑤—⑧—⑩—⑩,计划工期为:3+9+7+12+7=38(周)。
关键工序TF=0,TF(B)=3,TF(D)=5,TF(E)=4,TF(F)=3,TF(H)=5,TF(I)=4,TF(K)=13,TF(N)=9,TF(L)=7。
您可能感兴趣的试题
- 1 【造价师案例题】 根据表2-65绘制双代号网络计划图,计算时间参数,确定关键线路和计划工期。
- 2 【单选题】关于双代号网络图绘制、参数计算以及计划调整工作,下列说法正确的是( )。
- A 、关键线路长度无法调整
- B 、施工过程中混凝土养护可以用虚工作表示
- C 、工作的自由时差为零,总时差必为零
- D 、一项工作的总时差包含着其惟一紧后工作的总时差
- 3 【单选题】关于按计算工期绘制的双代号时标网络图,下列说法错误的是( )。
- A 、除网络起点外,每个节点的时标都是一个工作的最早完工时间
- B 、除网络终点外,每个节点的时标都是一个工作的最早开工时间
- C 、波形箭线指向的节点不只是一个箭头的节点
- D 、总时差不为零的工作,箭线在时标轴上的水平投影长度不等于该工作的持续时间
- 4 【单选题】某分部工程单代号网络计划如下图所示,节点中下方数字为该工作的持续时间(单位:天),其关键线路有( )条。
- A 、1
- B 、2
- C 、3
- D 、4
- 5 【单选题】某分部工程双代号网络计划如下图所示,其关键线路有( )条。
- A 、2
- B 、3
- C 、4
- D 、5
- 6 【单选题】对于按计算工期绘制的双代号时标网络图,下列说法中错误的是( )。
- A 、除网络起点外,每个节点的时标都是一个工作的最早完工时间
- B 、除网络终点外,每个节点的时标都是一个工作的最早开工时间
- C 、波形箭线指向的节点不只是一个箭头的节点
- D 、当工作箭线中存在波形线时,工作箭线实线部分右端点所对应的时标值为该工作的最早完成时间
- 7 【单选题】对于按计算工期绘制的双代号时标网络图,下列说法中错误的是( )。
- A 、除网络起点外,每个节点的时标都是一个工作的最早完工时间
- B 、除网络终点外,每个节点的时标都是一个工作的最早开工时间
- C 、总时差不为零的工作,箭线在时标轴上的水平投影长度不等于该工作的持续时间
- D 、当工作箭线中存在波形线时,工作箭线实线部分右端点所对应的时标值为该工作的最早完成时间
- 8 【单选题】某工程双代号网络计划如图3-4所示,其中关键线路有()条。
- A 、1
- B 、2
- C 、3
- D 、4
- 9 【单选题】某分项工程双代号时标网络计划如图3-17所示,其中工作C和I的最迟完成时间分别为第()天。
- A 、4;11
- B 、4;9
- C 、3;11
- D 、3;9
- 10 【多选题】某工程双代号网络计划如图3-22所示,图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明()。
- A 、工作①—⑥的总时差为2
- B 、工作②—③的自由时差为1
- C 、工作②—④为关键工作
- D 、工作②—⑤的自由时差为0
- E 、工作④—⑦的自由时差为1
热门试题换一换
- 在对投资方案进行经济效益评价时,下列方案中在经济上可以接受的是( )。
- 根据《政府采购法》,下列关于政府采购的说法中,正确的有( )。
- 根据我国《合同法》,下列关于要约和承诺的说明,正确的是()。
- 根据《建设工程工程量清单计价规范》措施项目一览表,可知安装工程和市政工程均可能发生的非通用项目是()。
- 对强度等级为()的混凝土,其粗骨料的最大粒径不应大于31.5mm。
- 两侧岩层向外相背倾斜,中心部分岩层时代较老,两侧岩层依次变新,并且两边对称出现的是()。
- 长翼型散热器由()铸造而成,多用于民用建筑。
- 恒温恒湿空调机组是按空调机组的()分类的。
亿题库—让考试变得更简单
已有600万用户下载
