    题干:某建筑施工企业对某施工现场进行施工准备工作,其工作关系如表2-65所示。该工程要在26天内完成。其全部直接费用为3万元,间接费用为5000元,每超过1天间接费用增加600元。
    题目: 根据表2-65绘制双代号网络计划图,计算时间参数,确定关键线路和计划工期。

扫码下载亿题库

精准题库快速提分

参考答案

(1)根据表2-65绘制双代号网络计划图,结果见图2-27。

(2)计算各工序的时间参数:①各工序最早开始时间ES:10),(16+6)}=22。

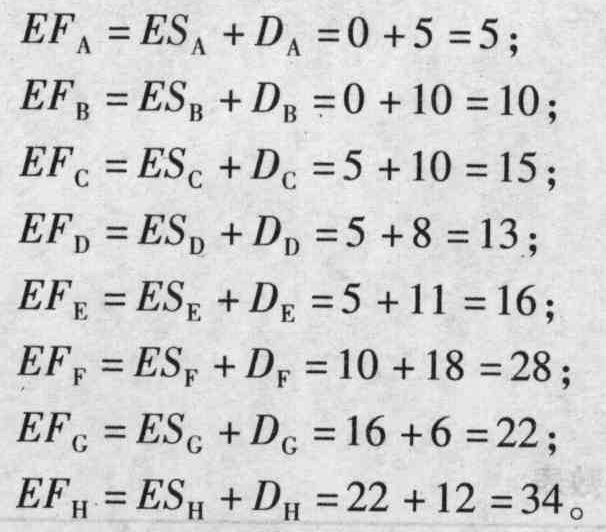

②各工序最早完成时间EF:

该网络计划的计算工期:12)}=34(天) 。

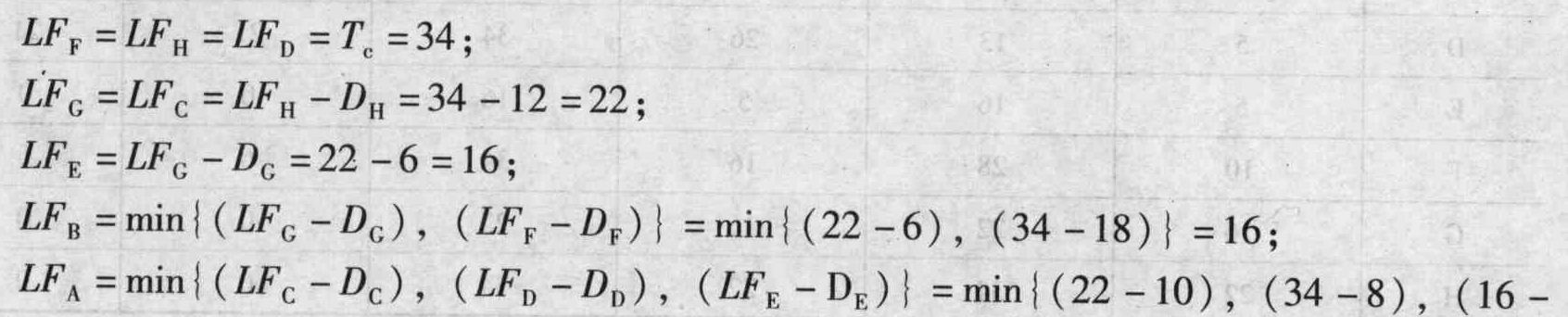

③工序最迟完成时间LF:11)}=5。

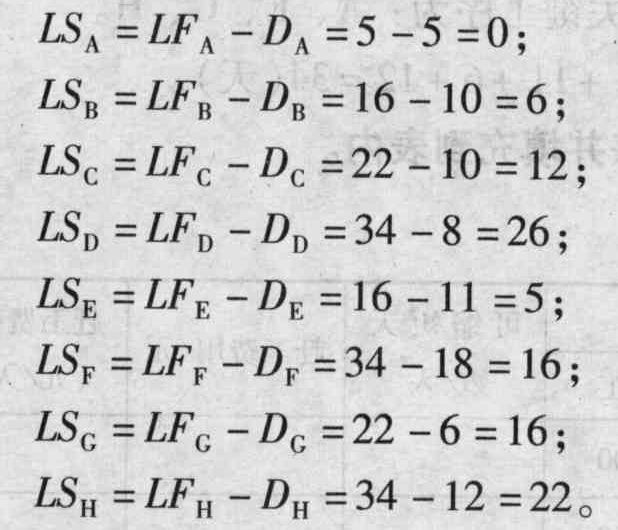

④工作最迟开始时间LS:

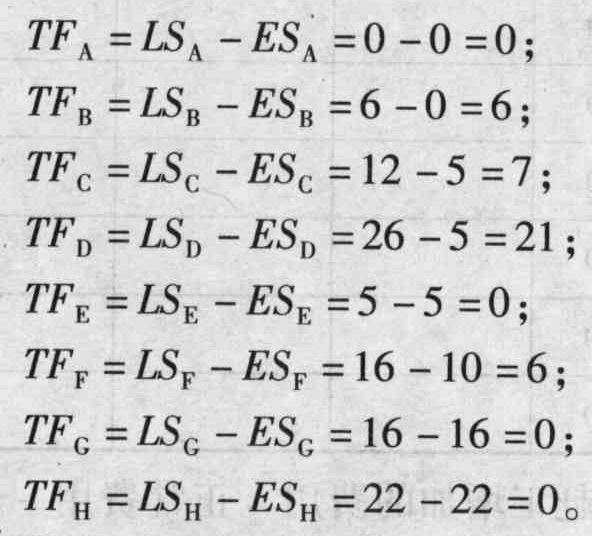

⑤总时差TF:

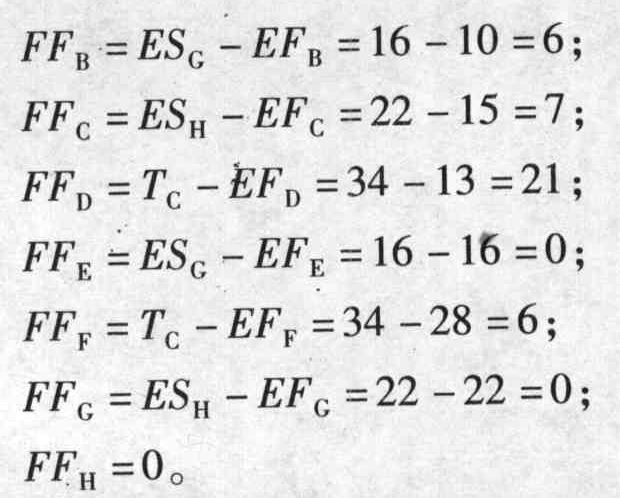

⑥自由时差FF:

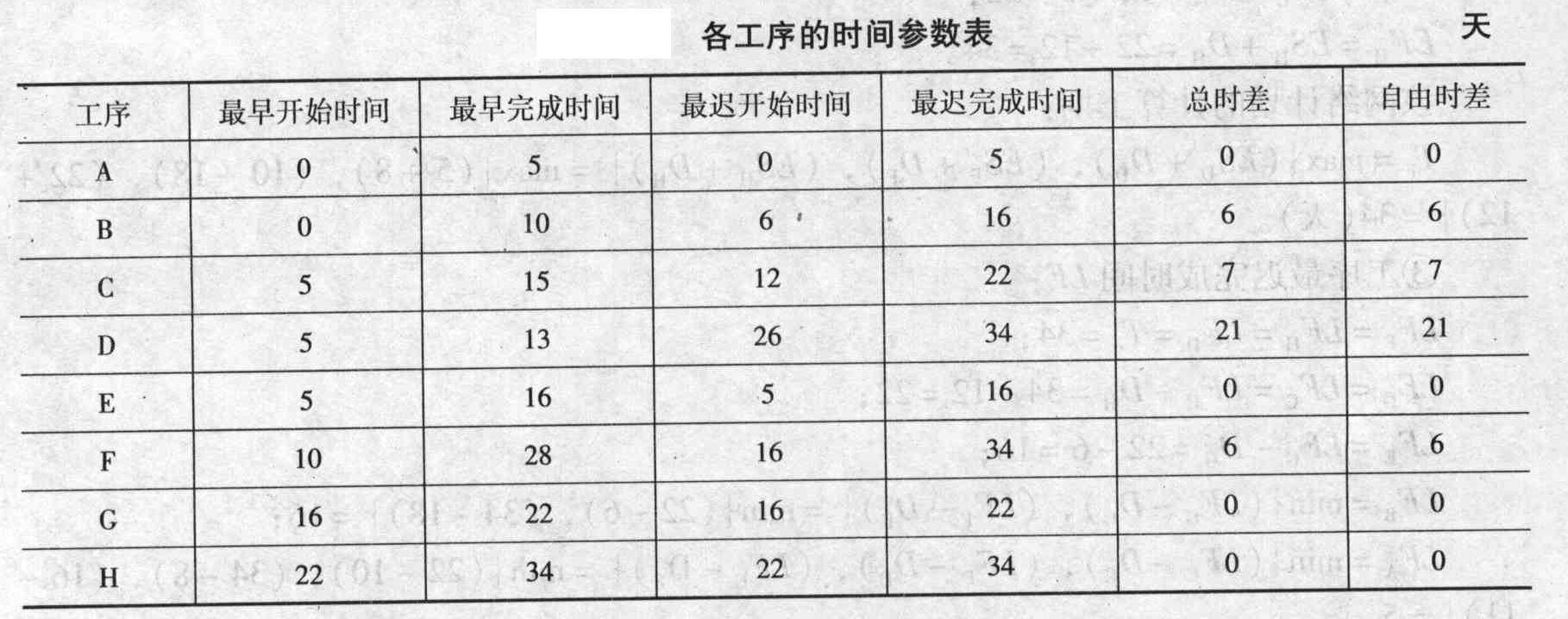

则各工序的时间参数如表所示。(2)全部由总时差为零的工作组成的线路是关键线路,故本题的关键线路为:①—②一④一⑤—⑥;关键线路上的工作为关键工作,则本题的关键工序为:A、E、G、H。

(3)关键线路的长度为计划工期,故计划工期Tc=5+11+6+12=34(天)。
