题干:某公司中标某沿海城市一高层写字楼工程,该公司进场后,给整个工程各工序进行划分,并明确了各工序之间的逻辑关系如下表所示:[9787553738109-image/9787553738109-002-018.jpg][9787553738109-image/9787553738109-002-019.jpg]在工程施工过程中发生以下事件:事件一:施工单位施工至E工作时,该沿海城市遭受海啸袭击,使该工作持续时间延长了2个月。经评估,施工单位人工费、机械费、临时建筑损失18万元。建筑物受到海水侵蚀,清理、返工费用25万元,施工单位提出了工期2个月、费用43万元的索赔要求。事件二:施工单位施工至I工作时,由于业主指定材料的质量问题,造成施工单位人工费、机械费损失5万元。同时造成持续时间延长2个月。施工单位提出了工期、费用索赔要求。
题目:根据上表中各工序间的逻辑关系绘制该工程的施工进度计划网络图,并确定关键线路及总工期。

扫码下载亿题库
精准题库快速提分

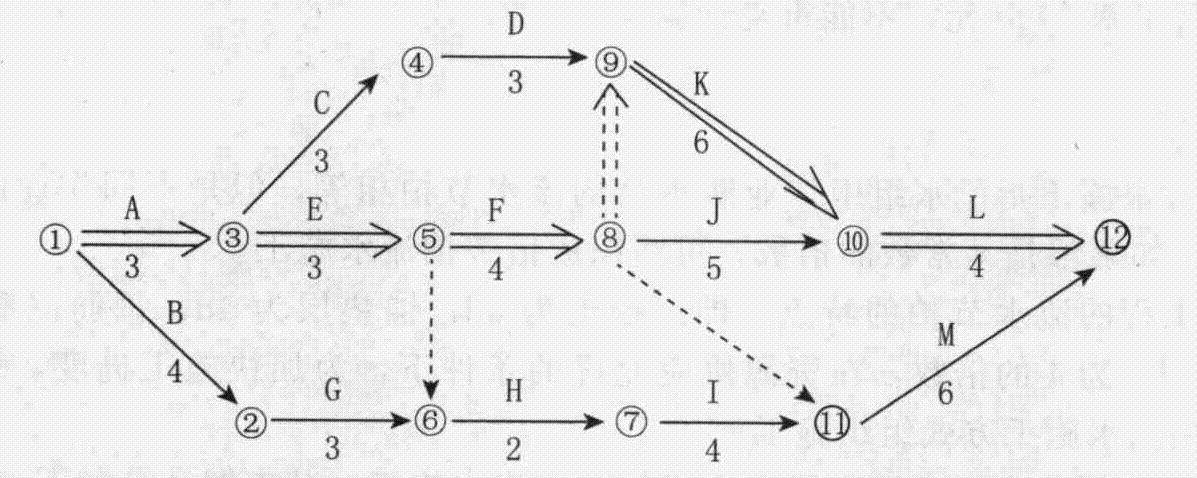

根据上表中各工序间的逻辑关系绘制施工进度计划网络图如下:
其中:关键线路为A→E→F→K→L或①→③→⑤→⑧→⑨→⑩→⑫;
总工期为20个月。

- 1 【单选题】 根据下表给定的逻辑关系和绘图规则,检查下列给定的双代号网络图,寻找并发现绘图错误。下列表述正确的是( )。
- A 、虚工作表达不规范
- B 、工作逻辑关系有错误
- C 、有循环回路
- D 、有多个终点节点
- 2 【单选题】根据下表给定的逻辑关系绘制某分部工程双代号网络计划如下图所示,图中的错误是( )。
- A 、节点编号不对
- B 、逻辑关系不对
- C 、有多个起点节点
- D 、有多个终点节点
- 3 【单选题】根据表中给定的逻辑关系所绘制的双代号网络计划如下图所示,其作图错误的是()。
- A 、节点编号不对
- B 、逻辑关系不对
- C 、有多个起点节点
- D 、有多个终点节点
- 4 【建造师案例题】根据上表中各工序间的逻辑关系绘制该工程的施工进度计划网络图,并确定关键线路及总工期。
- 5 【案例分析题】根据上表的逻辑关系,绘制双代号网络图,见下图。
- 6 【单选题】根据下表逻辑关系绘制的双代号网络图如图所示,图中存在的作图错误是( )。
- A 、节点编号不对
- B 、逻辑关系不对
- C 、有多个终点节点
- D 、有多个起点节点
- 7 【建造师案例题】根据事件2表中给出的逻辑关系,绘制双代号网络计划图,并计算该网络图的总工期。
- 8 【多选题】某工程工作逻辑关系如下表,C工作的紧后工作有( )。
- A 、工作H
- B 、工作G
- C 、工作F
- D 、工作E
- E 、工作D
- 9 【单选题】根据下表逻辑关系绘制的双代号网络图如图所示,图中存在的作图错误是()。
- A 、节点编号不对
- B 、有多个终点节点
- C 、逻辑关系不对
- D 、有多个起点节点
- 10 【建造师案例题】根据事件2表中给出的逻辑关系,绘制双代号网络计划图,并计算该网络图的总工期。
热门试题换一换
- 施工图预算编制的可采用的方法有( )。
- 混凝土浇筑的时间间歇超过( ),一般要留设施工缝。
- 实用新型和外观设计专利权的期限是( )年。
- 业主与监理单位之间的关系应为( ),双方应严格履行合同条款,监理单位代表业主对工程项目进行监督和管理。
- 对于生产线安装测量控制网时,一般纵向中心线设置( )条。
- 人民法院可以根据情况对不同的证据采用不同的保全方法,下列行为不属于证据保全方法的是()。
- 国际工程投标总报价组成中,其他待摊费用包括()。
- 某材料供应商由于自身原因,没有按合同约定及时提供原材料。给工程建设项目造成了经济损失,该供应商应承担()。
- 关于抵押的说法,正确的是( )。
- 在以下所列的给水处理工艺中,( )是处理高浊度水处理工艺常用流程。

亿题库—让考试变得更简单
已有600万用户下载
