- 建造师案例题1.某新建单线铁路的控制性工程是大山隧道,长4680m,围岩级别是Ⅲ、Ⅳ、Ⅴ级,设置1座横洞。 2.根据施工组织设计要求:施工准备2个月,进口段1个月,出口段3个月,横洞4个月。隧道围岩分布如下图所示。 3.根据施工组织设计要求横洞进行两个作业面施工。隧道按设计超前地质预报纳入工序,Ⅴ级围岩设置小导管超前支护,其他为锚喷支护。Ⅲ级围岩采用全断面开挖,Ⅳ级围岩采用台阶法,Ⅴ级围岩采用中隔壁法(CD法)开挖。 4.根据本企业施工工艺水平,对各种围岩的循环进尺、循环作业时间及环境和经验修正系数如下表所示。假定按三班制组织施工,每月作业时间30d。 隧道掘进进度指标计算表 5.在施工过程中,进口工作面和横洞向小里程工作面开挖过程中,在接近贯通时,两端工作面为迎接2天后的隧道贯通庆典,加紧施工,在双方距离6m时,进口工作面爆破时,导致横洞向小里程掘进工作面拱部石头塌落,砸死2人。经调查此爆破工没有爆破操作合格证却执行了爆破作业。 计算该隧道掘进工期(含施工准备时间,考虑两工作面相向开挖施工临近贯通点应由单工作面开挖对工期的影响)。
扫码下载亿题库
精准题库快速提分
掘进工期计算

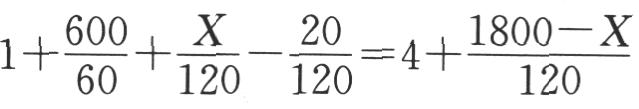

设出口段工作面在正洞内掘进600mⅤ级围岩后继续向小里程方向掘进Ⅳ级围岩Xm,横洞工作面在正洞内向隧道出口方向掘进Ⅳ级围岩(1800-X)m。两工作面自施工准备完成后同时开始施工,平行作业,直至贯通前两端工作面间的开挖距离8倍循环进尺(2.5×8=20m)时,由出口段工作面单独掘进。则两工作面工作时间应满足以下等式:
解得:X=490m
隧道出口工作面工作时间(不含施工准备时间):
横洞工作面向大里程(隧道出口)方向掘进工作时间(不含施工准备时间):

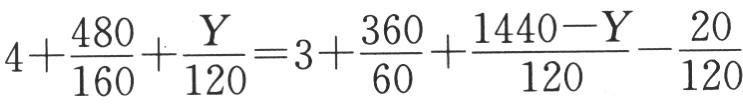

设进口段工作面在正洞内掘进360mⅤ级围岩后继续向大里程方向掘进Ⅳ级围岩Ym,横洞工作面在正洞内向隧道进口方向(小里程方向)掘进Ⅲ级围岩480m后继续向隧道进口方向掘进Ⅳ级围岩(1440-Y)m。两工作面自施工准备完成后同时开始施工,平行作业,直至贯通前两端工作面间的开挖距离8倍循环进尺(2.5×8=20m)时,由进口段工作面单独掘进,横洞工作面此时要撤出。则两工作面工作时间应满足以下等式:
解得:y=830(m)

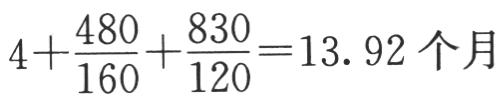

横洞向小里程掘进工作面工作时间(不含施工准备时间):
隧道进口工作面工作时间(不含施工准备时间):
包含施工准备时间四个工作面的施工工期分别为:
隧道出口工作面:2+15.08=17.08个月
横洞工作面向大里程(隧道出口)方向工作面:2+14.92=16.92个月
横洞向小里程方向工作面:2+13.92=15.92个月
隧道进口工作面:2+14.08=16.08个月
因此,本隧道工程掘进工期受隧道出口工作面掘进工期控制,总掘进工期为17.08个月。
(注:根据隧道施工安全控制要求,两工作面接近贯通时,两端施工应加强联系,统一指挥。当两端工作间的开挖距余留8倍循环进尺,或接近15m时,应停止一端工作,将人员和机具撤走,并在安全距离以外设立警戒标志,防止人员误入危险区。)
- 1 【建造师案例题】1.某新建单线铁路的控制性工程是大山隧道,长4680m,围岩级别是Ⅲ、Ⅳ、Ⅴ级,设置1座横洞。 2.根据施工组织设计要求:施工准备2个月,进口段1个月,出口段3个月,横洞4个月。隧道围岩分布如下图所示。 3.根据施工组织设计要求横洞进行两个作业面施工。隧道按设计超前地质预报纳入工序,Ⅴ级围岩设置小导管超前支护,其他为锚喷支护。Ⅲ级围岩采用全断面开挖,Ⅳ级围岩采用台阶法,Ⅴ级围岩采用中隔壁法(CD法)开挖。 4.根据本企业施工工艺水平,对各种围岩的循环进尺、循环作业时间及环境和经验修正系数如下表所示。假定按三班制组织施工,每月作业时间30d。 隧道掘进进度指标计算表 5.在施工过程中,进口工作面和横洞向小里程工作面开挖过程中,在接近贯通时,两端工作面为迎接2天后的隧道贯通庆典,加紧施工,在双方距离6m时,进口工作面爆破时,导致横洞向小里程掘进工作面拱部石头塌落,砸死2人。经调查此爆破工没有爆破操作合格证却执行了爆破作业。 简述Ⅴ级围岩采用中隔壁法的基本步骤。
- 2 【建造师案例题】1.某新建单线铁路的控制性工程是大山隧道,长4680m,围岩级别是Ⅲ、Ⅳ、Ⅴ级,设置1座横洞。 2.根据施工组织设计要求:施工准备2个月,进口段1个月,出口段3个月,横洞4个月。隧道围岩分布如下图所示。 3.根据施工组织设计要求横洞进行两个作业面施工。隧道按设计超前地质预报纳入工序,Ⅴ级围岩设置小导管超前支护,其他为锚喷支护。Ⅲ级围岩采用全断面开挖,Ⅳ级围岩采用台阶法,Ⅴ级围岩采用中隔壁法(CD法)开挖。 4.根据本企业施工工艺水平,对各种围岩的循环进尺、循环作业时间及环境和经验修正系数如下表所示。假定按三班制组织施工,每月作业时间30d。 隧道掘进进度指标计算表 5.在施工过程中,进口工作面和横洞向小里程工作面开挖过程中,在接近贯通时,两端工作面为迎接2天后的隧道贯通庆典,加紧施工,在双方距离6m时,进口工作面爆破时,导致横洞向小里程掘进工作面拱部石头塌落,砸死2人。经调查此爆破工没有爆破操作合格证却执行了爆破作业。 针对背景5中提到的安全事故,施工组织有何错误之处?
- 3 【建造师案例题】1.某新建单线铁路的控制性工程是大山隧道,长4680m,围岩级别是Ⅲ、Ⅳ、Ⅴ级,设置1座横洞。 2.根据施工组织设计要求:施工准备2个月,进口段1个月,出口段3个月,横洞4个月。隧道围岩分布如下图所示。 3.根据施工组织设计要求横洞进行两个作业面施工。隧道按设计超前地质预报纳入工序,Ⅴ级围岩设置小导管超前支护,其他为锚喷支护。Ⅲ级围岩采用全断面开挖,Ⅳ级围岩采用台阶法,Ⅴ级围岩采用中隔壁法(CD法)开挖。 4.根据本企业施工工艺水平,对各种围岩的循环进尺、循环作业时间及环境和经验修正系数如下表所示。假定按三班制组织施工,每月作业时间30d。 隧道掘进进度指标计算表 5.在施工过程中,进口工作面和横洞向小里程工作面开挖过程中,在接近贯通时,两端工作面为迎接2天后的隧道贯通庆典,加紧施工,在双方距离6m时,进口工作面爆破时,导致横洞向小里程掘进工作面拱部石头塌落,砸死2人。经调查此爆破工没有爆破操作合格证却执行了爆破作业。 计算该隧道各级围岩的掘进进度指标。
- 4 【建造师案例题】1.某新建单线铁路的控制性工程是大山隧道,长4680m,围岩级别是Ⅲ、Ⅳ、Ⅴ级,设置1座横洞。 2.根据施工组织设计要求:施工准备2个月,进口段1个月,出口段3个月,横洞4个月。隧道围岩分布如下图所示。 3.根据施工组织设计要求横洞进行两个作业面施工。隧道按设计超前地质预报纳入工序,Ⅴ级围岩设置小导管超前支护,其他为锚喷支护。Ⅲ级围岩采用全断面开挖,Ⅳ级围岩采用台阶法,Ⅴ级围岩采用中隔壁法(CD法)开挖。 4.根据本企业施工工艺水平,对各种围岩的循环进尺、循环作业时间及环境和经验修正系数如下表所示。假定按三班制组织施工,每月作业时间30d。 隧道掘进进度指标计算表 5.在施工过程中,进口工作面和横洞向小里程工作面开挖过程中,在接近贯通时,两端工作面为迎接2天后的隧道贯通庆典,加紧施工,在双方距离6m时,进口工作面爆破时,导致横洞向小里程掘进工作面拱部石头塌落,砸死2人。经调查此爆破工没有爆破操作合格证却执行了爆破作业。 画出该隧道的施工形象进度示意图(时间一里程图)。
- 5 【建造师案例题】 A施工单位承建某新建单线铁路工程中有1座隧道工程长2600m,其余路段为路基土石方。根据设计图纸,正洞中围岩的绝大部分是Ⅱ级围岩,局部有节理较发 育的Ⅲ级围岩,进口处50m为埋深较深且比较破碎的Ⅴ级围岩,拟采用小断面弱爆破暗挖法,并辅助进行超前支护。出口处40m埋深较浅且极易破碎的Ⅵ级围 岩,拟采用明挖法,修筑一段明洞。正洞开挖施工拟采用全断面钻爆法。在施工前及施工中有以下情况: 1.进口处的软弱围岩施工拟采用“管超前、严注浆、长进尺、勤量测、晚封闭、快衬砌”的工法。 2.施工中选择的监控量测项目有洞内外观察、水平相对净空变化值和隧道底部隆起等项目。 3.进洞支护方案采用喷射混凝土支护方法,正洞支护采用超前支护方法。出砟方案采用有轨运输方式。 4. 每一单口循环开挖进度为2.80m,综合循环时间为12.4h。假定按三班制组织施工,每月作业时间30d,考虑工程环境和时间利用率后的修正系数 0.85。隧道从进出口外不具备作业面条件,进口处施工需1个月,出口段及明洞需3个月,施工准备2个月(不考虑两工作面相向施工临近贯通相距8循环进尺 前一方要撤出对工期的影响)。 5.工程实施过程中,施工单位A将隧道出口明挖段回填土工程外加与此连接的1500m路基土石方工程直接分包给某施工单位B,并签订分包合同。工程铺轨前,监理单位组织路基检测时发现明挖段路基填方密实度不合格。 6.在一次爆破中发生一起安全事故,轻伤2人。经调查此2人不是爆破工却执行了爆破作业。 由背景4数据计算:(1)单口月开挖进度;(2)如果该隧道开设两个工作面,计算该隧道工程的掘进工期(不考虑两工作面相向施工临近贯通点应由单工作面开挖对工期的影响)。
- 6 【单选题】线路平面控制网适用于新建( )铁路工程测量。
- A 、120~160km/h
- B 、160~250km/h
- C 、250~350km/h
- D 、350km/h以上
- 7 【建造师案例题】A施工单位承建某新建单线铁路工程中有1座隧道工程长2600m,其余路段为路基土石方。根据设计图纸,正洞中围岩的绝大部分是Ⅱ级围岩,局部有节理较发育的Ⅲ级围岩,进口处50m为埋深较深且比较破碎的Ⅴ级围岩,拟采用小断面弱爆破暗挖法,并辅助进行超前支护。出口处40m埋深较浅且极易破碎的Ⅵ级围岩,拟采用明挖法,修筑一段明洞。正洞开挖施工拟采用全断面钻爆法。在施工前及施工中有以下情况: 1.进口处的软弱围岩施工拟采用“管超前、严注浆、长进尺、勤量测、晚封闭、快衬砌”的工法。 2.施工中选择的监控量测项目有洞内外观察、水平相对净空变化值和隧道底部隆起等项目。 3.进洞支护方案采用喷射混凝土支护方法,正洞支护采用超前支护方法。出砟方案采用有轨运输方式。 4.每一单口循环开挖进度为2.80m,综合循环时间为12.4h。假定按三班制组织施工,每月作业时间30天,考虑工程环境和时间利用率后的修正系数0.85。隧道从进出口外不具备作业面条件,进口处施工需1个月,出口段及明洞需3个月,施工准备2个月。 5.在一次爆破中发生一起安全事故,轻伤2人。经调查此2人不是爆破工却执行了爆破作业。 进口处软弱围岩的工法是否有不妥之处?若不妥,指出不妥之处,并改正。
- 8 【建造师案例题】 A施工单位承建某新建单线铁路工程中有1座隧道工程长2600m,其余路段为路基土石方。根据设计图纸,正洞中围岩的绝大部分是Ⅱ级围岩,局部有节理较发育的Ⅲ级围岩,进口处50m为埋深较深且比较破碎的Ⅴ级围岩,拟采用小断面弱爆破暗挖法,并辅助进行超前支护。出口处40m埋深较浅且极易破碎的Ⅵ级围岩,拟采用明挖法,修筑一段明洞。正洞开挖施工拟采用全断面钻爆法。在施工前及施工中有以下情况: 1.进口处的软弱围岩施工拟采用“管超前、严注浆、长进尺、勤量测、晚封闭、快衬砌”的工法。 2.施工中选择的监控量测项目有洞内外观察、水平相对净空变化值和隧道底部隆起等项目。 3.进洞支护方案采用喷射混凝土支护方法,正洞支护采用超前支护方法。出砟方案采用有轨运输方式。 4.每一单口循环开挖进度为2.80m,综合循环时间为12.4h。假定按三班制组织施工,每月作业时间30天,考虑工程环境和时间利用率后的修正系数0.85。隧道从进出口外不具备作业面条件,进口处施工需1个月,出口段及明洞需3个月,施工准备2个月。 5.在一次爆破中发生一起安全事故,轻伤2人。经调查此2人不是爆破工却执行了爆破作业。 施工中选择的监控量测项目是否完整?如不完整,请补充。
- 9 【建造师案例题】 A施工单位承建某新建单线铁路工程中有1座隧道工程长2600m,其余路段为路基土石方。根据设计图纸,正洞中围岩的绝大部分是Ⅱ级围岩,局部有节理较发育的Ⅲ级围岩,进口处50m为埋深较深且比较破碎的Ⅴ级围岩,拟采用小断面弱爆破暗挖法,并辅助进行超前支护。出口处40m埋深较浅且极易破碎的Ⅵ级围岩,拟采用明挖法,修筑一段明洞。正洞开挖施工拟采用全断面钻爆法。在施工前及施工中有以下情况: 1.进口处的软弱围岩施工拟采用“管超前、严注浆、长进尺、勤量测、晚封闭、快衬砌”的工法。 2.施工中选择的监控量测项目有洞内外观察、水平相对净空变化值和隧道底部隆起等项目。 3.进洞支护方案采用喷射混凝土支护方法,正洞支护采用超前支护方法。出砟方案采用有轨运输方式。 4.每一单口循环开挖进度为2.80m,综合循环时间为12.4h。假定按三班制组织施工,每月作业时间30天,考虑工程环境和时间利用率后的修正系数0.85。隧道从进出口外不具备作业面条件,进口处施工需1个月,出口段及明洞需3个月,施工准备2个月。 5.在一次爆破中发生一起安全事故,轻伤2人。经调查此2人不是爆破工却执行了爆破作业。 由背景4数据计算:(1)单口月开挖进度;(2)如果该隧道开设两个工作面,计算该隧道工程的掘进工期(不考虑两工作面相向施工临近贯通点应由单工作面开挖而对工期的影响)。
- 10 【单选题】线路平面控制网适用于新建( )铁路工程测量。
- A 、120~160km/h
- B 、160~250km/h
- C 、250~350km/h
- D 、350km/h以上
- 张某与某建筑公司签订了一份为期3年的劳动合同并约定了1个月的试用期,试用期间张某的工资不得低于本单位相同岗位最低档工资或者劳动合同约定工资的( ),并不得低于用人单位所在地的最低工资标准。
- 梁式桥设计洪水位上相邻两个桥墩(或桥台)之间的净距称之为( )。
- 设备深基础包括( )。
- 以下关于各类阀门的叙述正确的是( )。
- 下列关于规范性法律文件效力的表述,表述正确的是( )。
- 会对边坡稳定产生较大影响的施工作业内容有()。
- 花境的施工验收阶段不全,请补充。
- 根据《建筑工程施工质量验收统一标准》(GB50300-2013),属于主体结构分部的有( )。
- 建设工程施工合同应以( )为合同履行地。
- 压缩机空负荷试运转要求的内容包括( )。
亿题库—让考试变得更简单
已有600万用户下载
