一级建造师
报考报名 准考证打印 成绩查询 报考指南 考试题库

重置密码成功

请谨慎保管和记忆你的密码,以免泄露和丢失

注册成功

请谨慎保管和记忆你的密码,以免泄露和丢失

首页 一级建造师 题库 正文
  • 建造师案例题 A施工单位承建某新建单线铁路工程中有1座隧道工程长2600m,其余路段为路基土石方。根据设计图纸,正洞中围岩的绝大部分是Ⅱ级围岩,局部有节理较发育的Ⅲ级围岩,进口处50m为埋深较深且比较破碎的Ⅴ级围岩,拟采用小断面弱爆破暗挖法,并辅助进行超前支护。出口处40m埋深较浅且极易破碎的Ⅵ级围岩,拟采用明挖法,修筑一段明洞。正洞开挖施工拟采用全断面钻爆法。在施工前及施工中有以下情况: 1.进口处的软弱围岩施工拟采用“管超前、严注浆、长进尺、勤量测、晚封闭、快衬砌”的工法。 2.施工中选择的监控量测项目有洞内外观察、水平相对净空变化值和隧道底部隆起等项目。 3.进洞支护方案采用喷射混凝土支护方法,正洞支护采用超前支护方法。出砟方案采用有轨运输方式。 4.每一单口循环开挖进度为2.80m,综合循环时间为12.4h。假定按三班制组织施工,每月作业时间30天,考虑工程环境和时间利用率后的修正系数0.85。隧道从进出口外不具备作业面条件,进口处施工需1个月,出口段及明洞需3个月,施工准备2个月。 5.在一次爆破中发生一起安全事故,轻伤2人。经调查此2人不是爆破工却执行了爆破作业。 由背景4数据计算:(1)单口月开挖进度;(2)如果该隧道开设两个工作面,计算该隧道工程的掘进工期(不考虑两工作面相向施工临近贯通点应由单工作面开挖而对工期的影响)。

扫码下载亿题库

精准题库快速提分

参考答案

(1)单口月开挖进度为:
(24/12.4)×2.8×30×0.85≈130m
(2)如采用单口掘进,正洞掘进持续时间:2600/130=20个月
采用双口掘进,进口段进洞1月,出口段需3月,进口段作业面比出口段作业面早施工2个月。进口段与出口段工作面各分摊1个月。
进口段工作面在正洞内施工时间:+1=11(月),总时间:11+1+2=14(月)。

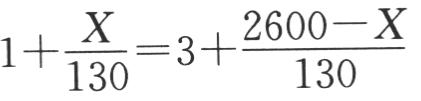

或:设进口段工作面在正洞内掘进Xm,出口段工作面在正洞内掘进(2600-X)m。进口和出口段自施工准备完成后同时开始施工,平行作业。则两工作面工作时间应满足以下等式:

解得:X=1430(m)
两工作面各自工作时间(含施工准备时间):

您可能感兴趣的试题
