题干:某工程,施工单位按招标文件中提供的工程量清单作出报价见表。施工合同约定:工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。经项目监理机构批准的施工进度计划如图所示(时间单位:月)。施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接费为400元/立方米,工程量为3000立方米。
题目:若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异,在表中填入H、I、N三项工作分月工程进度款。

扫码下载亿题库
精准题库快速提分

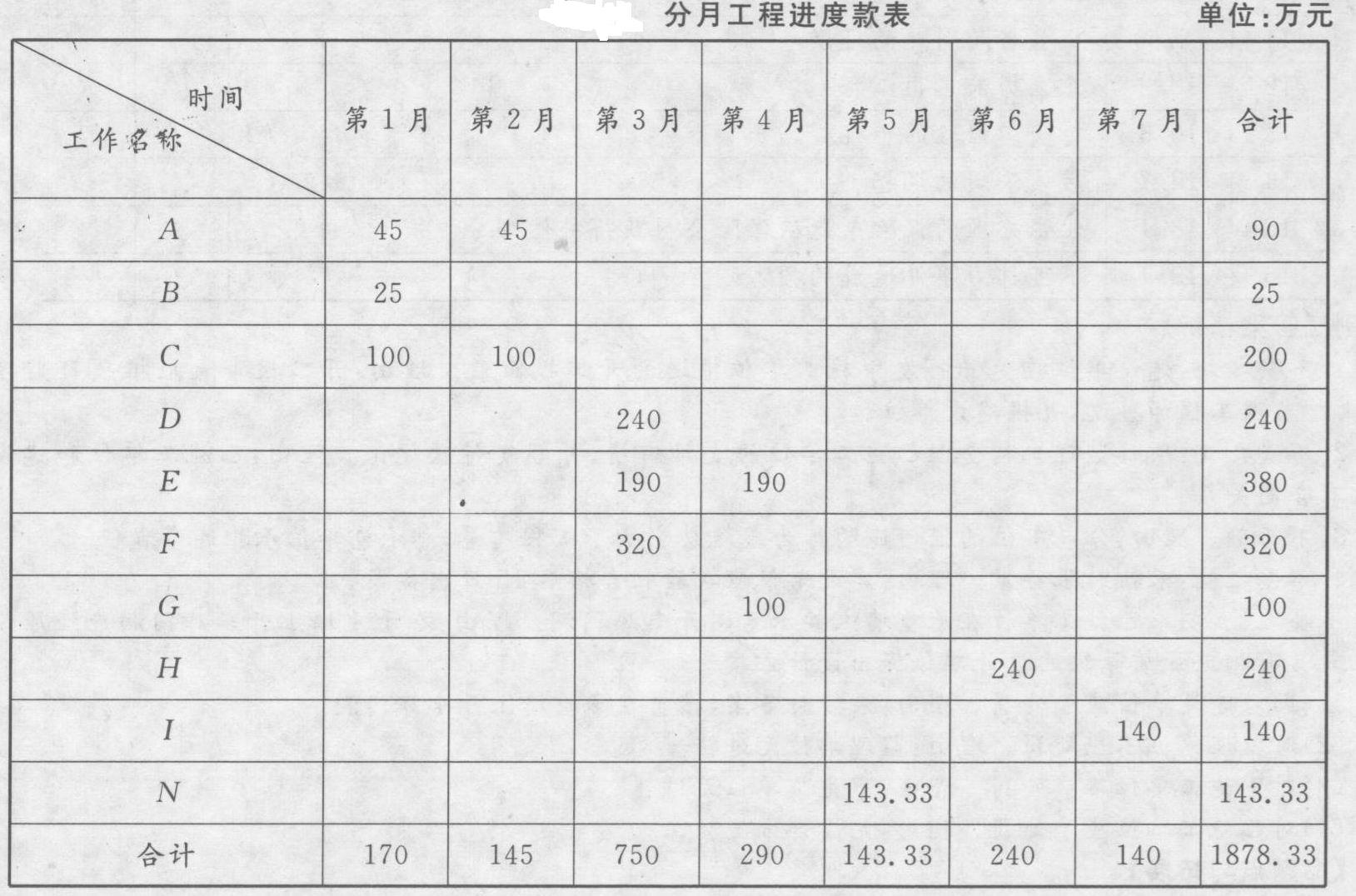

(1)H工作第6月工程进度款=240(万元)。(2)I工作第7月工程进度款=140(万元)。(3)N工作第5月工程进度款=143.33(万元)。(或直接填在表中)

- 1 【简答题】若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异,在表中填人H、I、N三项工作分月工程进度款。
- 2 【简答题】如果各项工作均按最早开始时间安排,起重机械在现场闲置多长时间?为减少机械闲置,工作C应如何安排?
- 3 【单选题】已知两相邻工作A、B,A 工作时间为4天,最早开始时间为第2天;B 工作时间为5天,
天,则B工作的最早开始时间应为()。
- A 、第6天
- B 、第5天
- C 、第2天
- D 、第1天
- 4 【单选题】在某工程网络计划中,工作M的最早开始时间和最迟开始时间分别为第12天和第15天,其持续时间为5天。工作M有3项紧后工作,它们的最早开始时间分别为第21天、第24天和第28天,则工作M的自由时差为()天。
- A 、1
- B 、3
- C 、4
- D 、8
- 5 【单选题】某工程网络计划中,工作F的最早开始时间为第11天,持续时间为5天;工作F有三项紧后工作,它们的最早开始时间分别为第20天、第22天和第23天,最迟开始时间分别为第21天、第24天和第27天。工作F的总时差和自由时差分别为()天。
- A 、5、4
- B 、5、5
- C 、4、4
- D 、11、7
- 6 【简答题】若该工程的各项工作均按最早开始时间安排,各工作均匀速完成,且各工作实际工程量与估计工程量无差异,在表4-2中填入H、I、N三项工作分月工程进度款。
- 7 【单选题】在工程网络计划中,某项工作的最早完成时间与其紧后工作的最早开始时间之间的差值称为这两项工作之间的()。
- A 、时间间隔
- B 、间歇时间
- C 、时差
- D 、时距
- 8 【多选题】某工程双代号网络计划中各项工作最早开始时间和最迟开始时间如下图所示。该计划表明()。
- A 、工作1~3的自由时差为1
- B 、工作2~4的自由时差为1
- C 、工作2~6的总时差为2
- D 、工作3~6为关键工作
- E 、工作5~7的总时差为5
- 9 【案例分析题】若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异。在表4-30中填入H、I、N三项工作分月工程进度款。
- 10 【案例分析题】如果各项工作均按最早开始时间安排,起重机械在现场闲置多长时间?为减少机械闲置,工作C应如何安排?
热门试题换一换
- 在FIDIC的《施工合同条件》中,争端裁决委员会的成员在与本工程有关的其他工作中( )
- 针对事件1,如何调整计划才能既实现建设单位的要求又能使支付施工单位的赶工费用最少,说明步骤和理由。
- 本案例事故的发生和施工的特殊性是有着密切关系的,对于这些特殊工程,为了保证安全需要,根据《建设工程安全生产管理条例》规定,应当有哪些特殊要求?承包商应当对哪些分部分项工程编制专项施工方案?
- 监理方案的内容包括()。
- 根据《工程监理企业资质管理规定》,有()情形的,工程监理企业应当及时向资质许可机关提出注销资质的申请,交回资质证书,国务院建设主管部门应当办理注销手续,公告其资质证书作废。
- 计算材料预付款。
- 施工合同履行过程中,某工程部位的施工具备隐蔽条件,经工程师中间验收后继续施工,工程师又发出重新剥露该部位检查的通知,承包人执行了指示,重新检验结果表明,施工质量存在缺陷,承包人修复后再次隐蔽。工程师对该事件的处理方式应为()。
- 某分部工程有3个施工过程,各分为4个流水节拍相等的施工段,各施工过程的流水节拍分别为6、6、4天。如果组织加快的成倍节拍流水施工,则流水步距和流水施工工期分别为()天。
- 工程实施中,通过采用三班制缩短网络计划中关键线路上的工作持续时间属于()措施。
- 在FIDIC合同条件下,承包商应提交(),说明:①根据合同应完成的所有工作的价值;②承包商认为根据合同或其他规定应支付给他的任何其他款额。
- 根据《建设工程文件归档整理规范》(GBT 50128-2001),《工程暂停令》在建设单位和工程监理单位的保管期限分别是( )。
