题干:某房屋建筑工程,建筑面积6800㎡,钢筋混凝土框架结构,外墙外保温节能体系。根据《建设工程施工合同(示范文本)》(GF-2013-0201)和《建设工程监理合同(示范文本)》(GF-2012-0202),建设单位分别与中标的施工单位和监理单位签订了施工合同和监理合同。在合同履行过程中,发生了下列事件:事件一:工程开工前,施工单位的项目技术负责人主持编制了施工组织设计,经项目负责人审核、施工单位技术负责人审批后,报项目监理机构审查。监理工程师认为该施工组织设计的编制、审核(批)手续不妥,要求改正;同时,要求补充建筑节能工程施工的内容。施工单位认为,在建筑节能工程施工前还要编制、报审建筑节能工程技术专项方案,施工组织设计中没有建筑节能工程施工内容并无不妥,不必补充。事件二:建筑节能工程施工前,施工单位上报了建筑节能工程施工技术专项方案,其中包括如下内容:(1)考虑到冬期施工气温较低,规定外墙外保温层只在每日气温高于5℃的11:00-17:00之间进行施工,其他气温低于5℃的时段均不施工;(2)工程竣工验收后,施工单位项目经理组织建筑节能分部工程验收。事件三:施工单位提交了室内装饰装修工程进度计划网络图(如下图所示),经监理工程师确认后按此组织施工。事件四:在室内装饰装修工程施工过程中,因涉及变更导致工作C的持续时间变为36天,施工单位以设计变更影响施工进度为由提出22天的工期索赔。
题目:针对事件三的进度计划网络图,列式计算工作C和工作F时间参数中的缺项,并确定该网络图的计算工期(单位:周)和关键线路(用工作表示)。

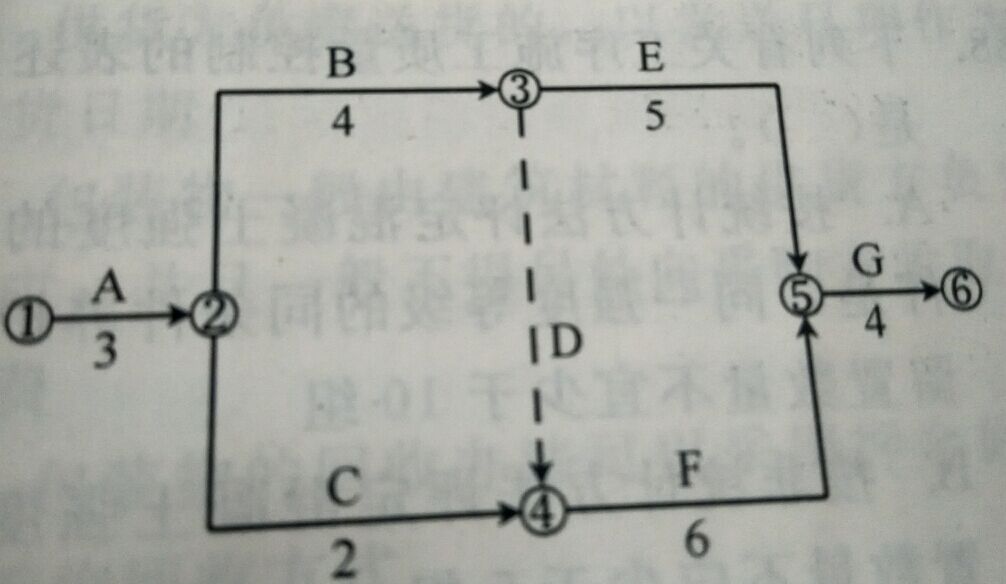

扫码下载亿题库
精准题库快速提分

(1)工作C:FF=8-6=2周
(2)工作F:TF=9-8=1周
(3)该网络计划的关键线路:A→D→E→H→I该网络图的计算工期为:2+3+3+4+2=14周。

- 1 【多选题】在工程网络计划中,针对不同的网络计划形式,关键线路有各种不同的表达方式,它可以是指( )的线路。
- A 、双代号网络计划中无虚箭线
- B 、双代号时标网络计划中无波形线
- C 、单代号网络计划中从起点节点到终点节点均为关键工作且所有工作时间间隔为零
- D 、双代号网络计划中持续时间最长
- E 、单代号网络计划中全由自由时差最小工作连起来
- 2 【多选题】下列进度计划中,宜优先采用网络图表示的有()。
- A 、施工总进度计划
- B 、小型单位工程施工进度计划
- C 、中型单位工程施工进度计划
- D 、大型单位工程施工进度计划
- E 、工序复杂的工程施工进度计划
- 3 【建造师案例题】绘出调整后的网络进度计划图。
- 4 【建造师案例题】重新绘制调整后的进度计划网络图,并列出关键线路(用工作表示)。
- 5 【多选题】针对下列双代号网络计划,下列说法正确的是( )。(图中时间单位为:天)
- A 、工作A的FF为0天
- B 、工作E的FF为第4天
- C 、工作B的LF为第7天
- D 、工作E的LS为第7天
- E 、工作C的TF为0天
- 6 【建造师案例题】绘出调整后的网络进度计划图。
- 7 【建造师案例题】针对事件3的进度计划网络图,列式计算工作C和工作F时间参数并确定该网络图的计算工期(单位:周)和关键线路(用工作表示)。
- 8 【单选题】与网络进度计划相比,横道图进度计划的主要特点是()
- A 、能反映各项工作的机动时间
- B 、能明确反映各项工作之间的逻辑关系
- C 、能直观反映各项工作的开始、完成时间
- D 、能明确反映出决定工期的关键工作
- 9 【建造师案例题】针对事件三的进度计划网络图,列式计算工作C和工作F时间参数中的缺项,并确定该网络图的计算工期(单位:周)和关键线路(用工作表示)。
- 10 【建造师案例题】针对事件三的进度计划网络图,写出其计算工期、关键线路。分别计算工作C与工作F的总时差和自由时差(单位:周)。
