题干:某单项工程,施工单位中标后进场,并编制施工组织设计,其中进度计划网络图如下图所示,报监理工程师批准后按此组织施工:[006-001-010-000-9787112165865-image/006-001-010-000-9787112165865-005-017.jpg]在施工进展到第75天时,对实际施工进度进行检查时发现:工作A已全部完成,工作B即将开始。监理工程师认为施工进度滞后比较严重会影响总工期,要求施工单位在工艺关系固定的情况下,通常调整各工作持续时间来压缩工期,并提出明确有效的赶工措施,必须保证按原进度计划的总工期完工。经施工单位测算,各工作相关参数见下表:[006-001-010-000-9787112165865-image/006-001-010-000-9787112165865-005-018.jpg]
题目:重新绘制调整后的进度计划网络图,并列出关键线路(用工作表示)。

扫码下载亿题库
精准题库快速提分

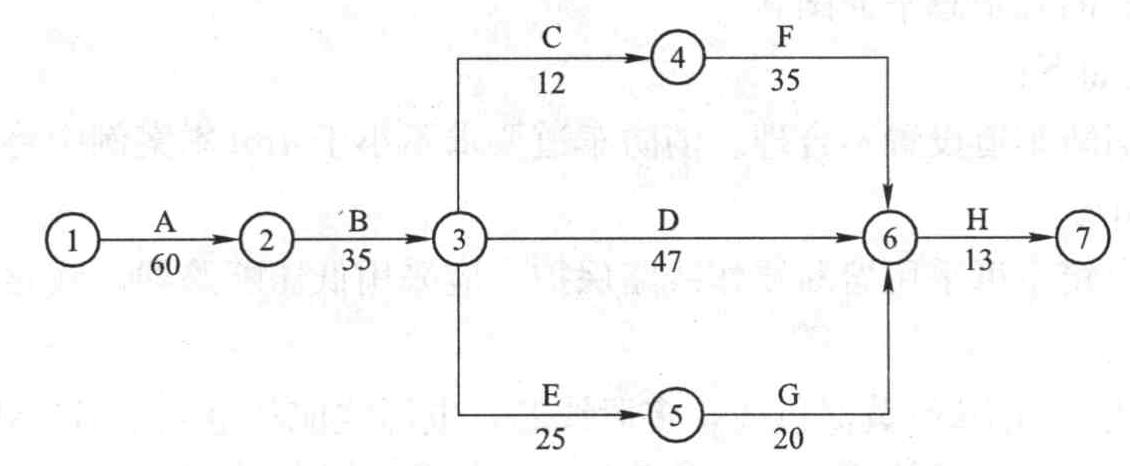

调整后的进度计划网络图如下所示:
调整后进度计划网络图的关键线路(用工作表示):A→B→D→H和A→B→C→F→H。

- 1 【建造师案例题】重新绘制第9周至完工的时标网络计划。
- 2 【多选题】在工程网络计划需要调整进度计划的情况有()。
- A 、进度偏差大于该工作的总时差
- B 、进度偏差大于该工作的自由时差
- C 、进度偏差小于该工作的自由时差
- D 、进度偏差大于该工作与其紧后工作的时间间隔
- E 、进度偏差大于该工作的总时差与自由时差的差值
- 3 【建造师案例题】绘出调整后的网络进度计划图。
- 4 【建造师案例题】重新绘制调整后的进度计划网络图,并列出关键线路(关键工作表示法)。
- 5 【建造师案例题】重新绘制第9周至完工的时标网络计划。
- 6 【建造师案例题】绘制优化后的该桥施工网络进度计划,并给出关键线路和节点工期。
- 7 【建造师案例题】绘出调整后的网络进度计划图。
- 8 【多选题】网络进度计划的工期调整可通过( )来实现。
- A 、缩短非关键工作的持续时间
- B 、增加非关键工作的时差
- C 、调整关键工作持续时间
- D 、增减工作项目
- E 、调整工作间的逻辑关系
- 9 【多选题】网络进度计划的调整可通过()来实现。
- A 、增减工作项目
- B 、调整逻辑关系
- C 、调整非关键工作时差
- D 、施工方案的调整
- E 、必要目标的调整
- 10 【建造师案例题】绘制优化后的该桥施工网络进度计划,并给出关键线路和节点工期。
热门试题换一换
- 某施工单位承包的机电安装单项工程办理了中间交接手续,进入联动试运行阶段。建设单位未按合同约定,要求施工单位组织并实施联动试运行,由设计单位编制试运行方案。施工单位按要求进行了准备,试运行前进行检查并确认:(1)已编制了试运行方案和操作规程。(2)建立了试运行须知,参加试运行人员已熟知运行工艺和安全操作规程。工程及资源环境的其余条件均满足要求。联动试运行过程中,一条热油合金钢管道多处出现泄漏,一台压缩机震动过大,试运行暂停。经检查和查阅施工资料,确认管道泄漏是施工质量问题。压缩机安装检验合格后,由于运行介质不符合压缩机的要求,为进行单机试运行,经业主和施工单位现场技术总负责人批准留待后期运行。问题处理完毕后,重新开始试运行并达到规定的要求。经分析、评定确认联动试运行合格。施工单位准备了“联动试运行合格证书”,证书内容包括:工程名称;装置、车间、工段或生产系统名称;试运行结果评定;附件:建设单位盖章、现场代表签字;设计单位盖章、现场单位签字;施工单位盖章、现场单位签字。指出试运行前检查并确认的两个条件中存在的不足。
- 用电计量装置原则上应装在供电设施的( )。
- 根据《建设工程安全生产管理条例》,下列关于各有关单位安全生产责任的规定,下列各项中正确的是( )。
- 某场道工程按工程量清单计价,得到如下数据:分部分项工程工程量清单计价合计1600万元,措施项目清单计价合计75万元,其他项目清单计价合计150万元,规费95万元,税率是不含税造价的3.4%。在工程进行中,按25%支付工程预付款,在未完施工尚需的主要材料及构配件相当于预付款时起扣除。主要材料和构配件占工程造价的60%。某月计划产值180万元,实际完成产值205万元,实际成本为198万元。某月的费用偏差是多少,费用绩效指数是多少?请分析费用状况。
- 高桩码头施工中,在斜坡上沉桩,为保证桩位准确,应( )。
- 手机电视业务主要通过()的方式实现。
- 进度控制的目的是通过控制以实现工程的()。
- 下列支出中,( )不应计入财务费用。

亿题库—让考试变得更简单
已有600万用户下载
