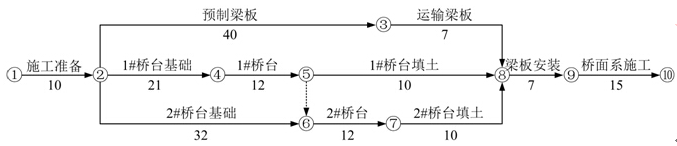

题干:背景资料:A公司承建城市道路改扩建工程,其中新建一座单跨简支桥梁,节点工期为90天,项目部编制了网络进度计划如图1所示(单位:天)。公司技术负责人在审核中发现该施工进度计划不能满足节点工期要求。工序安排不合理,要求在每项工作作业时间不变,桥台钢模板仍为一套的前提下对网络进度计划进行优化。桥梁工程施工前,由专职安全员对整个桥梁工程进行了安全技术交底。桥台施工完成后在台身上发现较多裂缝。裂缝宽度为0.1mm~0.4mm。深度为3~5mm,经检测鉴定这些裂缝危害性较小,仅影响外观质量,项目部按程序对裂缝进行了处理。工程实施过程中发生了如下事件:当地工程质量监督机构例行检查时,发现该工程既未在规定时限内开工,也未办理延期手续,违反了相关法规的规定,要求建设单位改正。
题目:绘制优化后的该桥施工网络进度计划,并给出关键线路和节点工期。
扫码下载亿题库
精准题库快速提分
参考答案
关键线路为:①→②→④→⑤→⑥→⑦→⑧→⑨→⑩
工期=10+21+12+12+10+7+15=87天。
您可能感兴趣的试题
- 1 【多选题】对工程网络计划进行优化,其目的是使该工程( )。
- A 、资源强度最低
- B 、总费用最低
- C 、资源需用量尽可能均衡
- D 、资源需用量最少
- E 、计算工期满足要求工期
- 2 【建造师案例题】计算施工网络进度计划的工期以及E工作的总时差,并指出施工网络进度计划的关键线路。
- 3 【多选题】对工程网络计划进行优化,其目的使该工程()。
- A 、资源强度最低
- B 、总费用最低
- C 、资源需用量尽可能均衡
- D 、资源需用量最少
- E 、计算工期满足要求工期
- 4 【建造师案例题】绘出调整后的网络进度计划图。
- 5 【建造师案例题】重新绘制调整后的进度计划网络图,并列出关键线路(关键工作表示法)。
- 6 【建造师案例题】重新绘制调整后的进度计划网络图,并列出关键线路(用工作表示)。
- 7 【单选题】利用工程网络计划编制进度计划,必须()。
- A 、明确整个项目的承包形式
- B 、确定项目经济部门的组成人员
- C 、通过网络分析确定关键路线,以控制进度
- D 、了解各工序的资金使用情况
- 8 【建造师案例题】绘制优化后的该桥施工网络进度计划,并给出关键线路和节点工期。
- 9 【建造师案例题】绘出调整后的网络进度计划图。
- 10 【建造师案例题】确定施工单位编制的原网络进度计划的关键线路和计算工期,施工安排中应优先确保那个施工队伍的施工?为什么?
