- 建造师案例题某城市道路工程项目,施工图设计中要求基层采用石灰粉煤灰稳定砂砾,面层采用沥青混合料施工。在基层施工过程中的一些情况如下。 (1)选用的粉煤灰中
的总含量为60%。 (2)通过配合比试验确定相关的指标。 (3)混合料拌成后的平均堆放时间为30 h。 (4)拌成后的混合料的含水量略小于最佳含水量。沥青混合料面层施工严格按行业标准《城镇道路工程施工与质量验收规范》(CJJ 1-2008)的规定对其质量进行控制。某段道路的施工正赶上季节性的雨期。 问题 1.指出基层施工过程中的不妥之处,并改正。 2.对石灰粉煤灰砂砾基层质量控制的主要项目有哪些? 3.通过配合比试验应确定哪些指标? 4.行业标准CJJ 1-2008对沥青混凝土面层外观检查的要求是怎样规定的? 5.道路土路基在雨期施工的质量控制要求有哪些?

扫码下载亿题库
精准题库快速提分

1.基层施工中的不妥之处如下。

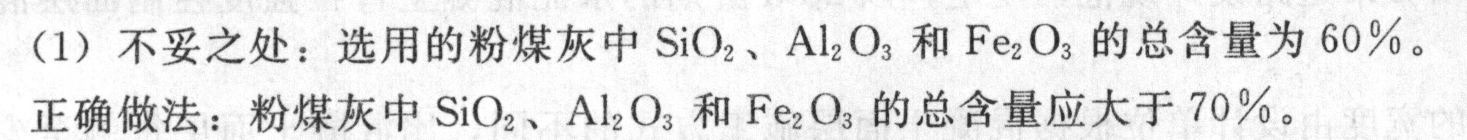

(1)
(2)不妥之处:混合料拌成后的平均堆放时间为30 h。正确做法:混合料拌成后的堆放时间不超过24 h。
(3)不妥之处:拌成后的混合料的含水量略小于最佳含水量。正确做法:拌成后的混合料的含水量应略大于最佳含水量。
2.对石灰粉煤灰砂砾基层质量控制的主要项目有:配合比、级配、含水量、拌和均匀性、压实度、抗压强度等。
3.通过配合比试验确定石灰、粉煤灰含量及混合料的最佳含水量和最大干密度。
4.行业标准CJJ 1-2008规定,沥青混凝土面层外观检查要求是:
(1)表面应平整、坚实,不得有脱落、掉渣、裂缝、推挤、烂边、粗细料集中等现象;
(2)用10t以上压路机碾压后,不得有明显轮迹;
(3)接缝应紧密、平顺、烫缝不应枯焦;
(4)面层与缘石及其他构筑物应接顺,不得有积水现象。检测项目有压实度、厚度、弯沉值、平整度、宽度、中线高程、横坡、井框与路面的高差等8项。其中压实度和厚度是主要检查项目,合格率应达到100%。
5.道路土路基在雨期施工的质量控制要求是:有计划地集中力量,组织快速施工,分段开挖,切忌全面开挖战线过长。挖方线段要留好横坡,做好截水沟。坚持当天挖完、填完、压完,不留后患。因雨翻浆地段,坚决换料重做。路基填土施工,应按2%~4%以上的横坡整平压实,以防积水。

- 1 【建造师案例题】某工程公司中标承包一城市道路施工项目,道路总长15km,其中包括一段燃气管线的施工技术文件的编制过程有什么问题?试写出除施工组织设计和竣工验收文件外的施工技术文件的组成。(最少列出6点)
- 2 【单选题】城市道路路基施工要求中,碾压时视土干湿程度而决定采取的措施不包括( )。
- A 、晾晒
- B 、洒水
- C 、换土
- D 、压实
- 3 【单选题】城市道路路基施工要求中,碾压先轻后重,最后碾压不应小于( )t级压路机。
- A 、11
- B 、12
- C 、13
- D 、14
- 4 【单选题】城市道路路基施工要求中,碾压时视土干湿程度而决定采取的措施不包括( )。
- A 、晾晒
- B 、洒水
- C 、换土
- D 、压实
- 5 【建造师案例题】某城市道路工程项目,施工承包商考虑到该工程受自然条件的影响较大,为了充分利用有限资金,以最快的速度、最少的消耗确保工程优质,创造最好的经济效益和社会效益,加强了对前期质量控制工作。具体控制工作如下: (1)对道路工程前期水文、地质进行实地调查。调查主要从路线方面、路基方面和路面方面进行。 (2)对道路沿线施工影响范围内进行环境与资源调查。 (3)做好城市道路的施工准备工作。施工准备工作的内容主要有组织准备、技术准备、物资准备和现场准备。该工程在施工过程中和施工结束后,施工项目经理部均对其质量控制进行总结、改正、纠正和预防。 问题 1.对道路工程进行前期水文、地质调查的作用是什么? 2.对道路沿线施工影响范围内的环境调查包括哪些内容? 3.对道路沿线境域进行的资源调查包括哪些内容? 4.项目经理部在施工前的组织准备包括哪些内容? 5.项目经理部在施工前的技术准备包括哪些内容? 6.项目经理部在施工前的现场准备包括哪些内容? 7.项目经理部在项目质量控制总结、改正、纠正和预防的过程中,对不合格的控制应符合哪些规定?
- 6 【建造师案例题】某城市道路工程项目,施工承包商考虑到该工程受自然条件的影响较大,为了充分利用有限资金,以最快的速度、最少的消耗确保工程优质,创造最好的经济效益和社会效益,加强了对前期质量控制工作。具体控制工作如下。 (1)对道路工程前期水文、地质进行实地调查。调查主要从路线方面、路基方面和路面方面进行。 (2)在道路沿线施工影响范围内进行环境与资源调查。 (3)做好城市道路的施工准备工作。施工准备工作的内容主要有组织准备、技术准备、物资准备和现场准备。该工程在施工过程中和施工结束后,施工项目经理部均对其质量控制进行总结、改正、纠正和预防。 问题 1.对道路工程进行前期水文、地质调查的作用是什么? 2.对道路沿线施工影响范围内的环境调查包括哪些内容? 3.对道路沿线境域进行的资源调查包括哪些内容? 4.项目经理部在施工前的组织准备包括哪些内容? 5.项目经理部在施工前的技术准备包括哪些内容? 6.项目经理部在施工前的现场准备包括哪些内容? 7.项目经理部在项目质量控制总结、改正、纠正和预防的过程中,对不合格的控制应符合哪些规定?
- 7 【建造师案例题】某工程公司中标承包一城市道路施工项目,道路总长15 km,其中包括一段燃气管线的敷设。工程建设工期很紧。为抓紧时间,该公司很快组成项目经理部,项目部进行了临建。项目部拿到设计院提供的设计施工图决定立即开始施工,监理工程师尚未到场。开工后项目部组织人员编制了施工组织设计,其内容包括工程概况、施工方案、施工进度计划、安全措施、文明施工、环保措施以及辅助配套施工措施几个方面。编制完成后报上级审批,但上级退回要求补充完善。整个项目实施顺利,在竣工验收前有关部门进行施工技术文件预验收时,发现项目部人员正在补填许多施工过程文件,且施工技术文件不完全。 问题 1.说明退回该施工组织设计的原因及完善内容。 2.项目部开工过程中的主要错误是什么? 3.燃气管线的施工要分包给其他施工单位,总包方如何确定分包方?在确定分包方过程中主要考察哪些方面? 4.现场项目经理部,按常规应设立一些什么标牌? 5.施工技术文件的编制过程有什么问题?试写出除施工组织设计和竣工验收文件外施工技术文件的组成(最少列出6点)。
- 8 【单选题】城市道路路基施工要求中,碾压先轻后重,最后碾压不应小于()t级压路机。
- A 、11
- B 、12
- C 、13
- D 、14
- 9 【单选题】城市道路路基施工要求中,碾压时视土干湿程度而决定采取的措施不包括()。
- A 、晾晒
- B 、洒水
- C 、换土
- D 、压实
- 10 【建造师案例题】该项目经理在路基工程施工组织设计中要求重点考虑的内容哪些是正确的?哪些是欠妥的?请逐条回答。
- 热拌沥青混合料碾压时,为防止碾轮粘沥青,严禁涂刷( )。
- 某安装公司在南方沿海承担了一化工装置的安装工作,该装置施工高峰期正值夏季,相对湿度接近饱和。该公司建造了临时性管道预制厂房,采用气体保护焊进行焊接工作。 根据装置内管道的特点,项目部技术人员确定了管道预制程度为30%,制订了一条直管段配焊一个管件(弯头或法兰等)的预制方案。其工作顺序为:直管段下料→开坡口→直管段坡口、管件坡口清理→直管段与管件组对→焊接→焊缝外观检查→焊缝无损探伤→运至安装现场。 在预制管道时,无损检测工程师发现大量焊口存在超标的密集气孔,情况较为严重,项目部启动了质量事故报告程序,安装公司派出人员与项目部相关人员一起,组成了调查小组,按程序完成了该事故的处理。 此次质量事故使管道预制工作滞后了三天,影响了施工进度。项目部启用了一套备用气体保护焊系统后,发现直管段下料制约了组焊工作的进度,项目部立即采取调整进度的措施,保证了施工进度。 试用因果分析图(见下图)分析事故原因中的材料、环境因素。(不需要画图,在答题纸上用文字表述)
- 建筑电气工程布线系统内容包括( )。
- 《中华人民共和国电力法》规定:在电力设施周围进行爆破及其他可能危及电力设施安全的作业时,应当按照()的规定,经批准并采取确保电力设施安全的措施,方可进行作业。
- 任何单位和个人对建设工程的质量事故、质量缺陷都有权( )。
- 吊顶工程中的吊杆距主龙骨端部距离不得大于( )mm,当大于此距离时,应增加吊杆。
- 关于民事法律行为分类,以下说法错误的是()。
- 基层是路面结构中的承重层,主要承受车辆荷载的( ),并把由面层下传的应力扩散到垫层或土基。
