- 案例分析题
题干:某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同约定:(1)合同工期为130d;因施工单位原因造成工期延误的,违约赔偿金为5000元/d。(2)按《建筑安装工程费用项目组成》(建标[2003]206号)的规定,以直接费为计算基础的工料单价法进行计价,间接费率为15%,利润率为5%,综合计税系数为3.41%。(3)部分工料机单价如下:人工费60元/工日,窝工补偿30元/工日;挖掘机租赁费900元/d;自有塔式起重机设备使用费1200元/台班,闲置补偿费800元/台班。工程实施过程中发生以下事件。事件1:开工前,施工单位编制的时标网络计划如图6-1所示(时间单位:d;箭线下方数字为工作的计划消耗工日),各项工作均匀速进展。项目监理机构审核施工单位提交的时标网络计划时发现:工作C、F和I需使用一台挖掘机,工作E和H需单独使用塔式起重机设备,而施工单位仅有一台塔式起重机设备,于是向施工单位提出调整工作进度安排的建议。[006-008-004-000-9787560966823-image/006-008-004-000-9787560966823-002-003.jpg]事件2:项目监理机构对施工单位调整后的计划安排进行风险分析,认为因施工单位原因使工作C持续时间延长5d的概率是15%,使工作D持续时间延长12d的概率是20%,使工作G持续时间延长10d的概率是5%。工作持续时间的延长会导致机械闲置和人员窝工。事件3:建设单位要求对工作E进行设计变更,该变更使工作E的持续时间延长5d,增加用工150工日、塔式起重机设备5台班、材料费18000元、相应的措施费7000元。施工单位向项目监理机构提出变更工程价款和延长工期的要求。事件4:由于工作E的设计变更,使工作G、H进场的施工人员不能按期施工,施工单位向项目监理机构提出相应的窝工补偿要求。
题目:事件1中,应如何调整工作进度安排?调整后的总工期是多少?

扫码下载亿题库
精准题库快速提分

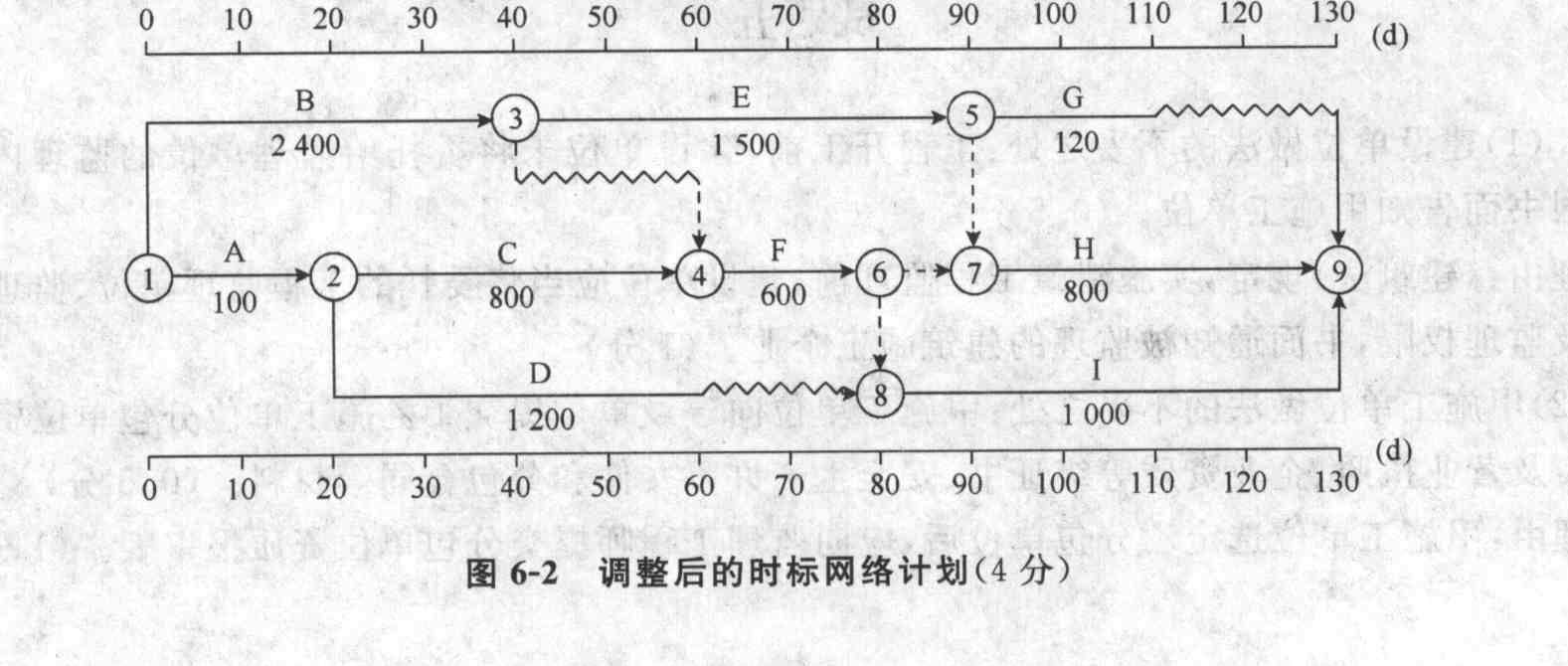

对施工单位编制的时标网络计划进行调整,结果如图6-2所示。
调整后的总工期是130d。

- 1 【简答题】事件3中C工作发生的费用如何结算?
- 2 【简答题】事件1中,监理单位应如何答复?说明理由。
- 3 【简答题】事件3中C工作发生的费用如何结算?
- 4 【简答题】事件3中C工作发生的费用如何结算?
- 5 【案例分析题】事件1中,总监理工程师对工作安排有哪些不妥之处?分别写出正确做法。
- 6 【案例分析题】事件1中,项目监理机构应如何答复甲施工单位的要求?说明理由。
- 7 【简答题】针对事件1,如何调整计划才能既实现建设单位的要求又能使支付施工单位的赶工费用最少,说明步骤和理由。
- 8 【简答题】事件1中,项目监理机构应如何答复甲施工单位的要求?说明理由。
- 9 【简答题】事件3中C工作发生的费用如何结算?
- 10 【案例分析题】事件1中,总监理工程师对工作安排有哪些不妥之处?分别写出正确做法。
热门试题换一换
- 在施工招标投标阶段监理未介入时,( )是施工阶段监理信息收集的关键阶段。
- 根据建设工程施工合同示范文本的规定,下列发包人违约的情形中,承包人依法可以与发包人协议将工程折价并就该工程折价的价款优先受偿的是( )。
- 招标过程中,投标文件对招标文件的响应出现了偏差,标书中( )等不影响继续评标。
- 施工合同履行中,若承包人提出使用专利技术,应首先取得( )认可,然后由承包人负责办理手续并承担有关费用。
- 某施工企业通过投标获得了某住宅楼的施工任务,地上18层、地下3层,钢筋混凝土剪力墙结构;业主与施工单位、监理单位分别签订了施工合同、委托监理合同。施工单位(总包单位)将土方开挖、外墙涂料与防水工程分别分包给专业性公司,并签订了分包合同。施工合同中说明:建筑面积23420平方米,工程工期450天,1998年8月1日开工,1999年11月25日竣工,工程造价3165万元。合同约定结算方法:合同价款调整范围为业主认定的工程量增减、设计变更和洽商;外墙涂料、防水工程的材料费,调整依据为本地区工程造价管理部门公布的价格调整文件。合同履行过程中发生下述几种情况,请按要求回答问题。总包单位于7月24日进场,进行开工前的准备工作。原定8月1日开工,因业主办理伐树手续而延误至5日才开工,总包单位要求工期顺延4天。此项要求是否成立?根据是什么?
- 某实行监理的工程,建设单位通过招标选定了甲施工单位,施工合同中约定:施工现场的建筑垃圾由甲施工单位负责清除,其费用包干并在清除后一次性支付;甲施工单位将混凝土钻孑L灌注桩分包给乙施工单位。建设单位、监理单位和甲施工单位共同考察确定商品混凝土供应商后,甲施工单位与商品混凝土供应商签订了混凝土供应合同。施工过程中发生下列事件:事件1:甲施工单位委托乙施工单位清除建筑垃圾,并通知项目监理机构对清除的建筑垃圾进行计量。因清除建筑垃圾的费用未包含在甲、乙施工单位签订的分包合同中,乙施工单位在清除完建筑垃圾后向甲施工单位提出费用补偿要求。随后,甲施工单位向项目监理机构提出付款申请,要求建设单位一次性支付建筑垃圾清除费用。事件2:在混凝土钻孑L灌注桩施工过程中,遇到地下障碍物,使桩不能按设计的轴线施工。乙施工单位向项目监理机构提交了工程变更申请,要求绕开地下障碍物进行钻孔灌注桩施工。事件3:项目监理机构在钻孔灌注桩验收时发现,部分钻孔灌注桩的混凝土强度未达到设计要求,经查是商品混凝土质量存在问题。项目监理机构要求乙施工单位进行处理,乙施工单位处理后,向甲施工单位提出费用补偿要求。甲施工单位以混凝土供应商是建设单位参与考察确定的为由,要求建设单位承担相应的处理费用。事件3中,项目监理机构对乙施工单位提出要求是否妥当?说明理由。写出项目监理机构X钻孑L灌注桩混凝土强度未达到设计要求问题的处理程序。
- 按照现行《建设工程文件归档整理规范》,()应由建设单位永久保存。
- 该工程质量保证金是多少万元?
- 下列关于设计施工总承包合同的特点,正确的有( )。
