一级建造师
考试报名准考证打印成绩查询报考指南考试题库

重置密码成功

请谨慎保管和记忆你的密码,以免泄露和丢失

注册成功

请谨慎保管和记忆你的密码,以免泄露和丢失

首页一级建造师题库正文
  • 建造师案例题
    题干:某铁路工程项目合同段内有轨道、隧道、路基、桥涵工程,合同工期25个月,铺轨期限为开工后第17~23个月。项目经理部制定施工部署时,按里程将管区平均划分为三个工区,假设该施工单位拥有轨道施工架子队1个、路基施工架子队3个、桥涵施工架子队4个、隧道施工架子队3个,每个队上场工人数不限。工区内各单位工程在一个专业架子队进行施工的前提下的工期如下表所示。[006-001-012-000-9787112165889-image/006-001-012-000-9787112165889-003-007.jpg]
    题目:根据施工任务划分和施工队伍配备情况,该项目的管理组织机构应如何设置?已知项目管理层设置的关键岗位和部门主要有项目经理、副经理、总工程师;计划合同及财务部、工程技术部、物资设备部、安质部、中心试验室、综合办公室,请在下图中画出现场组织机构。

扫码下载亿题库

精准题库快速提分

参考答案

该合同段工程任务较大,现场组织机构的设置分为三个层次:项目管理层、工区管理层、施工队。

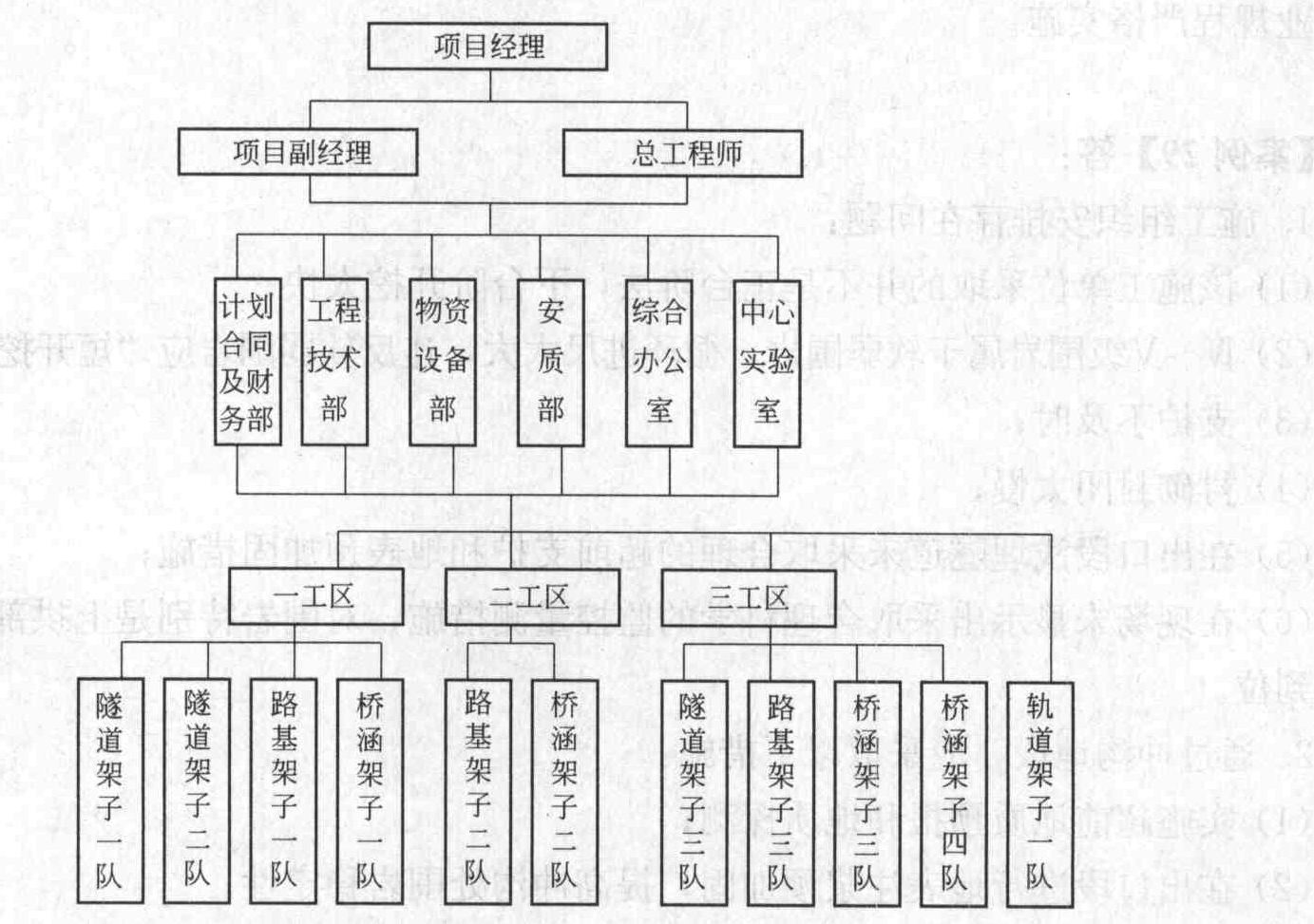

现场组织机构图如下图所示:

您可能感兴趣的试题
