- 建造师案例题某拟建工程由甲、乙、丙三个施工过程组成该工程共划分成四个施工流水段,每个施工过程在各个施工流水段上的流水节拍如下表所示。按相关规范规定,施工过程乙完成后其相应施工段至少要养护2d,才能进入下道工序。为了尽早完工,经过技术攻关,实现施工过程乙在施工过程甲完成之前1d提前插入施工。
计算各施工过程间的流水步距和总工期。

扫码下载亿题库
精准题库快速提分

求各施工过程之间的流水步距:
(1)各施工过程流水节拍的累加数列
甲:2 6 9 11
乙:3 5 8 11
丙:4 6 7 10

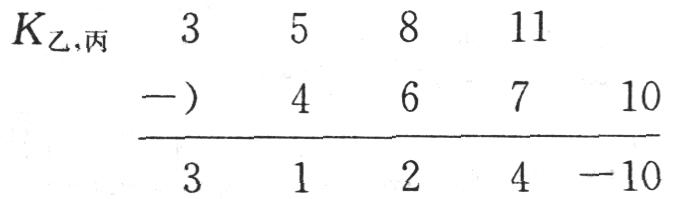

(2)错位相减,取最大值得流水步距
所以:
所以:
(3)总工期

- 1 【建造师案例题】 某拟建工程由甲、乙、丙三个施工过程组成该工程共划分成四个施工流水段,每个施工过程在各个施工流水段上的流水节拍如下表所示。按相关规范规定,施工过程乙完成后其相应施工段至少要养护2d,才能进入下道工序。为了尽早完工,经过技术攻关,实现施工过程乙在施工过程甲完成之前1d提前插入施工。简述无节奏流水施工的特点。
- 2 【建造师案例题】某拟建工程由甲、乙、丙三个施工过程组成该工程共划分成四个施工流水段,每个施工过程在各个施工流水段上的流水节拍如下表所示。按相关规范规定,施工过程乙完成后其相应施工段至少要养护2d,才能进入下道工序。为了尽早完工,经过技术攻关,实现施工过程乙在施工过程甲完成之前1d提前插入施工。
该工程应采用何种流水施工模式?
- 3 【建造师案例题】某拟建工程由甲、乙、丙三个施工过程组成该工程共划分成四个施工流水段,每个施工过程在各个施工流水段上的流水节拍如下表所示。按相关规范规定,施工过程乙完成后其相应施工段至少要养护2d,才能进入下道工序。为了尽早完工,经过技术攻关,实现施工过程乙在施工过程甲完成之前1d提前插入施工。
试编制该工程流水施工计划图。
- 4 【多选题】建设工程项目施工成本由( )组成。
- A 、单项成本
- B 、多项成本
- C 、直接成本
- D 、间接成本
- E 、生产成本
- 5 【多选题】建设工程项目施工成本由( )组成。
- A 、单项成本
- B 、多项成本
- C 、直接成本
- D 、间接成本
- E 、生产成本
- 6 【单选题】工程施工成本的组成是()。
- A 、直接工程费+间接费
- B 、直接费+间接费
- C 、直接费+其他工程费+间接费
- D 、直接工程费+现场经费+间接费
- 7 【单选题】某拟建工程的结构形式与已建成的某工程相同,只是外墙保温贴面不同。类似工程外墙面为水泥砂浆抹面,单价为8.95元/平方米,每平方米建筑面积消耗量为0.842平方米,新建工程外墙为贴釉面砖,每平方米建筑面积消耗量为0.82平方米,单价为49.75元/平方米,类似工程概算指标为580元/平方米,则该新建工程修正概算指标为()。
- A 、568.37元/平方米
- B 、598.20元/平方米
- C 、613.26元/平方米
- D 、645.00元/平方米
- 8 【单选题】对拟建工程可能采用的几个施工方案进行定性、定量分析,通过技术经济评价,选择最佳方案属于施工组织设计的()。
- A 、工程概况
- B 、施工部署及施工方案
- C 、施工平面图
- D 、主要技术经济指标
- 9 【单选题】对拟建工程可能采用的几个施工方案进行定性、定量分析,通过技术经济评价,选择最佳方案属于施工组织设计的()。
- A 、工程概况
- B 、施工部署及施工方案
- C 、施工平面图
- D 、主要技术经济指标
- 10 【单选题】对拟建工程可能采用的几个施工方案进行定性、定量分析,通过技术经济评价,选择最佳方案属于施工组织设计的( )。
- A 、工程概况
- B 、施工部署及施工方案
- C 、施工平面图
- D 、主要技术经济指标
热门试题换一换
- 混凝土桩制作时,预制构件的吊环必须采用( )制作。
- 某商务楼建筑工程通过公开招标方式确定了三个不同性质的施工单位承担该项目的所有施工任务,建设单位分别与A公司签订了建筑主体土建工程施工合同与B公司 签订了机电设备安装合同;与C公司签订了外幕墙工程安装合同。三个合同中均约定了由建设单位全面协调现场其他施工单位的协作施工,为工程施工创造有利条 件。合同履行过程中,发生了如下事件: 事件1:A公司在签订合同后因自身管理能力和劳务组织人员存在困难,遂于承包商D签订分包合同,将部分工程交由其施工,同时约定由其按照分包合同额8%向A支付管理费用,一切责任由承包商D承担。 事件2:由于A公司施工时间拖延15d,造成B公司开工时间相应顺延,B公司遂向A公司提出索赔要求。 事件3:建筑主体结构完工后,A公司立即拆除了主体外围脚手架工程,C公司原计划由建设单位协调使用A单位外围脚手架安装幕墙工程的计划不得不改变,为此重新调整施工方案组织施工。后C公司就新方案实施引起的费用增加和工期延误向建设单位提出索赔。 事件3中C公司向建设单位提出索赔是否正确?理由是什么?
- 熔化极氩弧焊的焊丝既作为电极又作为填充金属,焊接电流密度可以提高,热量利用率高,( )大大增加。
- HDPE膜防渗层不得在()施工。
- 下列关于进度偏差说法中正确的是()。
- 施工承发包模式包括( )。
- 对职业伤害事故,按照其后果的严重程度分类,特大伤亡事故是指一次死亡( )人及其以上的事故。
- 目前管道防腐基层处理的方法有( )。
- 下列变更中,属于应当经合同当事人双方协商一致情形的是()。
- 关于仲裁协议效力确认的说法,正确的是()。

亿题库—让考试变得更简单
已有600万用户下载
