- 简答题
题干:某建设工程项目,业主与承包商签订了工程施工承包合同。该工程估算工程量为5300立方米,合同工期6个月。合同中规定按照《建筑安装工程费用项目组成》(建标206号文)中综合单价法计价程序计价和结算。其他费用参数取值如下:零星工程费占直接工程费的5%,措施费为直接工程费的5%,间接费为直接费的10%,利润按直接费和间接费的8%取费,税金按规定计算,税率为3.41%。其中直接工程费为133元/立方米。合同中有关付款条款如下:(1)开工前业主应向承包商支付估算合同总价20%的工程预付款;(2)业主从第一个月起,从承包商的工程款中按5%的比例扣除保修金;(3)当累计实际完成工程量超过估算工程量的10%时,可对超过10%以上部分的工程量的综合单价中的间接费和利润进行调价,调价系数分别为0.9和0.8;(4)每月签发付款最低金额为15万元;(5)工程预付款从承包商获得工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。承包商每月实际完成并经监理工程师签证的工程量如表6-32所示。[006-007-005-000-9787511421685-image/006-007-005-000-9787511421685-006-047.jpg]
题目:按照合同调价条款,重新填写调价后的综合单价计价程序表6-260
扫码下载亿题库
精准题库快速提分
直接工程费=133.00(元/立方米);
零星工程费=直接工程费×5%=133.00×5%=6.65(元/立方米);
措施费=直接工程费×5%=133.00×5%=6.65(元/立方米);
直接费=直接工程费+零星工程费+措施费=133.00+6.65+6.65=146.30(元/立方米)。
当累计实际完成工程量超过估算工程量的10%以上时,可对超过10%以上部分的工程量的综合单价中的间接费和利润进行调价,调价系数分别为0.9和0.8。则可得:
间接费=直接费×10%×0.9=146.30×10%×0.9=13.17(元/立方米);
利润=(直接费+间接费)×8%×0.8=(146.30+13.17)×8%×0.8=10.21(元/立方米);
不含税造价=直接费+间接费+利润=146.30+13.17+10.21=169.68(元/立方米);
含税造价(综合单价)=不含税造价×(1+3.41%)=169.68×(1+3.41%)=175.47(元/立方米)。

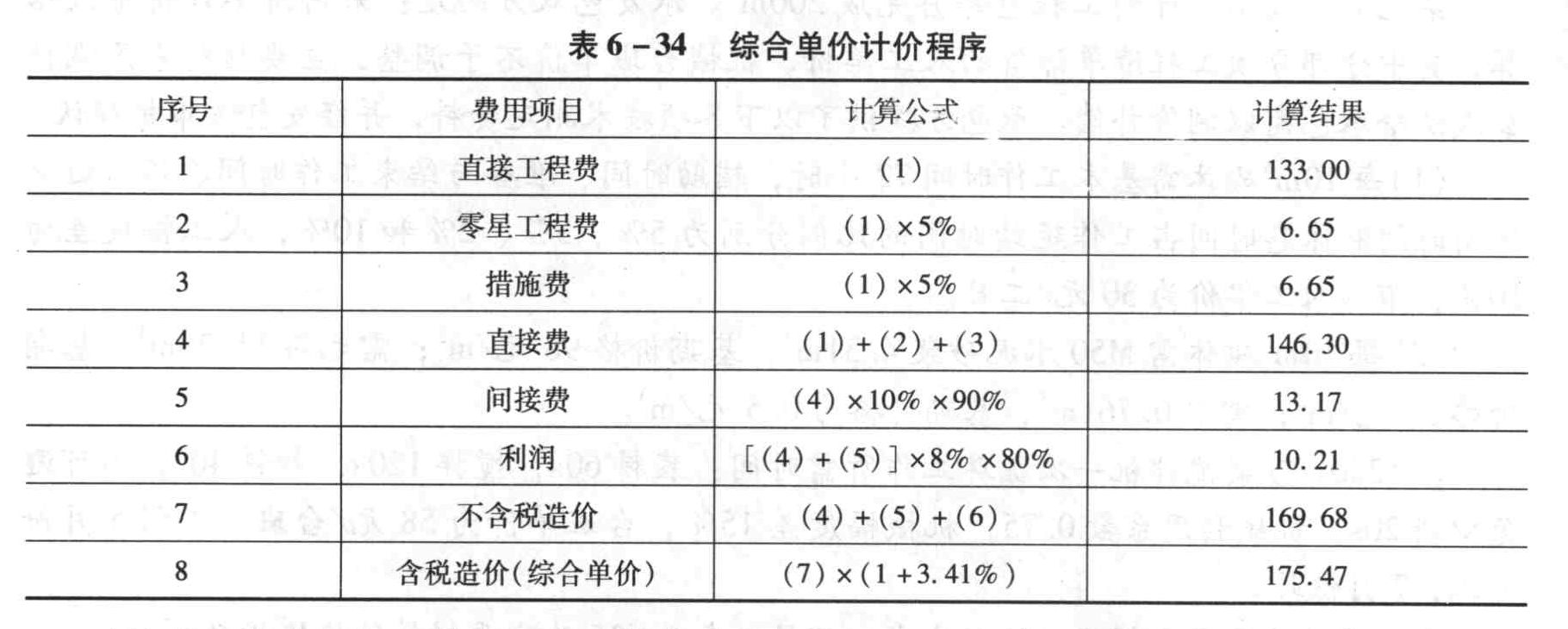

(1)重新填写调价后的综合单价计价程序,见表6-34。
(2)由表6-34知,估算工程量综合单价为175.47元/立方米,取整为175元/立方米。
- 1 【多选题】按照FIDIC《施工合同条件》的约定,具备( )条件时,允许对有关工作内容采用新的费率或价格。
- A 、如果此项工作实际测量的工程量比工程量表中规定的工程量变动大于15%
- B 、如果此项工作实际测量的工程量比工程量表中规定的工程量变动大于10%
- C 、工程量的变更与对该项工作规定的具体费率的乘积超过了接受的合同款额的0.01%
- D 、由此工程量的变化直接造成该项工作每单位工程量费用的变动超过1%
- E 、由此工程量的变化直接造成该项工作单位成本的变动超过0.1%
- 2 【单选题】按照FIDIC《施工合同条件》的规定,如果遇到了“一个有经验的承包商难以合理预见”的地下电缆,导致承包商工期延长和成本增加,则承包商有权索赔( )。
- A 、工期、成本和利润
- B 、工期、成本,但不包括利润
- C 、工期,但不包括成本
- D 、成本,但不包括工期
- 3 【单选题】按照FIDIC合同条款的规定,下列关于保留金的说法,错误的是( )。
- A 、保留金是业主按合同约定从承包商应得的工程进度款中扣减的一笔金额,作为约束承包商严格履行合同义务的措施之一
- B 、保留金分两次返还,第二次是在保修期满、颁发履约证书后,将剩余保留金返还
- C 、当承包商严重违约而使合同不能继续履行时,业主可利用保留金补偿损失
- D 、履约保函和保留金的约束期均是承包商负有施工义务的责任期限
- 4 【造价师案例题】 按照合同调价条款,重新填写调价后的综合单价计价程序表。
- 5 【单选题】按照市场行情约定价格的合同,合同履行时市场行情发生波动,则( )。
- A 、价格上涨按原价格执行,价格下降按新价格执行
- B 、价格下降按原价格执行,价格上涨按新价格执行
- C 、无论上涨还是下降均按新价格执行
- D 、无论上涨还是下降均按原合同价执行
- 6 【单选题】按照FIDIC合同条件的约定,下列关于变更估价说法不正确的是( )。
- A 、变更工作在工程量表中有同种工作内容的单价或价格,应以该单价计算变更工程费用
- B 、实施变更工作未引起工程施工组织和施工方法发生实质性变动,不应调整该项目的单价
- C 、当某项工作实际测量的工程量比工程量表或其他报表中规定的工程量的变动大于5%时,可对规定的单价或价格进行调整
- D 、变更工作的内容在工程量表中没有同类工作的单价或价格,应按照与合同单价水平相一致的原则,确定新的单价或价格
- 7 【单选题】按照FIDIC合同条款的规定,以下关于保留金的说法,错误的是( )。
- A 、保留金是业主按合同约定从承包商应得的工程进度款中扣减的一笔金额,作为约束承包商严格履行合同义务的措施之一
- B 、保留金分两次返还,第二次是在保修期满颁发履约证书后剩余保留金返还
- C 、当承包商严重违约而使合同不能继续履行时,业主可利用保留金补偿损失
- D 、履约保函和保留金的约束均是承包商负有施工义务的责任期限
- 8 【单选题】关于与暂估价有关的合同价款调整的表述,错误的是( )。
- A 、给定暂估价的材料和工程设备属于依法必须招标的,以招标控制价取代暂估价,调整合同价款
- B 、给定暂估价的材料和工程设备不属于依法必须招标的,由承包人按照合同约定采购,经发包人确认后以此为依据取代暂估价,调整合同价款
- C 、属于依法必须招标的项目,应由发承包双方依法组织招标选择专业分包人
- D 、专业工程依法进行招标后,以中标价为依据取代专业工程暂估价,调整合同价款
- 9 【多选题】按照FIDIC《施工合同条件》的约定,具备( )条件时,允许对有关工作内容采用新的费率或价格。
- A 、如果此项工作实际测量的工程量比工程量表中规定的工程量变动大于15%
- B 、如果此项工作实际测量的工程量比工程量表中规定的工程量变动大于10%
- C 、工程量的变更与对该项工作规定的具体费率的乘积超过了接受的合同款额的0.01%
- D 、由此工程量的变化直接造成该项工作每单位工程量费用的变动超过1%
- E 、由此工程量的变化直接造成该项工作单位成本的变动超过0.1%
- 10 【简答题】填写综合单价计价程序表,计算估算工程量综合单价。(最后综合单价取整)
- Ⅳ.图形说明:I-I剖面图(见图)。 根据上图计算上题建筑物外墙砌砖工程量(按清单规则),并计算下图建筑的如下分项工程量:(1)混凝土楼梯;(2)首层⑤~⑥轴教室复合木地面工程量;(3)首层⑥~⑦轴教室内墙抹灰工程量。剖面图所示。屋顶为预制圆孔板,板厚120mm。墙内含钢筋混凝土圈梁,过梁总体积为10.12立方米,凹进外墙内的暖气包壁龛体积为4.54立方米,女儿墙为一砖厚。
- 自镇流高压汞灯具有的优点有( )。
- 计算砌块墙外墙高度时,正确的方法是( )。
- 根据《建设工程工程量清单计价规范》,在计算土石方工程工程量时,土石方体积应按( )计算。
- 工程造价管理的组织系统包括()。
- 在热力管道上,波形补偿器的使用特点包括()。
- 根据我国现行规定,不同类别的建设工程项目应采用不同的组织实施方式,下列组合中正确的是()。
- 关于虚箭线,下列说法正确的有()。
- 下列关于营业税的说法中,正确的是()。
