  • 简答题
    题干:某施工单位承包了一外资工程,报价中现场管理费率为10%,企业管理费率为8%,利润率为5%;A、B两分项工程的综合单价分别为80元/立方米和460元/立方米。该工程施工合同规定:合同工期1年,预付款为合同价的10%,开工前1个月支付,基础工程(工期为3个月)款结清时扣回30%,以后每月扣回10%,扣完为止;每月工程款于下月5日前提交结算报告,经监理工程师审核后于第3个月月末支付,若累计实际工程量比计划工程量增加超过15%,支付时不计企业管理费和利润;若累计实际工程量比计划工程量减少超过15%,单价调整系数为1.176。施工单位各月的计划工作量见表5-1。[006-008-004-000-9787560966823-image/006-008-004-000-9787560966823-009-003.jpg]A、B两分项工程均按计划工期完成,相应的每月计划工程量和实际工程量见表5-2。[006-008-004-000-9787560966823-image/006-008-004-000-9787560966823-009-004.jpg]
    题目:绘制该工程资金使用计划的现金流量图(不考虑保留金的扣留)。

扫码下载亿题库

精准题库快速提分

参考答案

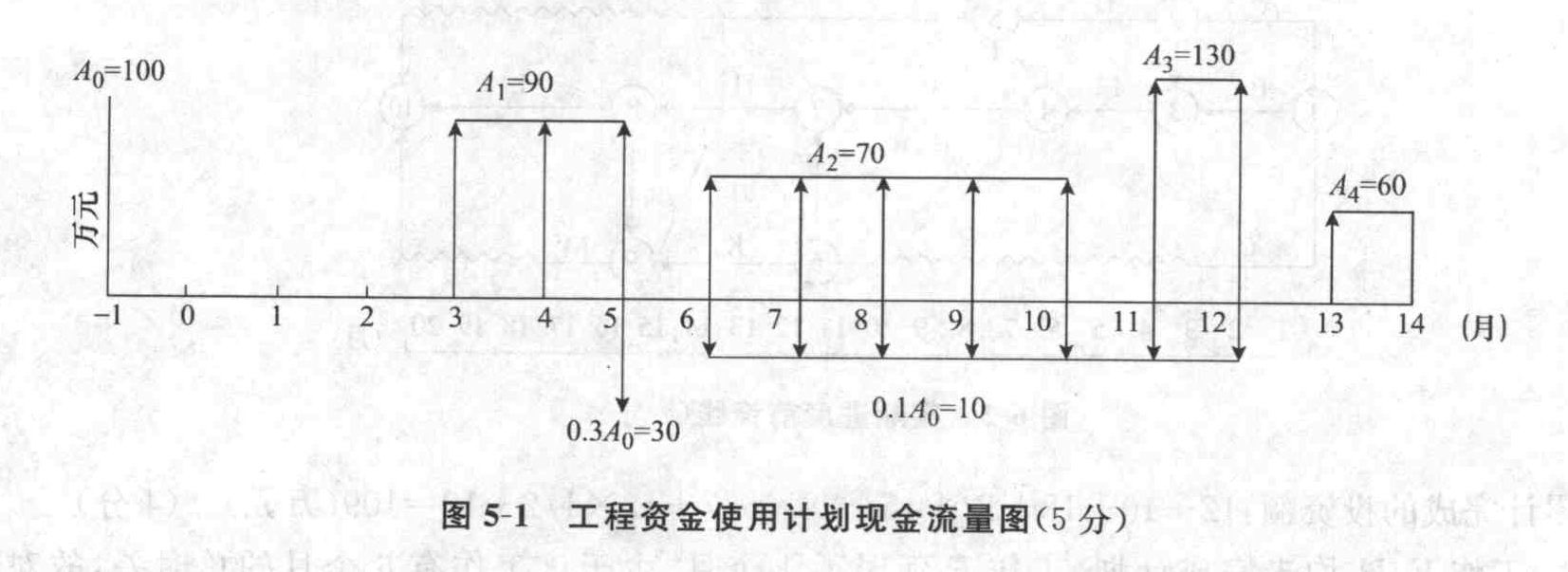

该工程资金使用计划的现金流量图如图5-1所示。
(注:预付款未提前,扣0.5分;工程款未推迟,扣1分;仅预付款未标,扣0.5分;预付款及其扣款未标,扣1分;工程款推迟3个月未标,扣0.5分;方向相反,不扣分;第5~12个月按净现金流量标注,不扣分。)
