- 简答题
题干:某大学城工程,包括结构形式与建筑规模一致的四栋单体建筑,每栋建筑面积为21000平方米,地下2层、地上18层,层高4.2m,钢筋混凝土框架~剪力墙结构。A施工单位与建设单位签订了施工总承包合同。合同约定:除主体结构外的其他分部分项工程施工,总承包单位可以自行依法分包;建设单位负责供应油漆等部分材料。合同履行过程中,发生了以下事件:事件1:A施工单位拟对四栋单体建筑的某分项工程组织流水施工,其流水施工参数见下表:[006-008-004-000-9787560966823-image/006-008-004-000-9787560966823-012-002.jpg]其中:施工顺序Ⅰ一Ⅱ一Ⅲ;施工过程Ⅱ与施工过程Ⅲ之间存在工艺间隔时间1周。事件:2:由于工期较紧,A施工单位将其中两栋单体建筑的室内精装修和幕墙工程分包给具备相应资质的B施工单位。B施工单位经A施工单位同意后,将其承包范围内的幕墙工程分包给具备相应资质的C施工单位组织施工,油漆劳务作业分包给具备相应资质的D施工单位组织施工。事件3:油漆作业完成后,发现油漆成膜存在质量问题,经鉴定,原因是油漆材质不合格。B施工单位就由此造成的返工损失向A施工单位提出索赔。A施工单位以油漆属于建设单位供应为由,认为B施工单位应直接向建设单位提出索赔。B施工单位直接向建设单位提出索赔,建设单位认为油漆在进场时已由A施工单位进行了质量验证并办理接收手续,其对油漆材料的质量责任已经完成,因油漆不合格而返工的损失应由A施工单位承担,建设单位拒绝受理该索赔。
题目:绘制事件1中流水施工进度计划横道图,并计算其流水施工工期。

扫码下载亿题库
精准题库快速提分

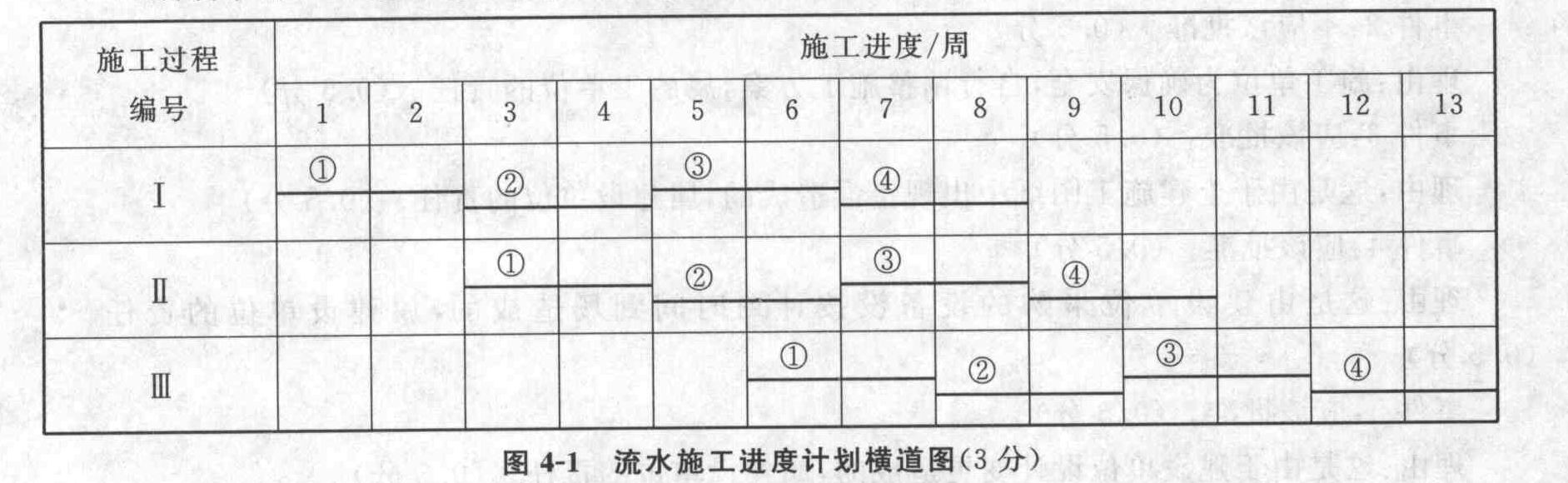

绘制事件1中流水施工进度计划横道图如图4-1所示。
流水施工工期=(4+3-1)×2+1=13(周)。

- 1 【案例分析题】指出图6-1所示施工总进度计划的关键线路和总工期。
- 2 【案例分析题】事件1中,应如何调整工作进度安排?调整后的总工期是多少?
- 3 【案例分析题】针对图6-1所示的施工进度计划,确定该施工进度计划的工期和关键工作,并分别计算C工作、D工作、F工作的总时差和自由时差。
- 4 【简答题】事件1中,列式计算A、B、C、D四个施工过程之间的流水步距分别是多少天。
- 5 【简答题】事件1中,列式计算流水施工的计划工期的天数,其能否满足合同工期要求?
- 6 【简答题】请按施工进度计划编制资金使用计划(即计算每月和累计拟完工程计划投资),并简要写出其步骤。
- 7 【简答题】事件1中,最适宜采用何种流水施工组织形式?除此之外,流水施工通常还有哪些基本组织形式?
- 8 【简答题】绘制增加工作D后的施工进度计划并计算此时的总工期。
- 9 【单选题】在施工阶段,施工单位将所编制的施工进度计划及时提交给监理工程师审查的目的是为了()。
- A 、及时得到工程预付款
- B 、听取监理工程师的建设性意见
- C 、解除其对施工进度所承担的责任和义务
- D 、使监理工程师及时下达开工令
- 10 【案例分析题】文中所述的施工进度计划编制步骤是否正确?单位工程施工进度计划编制的正确步骤应当是什么?
