- 单选题若施工合同约定工程保修期间采用质量保证金方式担保,则建设单位应按工程价款()左右的比例预留保留金。
- A 、结算总额5%
- B 、预算总额5%
- C 、预算总额10%
- D 、结算总额10%

扫码下载亿题库
精准题库快速提分

【正确答案:A】
全部或者部分使用政府投资的建设项目,按工程价款结算总额5%左右的比例预留保证金。故,本题选A

- 1 【单选题】某建设工程施工合同约定,合同工期为18个月,合同价款为2000万元。根据法律规定,建设单位在申请领取施工许可证时,原则上最少应到位资金为( )万元。
- A 、100
- B 、200
- C 、600
- D 、1000
- 2 【单选题】若施工合同约定本工程保修期间采用质量保证金方式担保,则建设单位应按工程价款()左右的比例预留保证金。
- A 、结算总额5%
- B 、预算总额5%
- C 、预算总额10%
- D 、结算总额10%

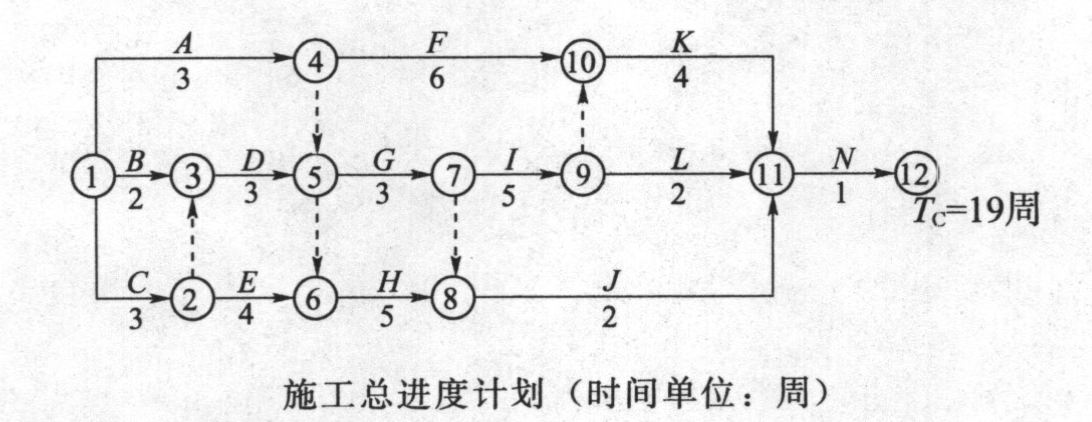

- 3 【建造师案例题】某工程,施工合同中约定,工期19周,钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如下图所示,其中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础工程,D、E、E、H、I工作为设备安装工程,K、L、J、N工作为设备调试工作。

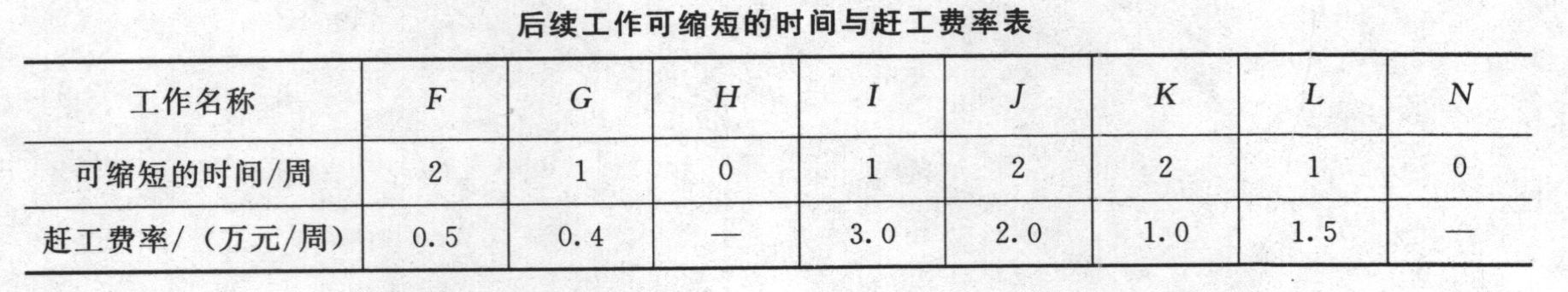

施工总进度计划(时间单位:周)施工过程中,发生如下事件:事件一:合同约定A、C工作的综合单价为700元/rI13。在A、C工作开始前,设计单位修改了设备基础尺寸,A工作的工程量由原来的4 200 立方米增加到7 000 立方米,C工作工程量由原来的3 600 立方米减到2 400 立方米。事件二:A、D工作完成后,建设单位拟将后续工程的总工期缩短2周,要求项目监理机构帮助拟订一个合理的赶工方案,以便与施工单位洽商。项目监理机构提出的后续工作可以缩短的时间及其赶工费率见下表。事件二中,
项目监理机构如何调整计划才能既实现建设单位的要求又能使赶工费用最少?说明理由。增加的最少赶工费用是多少?
- 4 【建造师案例题】某工程,施工合同中约定,工期19周,钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如下图所示,其中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础工程,D、E、F、H、J工作为设备安装工程,K、L、,、N工作为设备调试工作。
施工过程中,发生如下事件。 事件一:合同约定A、C工作的综合单价为700元/立方米。在A、C工作开始前,设计单位修改了设备基础尺寸,A工作的工程量由原来的4 200立方米增加到7 000立方米,C工作工程量由原来的3 600立方米减到2 400 立方米。 事件二:A、D工作完成后,建设单位拟将后续工程的总工期缩短2周,要求项目监理机构帮助拟订一个合理的赶工方案,以便与施工单位商洽。项目监理机构提出的后续工作可以缩短的时间及其赶工费率见下表。
事件三:调试工作结果见下表。
问题 1.事件一中,设计修改后,在单位时间完成工程量不变的前提下,A、C工作的持续时间分别为多少周?对合同总工期是否有影响?为什么?A、C工作的费用共增加了多少? 2.事件二中,项目监理机构如何调整计划才能既实现建设单位的要求又能使赶工费用最少?说明理由。增加的最少赶工费用是多少? 3.对事件三表格中未通过的调试工作,根据施工合同进行责任界定,并确定应补偿施工单位的费用。
- 5 【单选题】若施工合同约定本工程保修期间采用质量保证金方式担保,则建设单位应按工程价款()左右的比例预留保证金。
- A 、结算总额5%
- B 、预算总额5%
- C 、预算总额10%
- D 、结算总额10%
- 6 【单选题】某建设工程施工合同约定,合同工期为18个月,合同价款为2000万元,根据法律规定,建设单位在申请领取施工许可证时,原则上最少到位资金为()万元。
- A 、100
- B 、200
- C 、600
- D 、1000
- 7 【单选题】某工程施工合同中约定竣工日期为2012年10月31日,工程施工过程中出现了以下情况:(1)开工时乙方设备延迟了7天进入施工场地;(2)施工中发生了洪灾,拖延施工7天;(3)施工中非承包商原因停水、停电累计达到8小时;(4)设计变更导致工程量增加的工作量达到7天,则该工程的实际竣工日期应为()。
- A 、2012年11月7日
- B 、2012年11月14日
- C 、2012年11月21日
- D 、2012年11月28日
- 8 【单选题】某工程项目施工合同约定竣工时间为2016年12月30日,合同实施过程中因承包人施工质量不合格返工导致总工期延误了2个月;2017年1月项目所在政府出台了新政策,直接导致承包人计入总造价的税金增加20万元。关于增加的20万元税金责任承担的说法,正确的是()。
- A 、由承包人和发包人共同承担,理由是国家政策变化,非承包人的责任
- B 、由发包人承担,理由是国家政策变化,承包人没有义务承担
- C 、由承包人承担,理由是承包人责任导致延期、进而导致税金增加
- D 、有发包人承担,理由是承包人承担质量问题责任,发包人承担政策变化责任
- 9 【单选题】某工程项目施工合同约定竣工时间为2016年12月30日,合同实施过程中因承包人施工质量不合格返工导致总工期延误了2个月;2017年1月项目所在地政府出台了新政策,直接导致承包人计入总造价的税金增加20万元。关于增加的20万元税金责任承担的说法,正确的是()。
- A 、由承包人和发包人共同承担,理由是国家政策变化,非承包人的责任
- B 、由发包人承担,理由是国家政策变化,承包人没有义务承担
- C 、由承包人承担,理由是承包人责任导致延期、进而导致税金增加
- D 、由发包人承担,理由是承包人承担质量问题责任,发包人承担政策变化责任
- 10 【单选题】某建设工程施工合同约定,合同工期为18个月合同价款为2000万元,根据法律规定。建设单位在申请领取施工许可证时,原则上最少到位资金为( )万元。
- A 、100
- B 、200
- C 、600
- D 、1000
热门试题换一换
- 某机电安装工程项目由某市机电安装公司承建。该公司将从施工前期准备开始到联合调试和空负荷试运转完成为止的全过程施工活动划分为施工准备阶段、施工阶段和竣工验收阶段,并分别对各阶段的工作内容做了详细的安排。由于工程项目安排合理有序,且试运转均符合《机械设备安装工程施工及验收规范》规定,工程进展很顺利,并在合同工期内保质保安全地完成了施工任务。试运行前应完成的准备工作中,首先要完成联动试运行范围内工程的( )。
- 建筑业企业资质证书的有效期和每次的有效延续期均为()年。
- 楼梯、台阶踏步说法错误的是()。
- 根据《特种设备安全监察条例》的规定,锅炉、压力容器、压力管道元件、起重机械、大型游乐设施的制造过程和锅炉、压力容器、电梯、起重机械、客运索道、大型游乐设施的安装、改造、重大维修过程,必须经( )按照安全技术规范的要求进行监督检验。
- 常用焊缝无损检测方法中有色金属制压力容器对接接头应尽量采用( )。
- 项目管理最基本的方法论是项目目标的()。
- 材料存放、保管有哪些基本原则?
- 项目部编制的试运行方案在编制审核批准程序上存在什么问题?应该怎么办?
