- 建造师案例题
题干:某施工单位承接的二级公路中有四道单跨2.0×2.0m钢筋混凝土盖板涵,在编制的《施工组织设计》中,对各涵洞的工序划分与工序的工作时间分析如下表所示。[006-002-006-000-9787113155834-image/006-002-006-000-9787113155834-005-003.jpg]施工单位最初计划采用顺序作业法组织施工,报监理审批时,监理认为不满足工期要求,要求改为流水作业法。根据现场施工便道情况,施工单位决定分别针对A、B、C、D四道T序组织四个专业作业队伍,按4号→3号→2号→1号涵洞的顺序采用流水作业法施工,确保每个专业作业队的连续作业。在每个涵洞的“基础开挖及软基换填”工序之后,按《隐蔽工程验收制度》规定,必须对基坑进行检查和验收,检查和验收时间(间歇时间)按2天计算。验收由施工单位项目负责人组织施工人员、质检人员,并请监理单位人员及设计代表参加。验收的项目为:基坑几何尺寸、地基处理。验收合格后才进行下一道工序的施工。
题目:绘制按流水作业法组织施工的横道图(要求横向为工期,纵向为工序)。
扫码下载亿题库
精准题库快速提分
参考答案

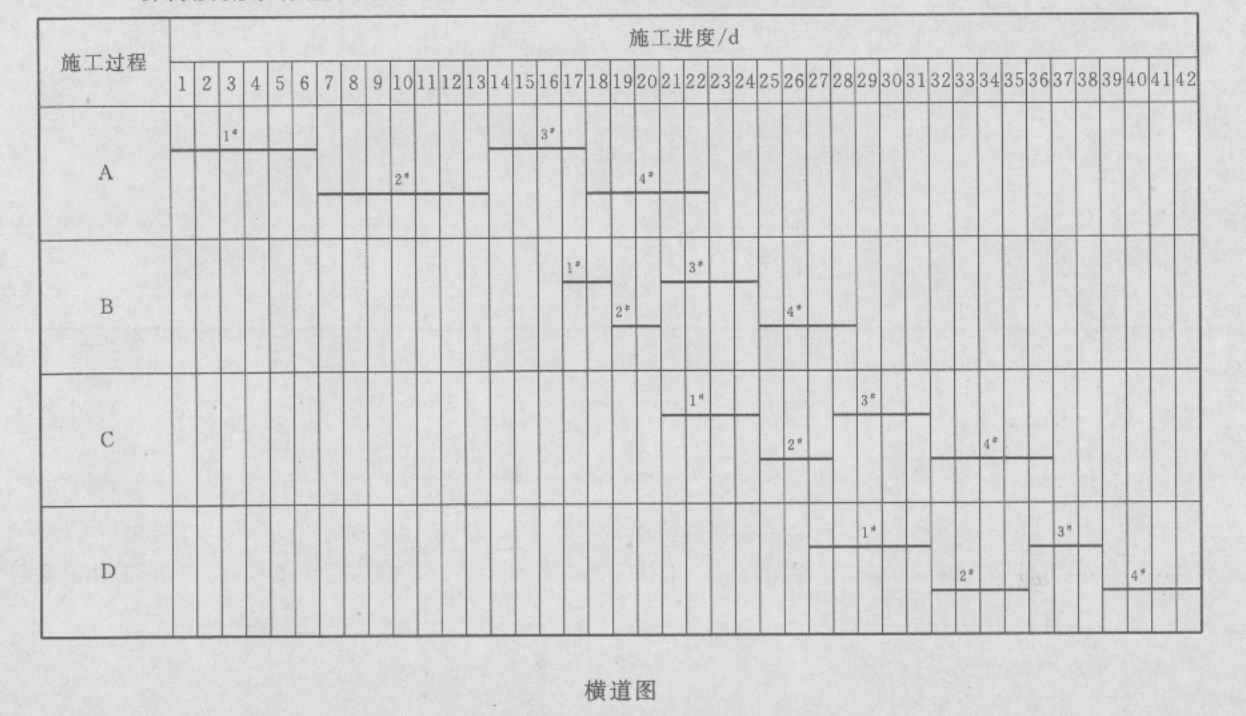

绘制按流水作业法组织施工的横道图如下图所示。
您可能感兴趣的试题
- 1 【单选题】当矩阵组织结构中的横向与纵向工作部门的指令发生矛盾时,( )。
- A 、以横向工作部门的指令为主
- B 、由该组织系统的最高指挥者进行协调
- C 、以纵向工作部门的指令为主
- D 、由发生矛盾的两部门自行协调
- 2 【建造师案例题】计算按流水作业法组织施工的流水步距及总工期。
- 3 【多选题】在流水施工组织中,公路工程流水施工按施工段在空间分布形式可分为()。
- A 、等步距异节拍流水
- B 、流水线法流水施工
- C 、流水段法流水施工
- D 、异步距异节拍流水
- E 、无节拍流水
- 4 【多选题】流水作业法很适合于()施工的组织。
- A 、大型桥梁工程
- B 、立交桥
- C 、隧道工程
- D 、一座涵洞
- E 、路面工程
- 5 【建造师案例题】绘制组织四个专业工作队的流水施工进度计划,并计算工期。
- 6 【建造师案例题】计算按流水作业法组织施工的流水步距及总工期。
- 7 【建造师案例题】绘制按流水作业法组织施工的横道图(要求横向为工期,纵向为工序)。
- 8 【单选题】当矩阵组织结构中的横向与纵向工作部门的指令发生矛盾时,()。
- A 、以横向工作部门的指令为主。
- B 、由该组织系统的最高指挥者进行协调
- C 、以纵向工作部门的指令为主
- D 、由发生矛盾的两部门自行协调
- 9 【建造师案例题】组织无节奏流水施工并绘制流水施工计划横道图。
- 10 【建造师案例题】绘制组织四个专业工作队的流水施工进度计划,并计算工期?
热门试题换一换
- 根据《水电建设工程质量管理暂行办法》,有关施工质量检查与工程验收的主要内容有( )。
- 某建设工程公司承担了一矿井的施工工作。该矿井采用立井开拓方式,中央边界式通风,井田中央布置了2个井筒,主井井筒净直径为5.5m,井深650m;副井井筒直径为7.0m,井深625m;风井位于井田东北部边界,净直径为5.0m,井深515m。施工单位在矿井开工前,组织编制了该矿井的施工组织设计,确定了矿井的施工方案,明确了施工准备工作的具体内容,并进行了认真准备。考虑到井筒表土较薄,又没有流砂,采用普通法进行施工;基岩部分采用钻眼爆破法施工;主、副井到底后进行短路贯通,然后副井永久装备,主井进行临时改绞,负责井底车场及大巷的施工;在与风井贯通后进行采区巷道的施工。但在矿井的建设过程中,主井在表土段施工发生了突水问题,使工程拖延了4个月。副井先到底,矿井整个施工组织被打乱。在主井发生淹井事故后,如何及时调整施工进度计划安排?
- 从业人员在作业过程中,应当遵守本单位的安全生产规章制度和操作规程,这是从业人员的( )义务。
- 某混凝土工程招标清单工程量为200立方米,综合单价为300元/立方米。在施工过程中,由于工程变更导致实际完成工程量为250立方米。合同约定当实际工程量增加超过15%时可调整单价,调价系数为0.9。该混凝土工程的实际工程费用为()万元。
- 安全流量是指()时的流量。
- 关于竖井土方开挖安全控制要点的说法,错误的是()。
- 为防止在运输过程中沥青混合料和汽车底板、侧板黏结,可喷涂一薄层油水,其柴油与水的比例为( )。
- 施工项目目标成本分析的内容有( )。
- 施工流水段划分的依据有( )。
- 下列关于导爆管起爆的规定正确的是( )。
- 根据《水利工程建设安全生产管理规定》,施工单位应对哪些达到一定规模的危险性较大的工程编制专项施工方案?
亿题库—让考试变得更简单
已有600万用户下载
