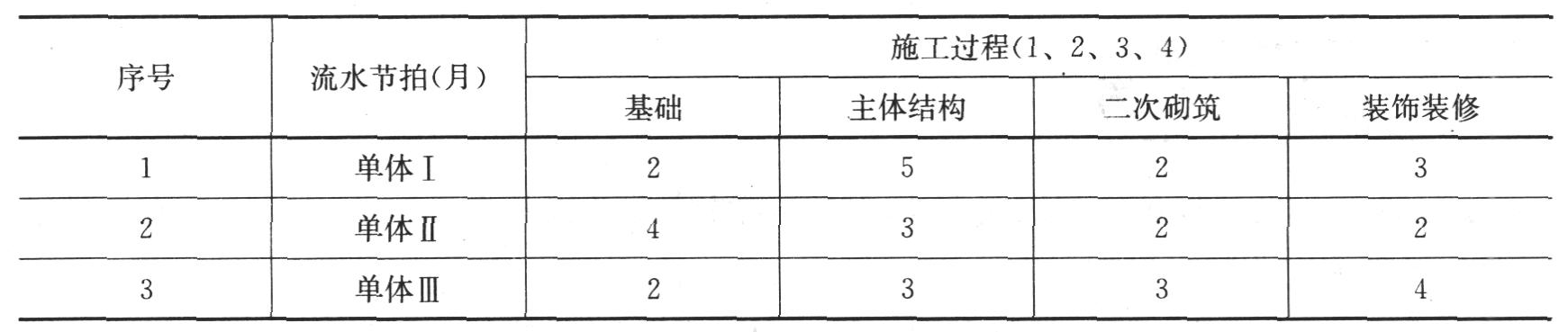

- 建造师案例题某群体工程由三个独立的单体建筑组成,每个单体均有如下四个施工过程:基础、主体结构、二次砌筑、装饰装修。现拟考虑以每个单体作为一个施工段,四个施工过程采用四个作业队组织无节奏流水施工。各单体结构形式、工程体量设计均不同,根据施工产量定额计算出三个单体各施工过程所需施工时间如下表所示。 三个单体施工先后顺序没有其他条件限制,请找出使总工期最短时其施工先后顺序。
扫码下载亿题库
精准题库快速提分
参考答案
可能的施工顺序有:Ⅰ—Ⅱ—Ⅲ;Ⅰ—Ⅲ—Ⅱ;Ⅱ—Ⅰ—Ⅲ;Ⅱ—Ⅲ—Ⅰ;Ⅲ—Ⅰ—Ⅱ;Ⅲ—Ⅱ—Ⅰ六种可能的情况。
计算每一种可能情况的工期:
(1)顺序一:Ⅰ—Ⅱ—Ⅲ
(2)顺序二:Ⅰ—Ⅲ—Ⅱ
则工期
(3)顺序三:Ⅱ—Ⅰ—Ⅲ
则工期
(4)顺序四:Ⅱ—Ⅲ—Ⅰ
则工期
(5)顺序五:Ⅲ—Ⅰ—Ⅱ
则工期
(6)顺序六:Ⅲ—Ⅱ—Ⅰ
则工期
由此可见,总工期19个月时工期最短,其施工先后顺序为:Ⅰ—Ⅲ—Ⅱ。
您可能感兴趣的试题
- 1 【单选题】某工程分为Ⅰ、Ⅱ、Ⅲ号单体建筑,Ⅰ号建筑竣工后未经验收发包人提前使用。整个工程一并验收时,发现Ⅰ号建筑存在质量缺陷。下列说法错误的是( )。
- A 、发包人可以主张整体工程质量不合格
- B 、施工单位应在合理使用寿命内对地基基础和主体结构负责
- C 、合理使用寿命为设计文件规定的合理年限
- D 、发包人的行为视为对Ⅰ号楼质量认可
- 2 【单选题】某独立土方工程按《建设工程工程量清单计价规范》计价,招标文件中预计工程量10万立方米,合同中规定:土方工程单价30元/立方米,当实际工程量超过估计工程量10%时,超出部分价格调整为25元/立方米。工程完成后实际工程量12万立方米,则该土方工程的结算工程款为( )万元。
- A 、355
- B 、350
- C 、325
- D 、300
- 3 【单选题】工程监理单位是建筑市场的主体之一,建设工程监理是一种高智能的( )。
- A 、工程监理服务
- B 、委托代理服务
- C 、无偿性技术服务
- D 、有偿技术服务
- 4 【多选题】对于大型建设项目尤其是群体工程构成的建设项目,建设项目管理和建设工程项目管理,在( )方面存在有区别和有联系。
- A 、管理范围
- B 、管理目标
- C 、管理核心
- D 、管理主体
- E 、投资决策
- 5 【建造师案例题】某群体工程由三个独立的单体建筑组成,每个单体均有如下四个施工过程:基础、主体结构、二次砌筑、装饰装修。现拟考虑以每个单体作为一个施工段,四个施工过程采用四个作业队组织无节奏流水施工。各单体结构形式、工程体量设计均不同,根据施工产量定额计算出三个单体各施工过程所需施工时间如下表所示。 按此方案绘制流水施工进度计划。
- 6 【单选题】某施工合同中有四个单体工程,且当期实际发生的直接费用的比例为5:4:2:1,则在工程成本核算时,该四个单体工程间接费分配的比例为()。
- A 、5 : 4 : 2 : 1
- B 、1 : 2 : 4 : 5
- C 、1/5 : 1/4 : 1/2 : 1
- D 、1 : 1/2 : 1/4 : 1/5
- 7 【单选题】工程监理单位是建筑市场的主体之一,建设工程监理是一种高智能的()。
- A 、工程监理服务
- B 、委托代理服务
- C 、无偿性技术服务
- D 、有偿技术服务
- 8 【建造师案例题】三个单体施工先后顺序没有其他条件限制,请找出总工期最短时其施工先后顺序。
- 9 【单选题】工程监理单位是建筑市场的主体之一,建设工程监理是一种高智能的()。
- A 、委托代理服务
- B 、监督管理
- C 、中介代理
- D 、有偿技术服务
- 10 【单选题】大中型建设工程项目,尤其是群体工程的建设工程项目,第一层面的质量控制系统应由( )单位的建设工程项目管理机构负责建立。
- A 、建设
- B 、监理
- C 、承包
- D 、设计
热门试题换一换
- 分析造成该安全事故的主要原因有哪些?
- 下列各选项中,宜用作成本控制方法的是( )。
- 施工企业与保险代理人张某签署了盖有保险公司印章的工程保险合同,并足额缴付了保费,但张某表示需将保费交回公司后才能签发保单,后施工企业发生保险事故要求赔偿时,保险公司称张某已离职,且其未将保险合同和保费交回公司。关于该案中责任承担的说法,正确的是( )。
- 有一简支梁,受集中力如图所示,则支座A的反力为()KN。
- 建设用地使用权应设立在()。
- 当基坑开挖深度超过()m,一般就要用井点降水。
- 下列工程网络计划中非关键工作时差的调整方法中不包括()。
- 关于预应力钢绞线管道压浆的说法,错误的是( )。
- 关于建设工程依法实行工程监理的说法,正确的是( )。
亿题库—让考试变得更简单
已有600万用户下载
