题干:指出本工程总网络计划中的关键线路。

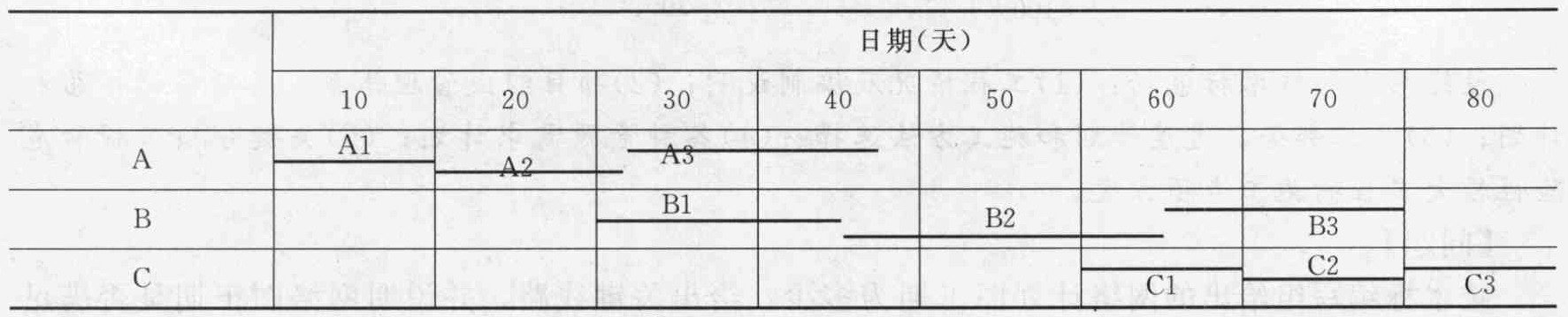

题目:计算排架施工的流水工期(列出计算过程),并绘制流水横道图。

扫码下载亿题库
精准题库快速提分

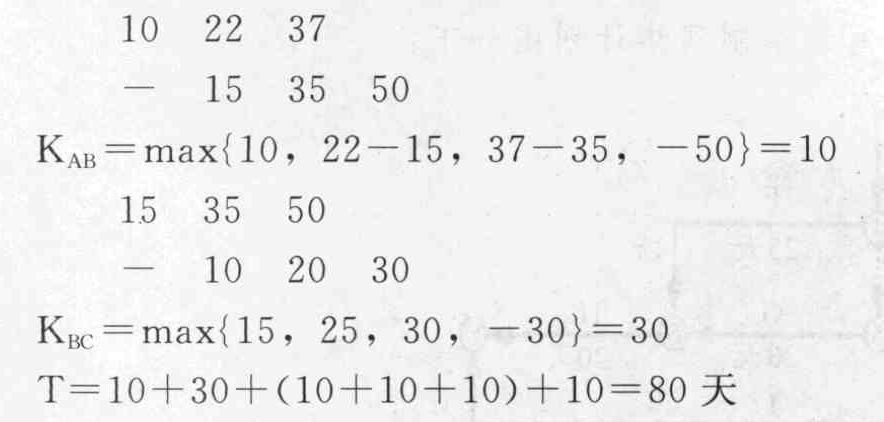

此为非节奏流水施工,采用大差法计算。
A 10 22 37
B 15 35 50
C 10 20 30
