题干:某施工单位承接了一座4×20m简支梁桥工程。桥梁采用扩大基础,墩身平均高10m。项目为单价合同。项目部拟就1~3号排架组织流水施工,各段流水节拍见下表:根据施工组织和技术要求,基础施工完成后至少10d才能施工墩身。
题目:计算排架施工的流水工期(列出计算过程),并绘制流水横道图。
扫码下载亿题库
精准题库快速提分
参考答案
计算排架施工的流水工期(列出计算过程),并绘制流水横道图。
1)累加数列:一般按照1~3号排架的顺序施工。
扩大基础施工A: 10,22,37
墩身施工B: 15,35,50
盖梁施工C: 10,20,30

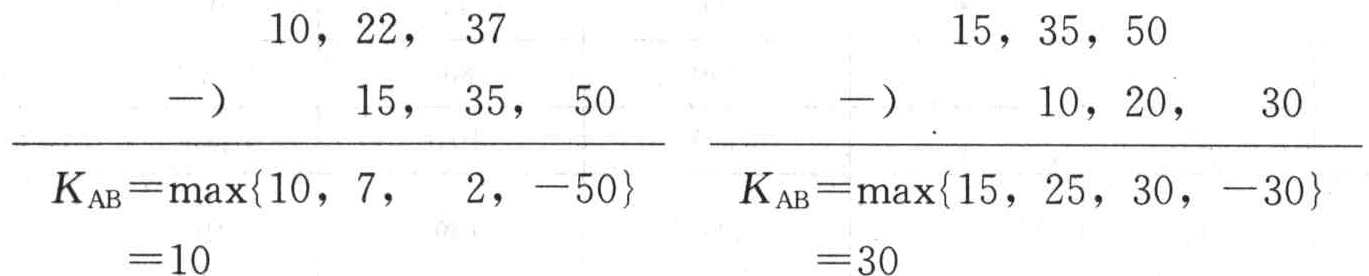

2)错位减取大差:
3)流水工期 +最后工序的流水节拍和+间歇和=(10+30) + (10+10+10) + 10=80
4)绘制流水横道图
您可能感兴趣的试题
- 1 【建造师案例题】计算排架施工的流水工期(列出计算过程),并绘制流水横道图。
- 2 【建造师案例题】计算不窝工流水时的流水工期,并绘制对应的单代号搭接网络图。
- 3 【建造师案例题】计算不间歇流水时的流水工期,并绘制对应的单代号搭接网络图。
- 4 【建造师案例题】计算排架施工的流水工期(列出计算过程),并绘制流水横道图。
- 5 【建造师案例题】计算各施工过程间的流水步距和总工期。
- 6 【建造师案例题】计算排架施工的流水工期(列出计算过程),并绘制流水横道图。
- 7 【建造师案例题】确定此流水施工的流水步距、流水工期及工作队总数。
- 8 【建造师案例题】计算排架施工的流水工期(列出计算过程),并绘制流水横道图。
- 9 【建造师案例题】施工过程I与Ⅱ之间的流水步距。(写出计算过程)
- 10 【建造师案例题】计算最短期流水施工工期。
热门试题换一换
- 施工现场临时设立的油库、危险品库配备灭火器要求( )。
- 阶段验收应具备的条件是工程( )。
- 按照全寿命周期各阶段任务的划分,“编制设计任务书”属于( )任务。
- 下列在几种情形中,()工程项目经批准可以进行邀请招标。
- 专利是对于( )所享有的制造、使用和销售的专有权。
- 关于空场采矿法的特点,说法正确的是空场采矿法要求()。
- 施工过程中由于天气原因使得土方回填施工被延误5天,对合理工期有何影响?
- 项目部就事件(1)的拆迁影响,可否向建设方索赔?如可索赔,简述索赔项目。
- 施工合同的承包人对施工中出现质量问题的建设工程或者竣工验收不合格的建设工程,应当()。
- 根据《计价规范》的规定,招标文件与中标人的投标文件出现不一致,应以( )为准。
- 根据合同法相关规定,承包人行使优先受偿权的期限应当自建设工程( )起计算。
亿题库—让考试变得更简单
已有600万用户下载
