- 建造师案例题某耙吸挖泥船施工的工程,其挖槽中心至抛泥区距离15km,挖槽长度3km,该船以5000立方米舱容施工,施工土质密度1.85t/立方米,重载航速9kn,轻载航速11kn,挖泥航速3kn,调头、抛泥时间8min,一次挖槽长度挖泥满舱载重量7000t。(如图所示)
如图由A挖起至B止和由B挖起至A止哪一种安排更合理些?

扫码下载亿题库
精准题库快速提分

计算该船生产率。
航速换算:
重载航速为:9×1.852=16.7km/h;
轻载航速为:11×1.852=20.4km/h;
挖泥航速为:3×1.852=5.6km/h。
根据耙吸船生产率计算公式求得生产率为:

由A挖至B:

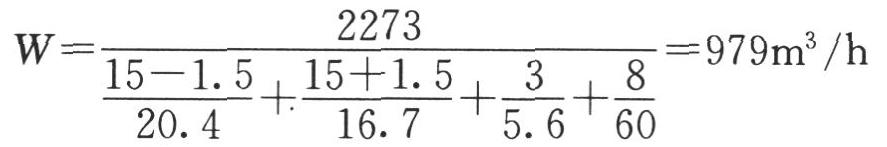

由B挖至A:
所以由A挖至B合理些。

- 1 【建造师案例题】某耙吸挖泥船施工的工程,其挖槽中心至抛泥区距离15km,挖槽长度3km,该船以5000立方米舱容施工,施工土质密度1.85t/立方米,重载航速9kn,轻载航速11kn,挖泥航速3kn,调头、抛泥时间8min,一次挖槽长度挖泥满舱载重量7000t。(如图所示)
计算该船的泥舱装载土方量。
- 2 【建造师案例题】某工程由绞吸挖泥船施工,该船某月施工统计资料为:施工时间30d,挖泥运转小时450h,该船生产率为800立方米/h。计算本月完成的工程工程量;
- 3 【建造师案例题】某工程由绞吸挖泥船施工,该船某月施工统计资料为:施工时间30d,挖泥运转小时450h,该船生产率为800立方米/h。计算时间利用率;
- 4 【建造师案例题】某工程由绞吸挖泥船施工,该船某月施工统计资料为:施工时间30d,挖泥运转小时450h,该船生产率为800立方米/h。试述绞吸挖泥船的主要技术性能。
- 5 【多选题】与其他挖泥船相比,耙吸挖泥船在( )情况下施工具有明显的优越性。
- A 、狭窄水域
- B 、有一定风浪的开阔水域
- C 、繁忙的营运航道
- D 、水底杂物障碍物较多的水域
- E 、水深变化大的水域
- 6 【单选题】耙吸挖泥船施工的优点有( )。
- A 、可在恶劣海况下作业
- B 、连续生产效率高
- C 、挖泥精度控制高
- D 、超挖(超宽超深)少
- 7 【多选题】与其他挖泥船相比,耙吸挖泥船在( )情况下施工具有明显的优越性。
- A 、狭窄水域
- B 、有一定风浪的开阔水域
- C 、繁忙的营运航道
- D 、水底杂物障碍物较多的水域
- E 、水深变化大的水域
- 8 【多选题】链斗挖泥船的主要施工方法有( )。
- A 、斜向横挖法
- B 、正向横挖法
- C 、扇形横挖法
- D 、十字形横挖法
- E 、平行横挖法
- 9 【单选题】耙吸挖泥船施工的优点有( )。
- A 、可在恶劣海况下作业
- B 、连续生产效率高
- C 、挖泥精度控制高
- D 、超挖(超宽超深)少
- 10 【多选题】与其他挖泥船相比,耙吸挖泥船在( )情况下施工具有明显的优越性。
- A 、狭窄水域
- B 、有一定风浪的开阔水域
- C 、繁忙的营运航道
- D 、水底杂物障碍物较多的水域
- E 、水深变化大的水域
热门试题换一换
- 项目施工准备阶段的施工预算成本计划是以项目实施方案为依据,落实项目经理责任目标为出发点,采用企业的施工定额通过施工预算的编制而形成的( )。
- 长距离输电线路铁塔基础中心桩测定后,一般采用( )和平行基线法进行控制。
- 混凝土理论配合比应根据设计的()等混凝土拌合物的技术性能要求,由国家认可的试验室按照国家现行有关试验规程,通过试配确定。
- 《合同法》第11条规定:书面形式是指( )的形式。
- 工业炉砌筑分项工程应按工业炉结构组成或()进行划分。
- 缺货成本指由于存货供应中断而造成的损失,不包括()。
- 简要说明A公司、B公司之间正确的安全管理闭口流程。
- 国家环保部门认为建筑施工产生的尘埃占城市尘埃总量的()以上。
- 工程竣工报告由施工单位编制,在工程完工后提交建设单位,以下()可以不包含在报告中。
- 关于工程监理单位工作性质的说法,正确的是( )。
- 因窝工引起的设备费索赔,当施工机械属于施工企业从外部租赁时,按照机械( )计算索赔费用。

亿题库—让考试变得更简单
已有600万用户下载
