  • 建造师案例题 某高炉工程在工程开工前,业主与公司签订了施工合同,并就施工进度安排取得了一致意见(进度计划如下图所示),E和G的施工全过程工作共同用一台塔吊;其中由于业主图纸送达延误致使B工作推迟10天。在原计划网络图的条件下,计算计划工期关键路线,并说出如果先E后G工作使用塔吊,塔吊的合理进场(不闲置)时间。

扫码下载亿题库

精准题库快速提分

参考答案

本案例主要提供制定网络计划图的实例。通过塔吊使用的限制,变化工序间的结构关系,熟悉网络计划的制订方法,了解一些相关概念的用途。

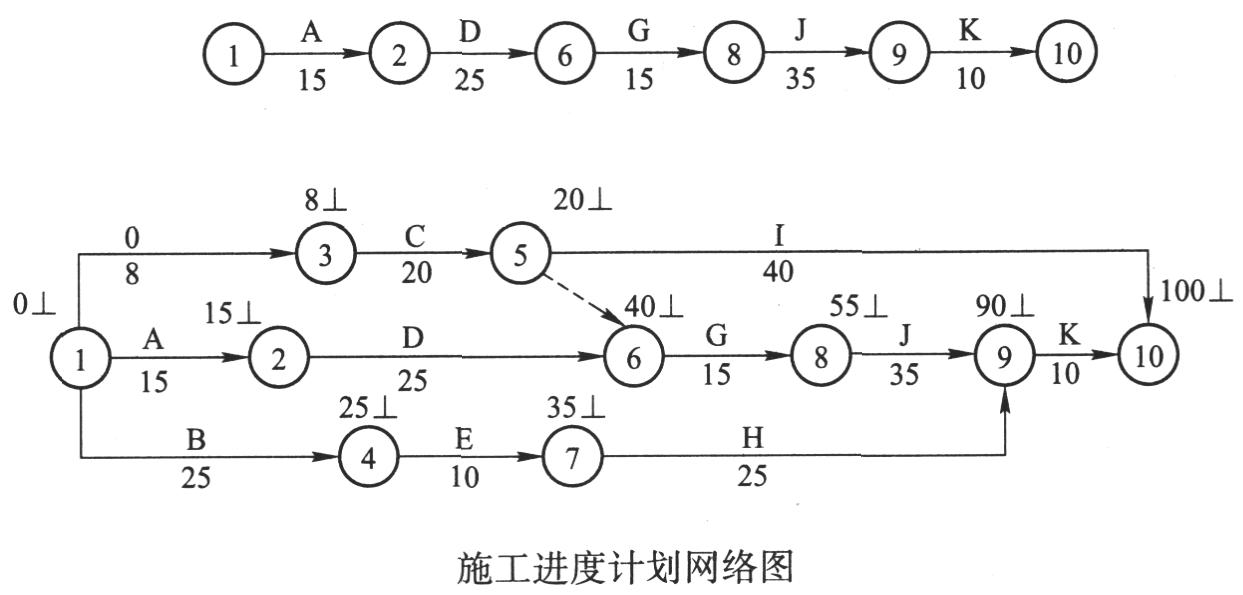

经计算计划工期为100天,关键线路为A、D、G、J、K,如下页图所示。

其中E工序的最早开工时间最迟开工时间总时差

G工序的
采取先E后G的塔吊工作顺序,塔吊正常进场时间应为第26日早晨,但E工作完成后等待G工作开始塔吊闲置5天,因此塔吊自第31个工作日进入现场工作后恰好与G工作开始日期衔接。塔吊进入现场的合理时间为第30日晚或第31日早晨。
