- 建造师案例题某高炉工程在工程开工前,业主与公司签订了施工合同,并就施工进度安排取得了一致意见(进度计划如下图所示),E和G的施工全过程工作共同用一台塔吊;其中由于业主图纸送达延误致使B工作推迟10天。
在B工作延误条件下,采取先E后G工作使用塔吊,用图示说明工作关系,并确定B工作延误对工期变化是否有影响。

扫码下载亿题库

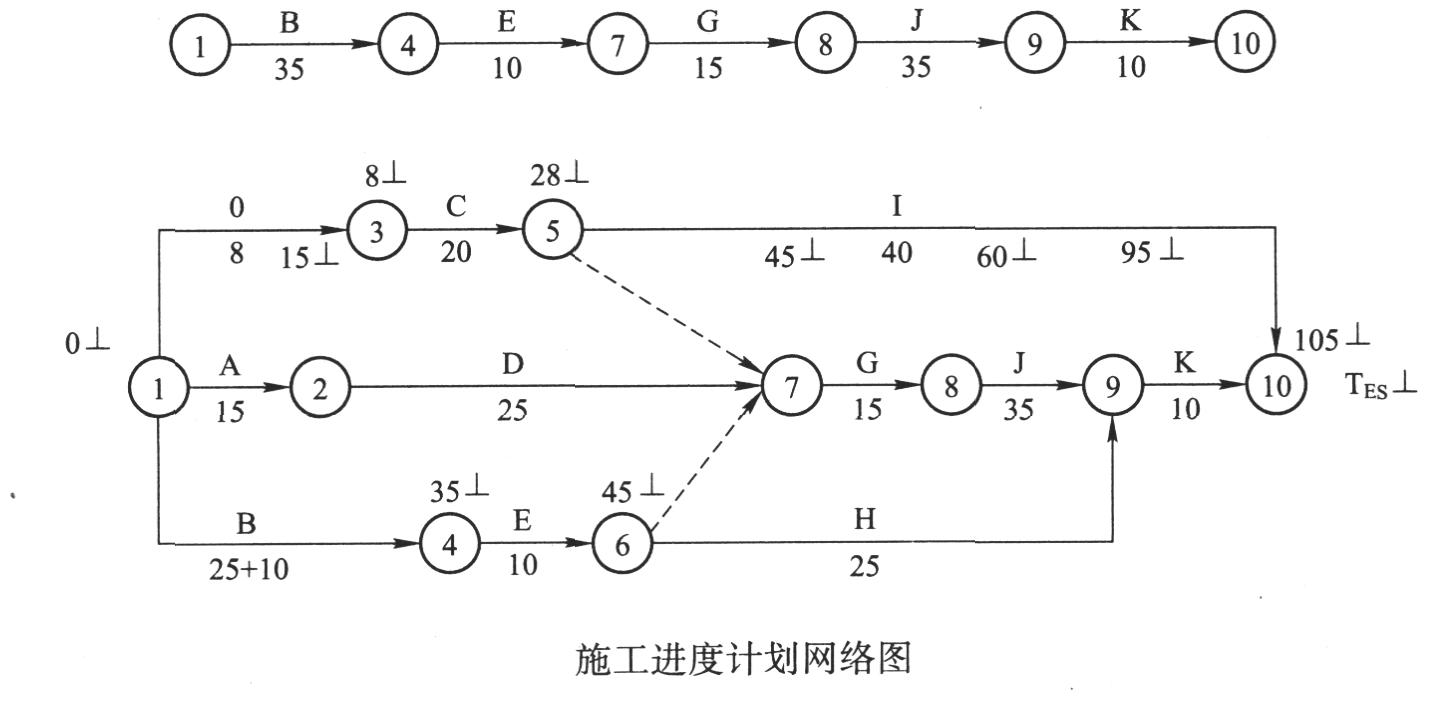

精准题库快速提分

B工作延误10天时,经计算总工期为105天,与原工期相比延误5天,如下图所示。此种情况下关键线路为:B、E、G、J、K。

- 1 【多选题】《工业炉砌筑工程施工及验收规范》对工业炉砌筑施工做了规定,以下正确的是( )。
- A 、耐火材料是耐火温度不低于1380摄氏度的无机非金属材料
- B 、强调按设计要求由测量首先确定工业炉的外形尺寸,使炉子砌体的几何尺寸准确
- C 、回转密筒体焊缝高度应小于3mm
- D 、耐火砖和预制块在冬期砌筑前,应预热至0摄氏度以上
- E 、耐火浇注料在冬期施工过程中,可加入促凝剂
- 2 【建造师案例题】某高炉工程在工程开工前,业主与公司签订了施工合同,并就施工进度安排取得了一致意见(进度计划如下图所示),E和G的施工全过程工作共同用一台塔吊;其中由于业主图纸送达延误致使B工作推迟10天。
在原计划网络图的条件下,计算计划工期关键路线,并说出如果先E后G工作使用塔吊,塔吊的合理进场(不闲置)时间。
- 3 【建造师案例题】某高炉工程在工程开工前,业主与公司签订了施工合同,并就施工进度安排取得了一致意见(进度计划如下图所示),E和G的施工全过程工作共同用一台塔吊;其中由于业主图纸送达延误致使B工作推迟10天。
在B工作延误10天,塔吊使用顺序为先E后G的条件下,业主提出为确保工期将J工作压缩5天,是否可行?若可行,施工单位提出下列要求:J工作压缩5天增加赶工费25000元,塔吊闲置15天每天补偿塔吊租赁费600元;由于B工作延误10天造成其他有关机械闲置,人员窝工损失等综合损失45000元。施工单位上述要求是否合理?
- 4 【建造师案例题】某高炉工程在工程开工前,业主与公司签订了施工合同,并就施工进度安排取得了一致意见(进度计划如下图所示),E和G的施工全过程工作共同用一台塔吊;其中由于业主图纸送达延误致使B工作推迟10天。
在原计划网络图的条件下,计算计划工期关键路线,并说出如果先E后G工作使用塔吊,塔吊的合理进场(不闲置)时间。
- 5 【建造师案例题】某高炉工程在工程开工前,业主与公司签订了施工合同,并就施工进度安排取得了一致意见(进度计划如下图所示),E和G的施工全过程工作共同用一台塔吊;其中由于业主图纸送达延误致使B工作推迟10天。
在B工作延误条件下,采取先E后G工作使用塔吊,用图示说明工作关系,并确定B工作延误对工期变化是否有影响。
- 6 【建造师案例题】某高炉工程在工程开工前,业主与公司签订了施工合同,并就施工进度安排取得了一致意见(进度计划如下图所示),E和G的施工全过程工作共同用一台塔吊;其中由于业主图纸送达延误致使B工作推迟10天。
在B工作延误10天,塔吊使用顺序为先E后G的条件下,业主提出为确保工期将J工作压缩5天,是否可行?若可行,施工单位提出下列要求:J工作压缩5天增加赶工费25000元,塔吊闲置15天每天补偿塔吊租赁费600元;由于B工作延误10天造成其他有关机械闲置,人员窝工损失等综合损失45000元。施工单位上述要求是否合理?
- 7 【单选题】工业炉砌筑分项工程应按工业炉结构组成或()进行划分。
- A 、材质
- B 、区段
- C 、区域
- D 、体积
- 8 【多选题】《工业炉砌筑工程施工及验收规范》对工业炉砌筑施工做了规定,以下正确的是( )。
- A 、耐火材料是耐火温度不低于1380摄氏度的无机非金属材料
- B 、强调按设计要求由测量首先确定工业炉的外形尺寸,使炉子砌体的几何尺寸准确
- C 、回转密筒体焊缝高度应小于3mm
- D 、耐火砖和预制块在冬期砌筑前,应预热至0摄氏度以上
- E 、耐火浇注料在冬期施工过程中,可加入促凝剂
- 9 【单选题】工业炉窑砌筑分项工程通常按工业炉的结构或( ) 进行划分。
- A 、台
- B 、工艺
- C 、区段
- D 、功能
- 10 【单选题】工业炉窑砌筑分项工程通常按工业炉的结构或( ) 进行划分。
- A 、台
- B 、工艺
- C 、区段
- D 、功能
