  • 建造师案例题某机场工程施工项目中各项工作的持续时间及其相互间的逻辑关系如下表所示。当计划执行到第六周末检查,发现工作A、B、C、D已完成,工作E、F、G尚需分别1、1、2月才能完成。用双代号网络图的图上计算法,根据目前进度状况,分析对总工期的影响。各工作的持续时间及其相互间的逻辑关系

扫码下载亿题库

精准题库快速提分

参考答案

用双代号网络图的图上计算法,根据目前进度状况,分析对总工期的影响。

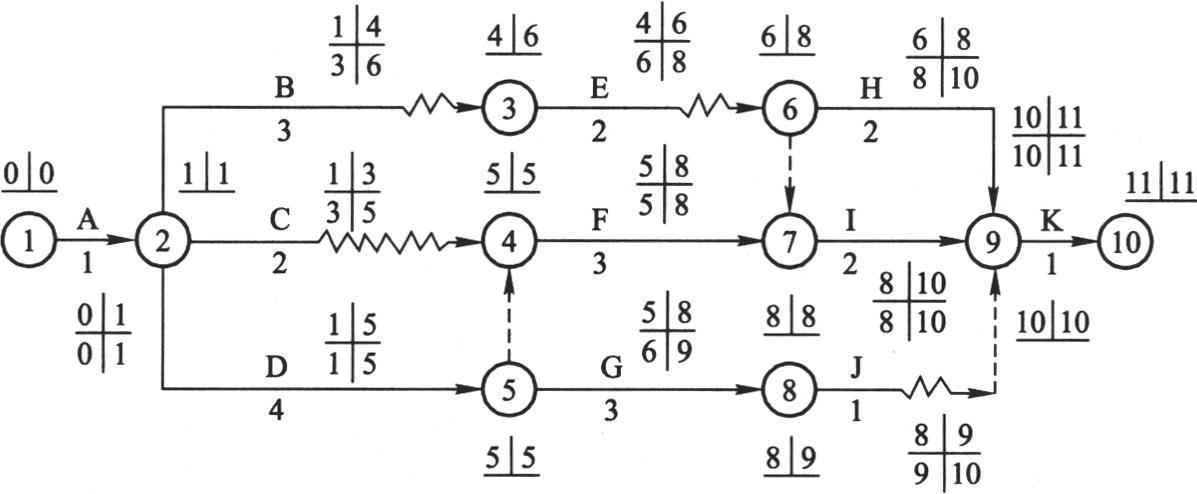

1)利用该项目网络计划的图上计算法,首先计算各节点时间参数,如下图所示。

2)计算网络计划工作最早可能开始与最早可能结束时间如下图所示。

网络计划工作最早可能开始与最早可能结束时间
3)计算网络计划工作全部时间参数如下图所示。

4)进度分析(见下表)
网络计划工作全部时间参数
进度分析表

注:由于关键工作F拖后一月,将使工期延长一月。
