- 建造师案例题某机场工程施工项目中各项工作的持续时间及其相互间的逻辑关系如下表所示。当计划执行到第六周末检查,发现工作A、B、C、D已完成,工作E、F、G尚需分别1、1、2月才能完成。画出该工程项目的时标网络图,并找出该项目的关键线路。

扫码下载亿题库
精准题库快速提分

画出该工程项目的时标网络图,并找出该项目的关键线路。
1)绘制该施工项目时标网络图如下图所示。

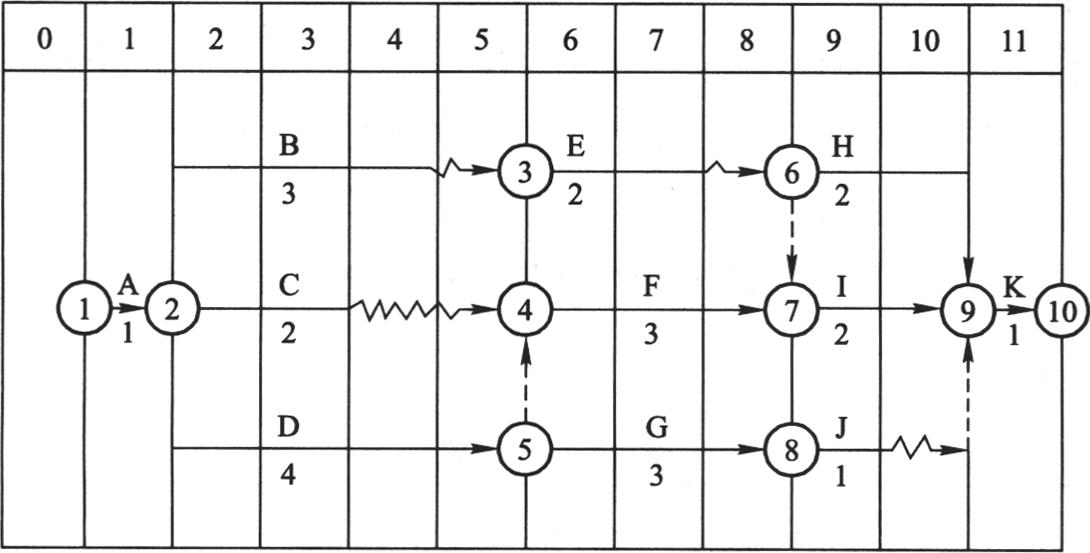

施工项目时标网络图
2)根据时标网络图,自结束节点开始逆箭杆方向检查,始终不含波浪线的线路是关键线路,则该项目的关键线路是:工作ADFIK构成的线路。

- 1 【建造师案例题】某机场工程施工项目中各项工作的持续时间及其相互间的逻辑关系如下表所示。当计划执行到第六周末检查,发现工作A、B、C、D已完成,工作E、F、G尚需分别1、1、2月才能完成。用双代号网络图的图上计算法,根据目前进度状况,分析对总工期的影响。各工作的持续时间及其相互间的逻辑关系
- 2 【单选题】某项工作有两项紧前工作A、B,其持续时间是A=3,B=4,其最早开始时间是A=5,B=6,则本工作的最早开始时间是( )。
- A 、5
- B 、6
- C 、8
- D 、10
- 3 【单选题】某工作A的持续时间为3天,该工作有三项紧后工作,工作的持续时间分别为4天、6天、3天,最迟完成时间分别为16天、12天、11天,则工作A的最迟开始时间为( )天。
- A 、3
- B 、6
- C 、8
- D 、12
- 4 【单选题】某工程计划中,A工作的持续时间为5天,总时差为7天,自由时差为3天,如果A工作实际进度拖延10天,则会影响工程计划工期()
- A 、3天
- B 、5天
- C 、7天
- D 、9天
- 5 【单选题】某项工作有两项紧前工作A、B,其持续时间是A=3,B=4,其最早开始时间是A=5,B=6,则本工作的最早开始时间是()
- A 、4
- B 、6
- C 、9
- D 、10
- 6 【单选题】某项工作有两项紧前工作A、B,其持续时间是A=3,B=4,其最早开始时间是A=5,B=6,则本工作的最早开始时间是()
- A 、4
- B 、6
- C 、9
- D 、10
- 7 【单选题】某工程计划中,A工作的持续时间为5天,总时差为7天,自由时差为3天,如果A工作实际进度拖延10天,则会影响工程计划工期()。
- A 、3天
- B 、5天
- C 、7天
- D 、9天
- 8 【单选题】某项工作有两项紧前工作A、B,其持续时间是A=3,B=4,其最早开始时间是A=5,B=6,则本工作的最早开始时间是()。
- A 、5
- B 、6
- C 、8
- D 、10
- 9 【单选题】某工程计划中A工作的持续时间为5天,总时差为8天,自由时差为4天。如果A工作实际进度拖延13天,则会影响工程计划工期()。
- A 、3天
- B 、4天
- C 、5天
- D 、9天
- 10 【单选题】某项工作有两项紧前工作A、B,其持续时间是A=3,B=4,其最早开始时间是A=5,B=6,则本工作的最早开始时间是( )。
- A 、5
- B 、6
- C 、8
- D 、10
热门试题换一换
- Ⅳ级水利工程建设质量与安全事故为已经或者可能导致死亡(含失踪)3人以下,或重伤(中毒)30以下,或直接经济损失( )万元以下的事故。
- 按建标[2003]206号文件的规定,施工企业为从事危险作业的建筑安装施工人员支付的意外伤害保险费属于建筑安装工程的( )。
- 根据背景材料,用光面爆破是否合适?什么叫光面爆破?
- 耙吸船开挖淤泥质土宜选用的耙头是( )。
- 什么是水运工程施工监理?对承担水运工程施工监理的单位有什么要求?施工期监理的工程质量控制包括哪些主要内容?
- 判定工程中塑料窗安装、特种门安装、木门安装的施工成本偏差、进度偏差。
- 质量事故报告的内容是否全面?如不全面请补充。
- 某技术方案,基准收益率为12%,若该方案的财务内部收益率为13%,则该方案可能的表现包括( )。
- 某建设工程,建设单位与施工单位签订施工合同,合同约定2017年3月15日开工。3月10日,各方将用于施工的材料与设备运抵施工现场。但由于各种条件制约,到3月22日方具备施工条件,施工单位向监理单位递交了开工报告,申请开工,监理单位批准,次日正式动工。在此情况下,该工程的建筑工程一切险的保险期限应以( )为起始之日。
