- 建造师案例题某工程采用公开招标方式,招标人3月1日在指定媒体上发布了招标公告,3月6日至3月12日发售了招标文件,共有A、B、C、D四家投标人购买了招标文件。在招标文件规定的投标截止日(4月5日)前,四家投标人都递交了投标文件。开标时,投标人D因其投标文件的签署人没有法定代表人的授权委托书而被招标管理机构宣布为无效投标。该工程评标委员会于4月15日经评标确定投标人A为中标人,并于4月26日向中标人和其他投标人分别发出中标通知书和中标结果通知,同时通知了招标人。发包人与承包人A于5月10日签订了工程承包合同,合同约定的不含税合同价为6 948万元,工期为300天;合同价中的间接费以直接费为计算基数,间接费率为12%,利润率为5%。在施工过程中,该工程的关键线路上发生了以下几种原因引起的工期延误: (1)由于发包人原因,设计变更后新增一项工程于7月28日至8月7日施工(新增工程款为160万元);另一分项工程的图纸延误导致承包人于8月27日至9月12日停工。 (2)由于承包人原因,原计划于8月5日早晨到场的施工机械直到8月26日早晨才到场。 (3)由于天气原因,连续多日高温造成供电紧张。该工程所在地区于8月3日至8月5日停电,另外,该地区于8月24日早晨至8月28日晚上下了特大暴雨。在发生上述工期延误事件后,承包人A按合同规定的程序向发包人提出了索赔要求,经双方协商一致。除特大暴雨造成的工期延误之外,对其他应予补偿的工期延误事件,既补偿直接费又补偿间接费,间接费补偿按合同工期每天平均分摊的间接费计算。 问题: 1.指出该工程在招标过程中的不妥之处,并说明理由。 2.该工程的实际工期延误为多少天?应予批准的工期延长的时间为多少天?分别说明每个工期延误事件应批准的延长时间及其原因。 3.图纸延误应予补偿的间接费为多少? 4.该工程所在地市政府规定,高温期间施工企业每日工作时间减少1h,企业必须给职工每人每天10元高温津贴。若某分项工程的计划工效为1.50 平方米/h。计划工日单位为50元,高温期间的实际工效降低10%,则高温期间该分项每平方米人工费比原计划增加多少元?
![](/pcHtml/static/appDown/images/app_down_erm.png)
扫码下载亿题库
精准题库快速提分
![](/pcHtml/static/tiku/images/huizhang.png)
1.招标管理机构宣布无效投标不妥,应由招标人宣布;评标委员会确定中标人并发出中标通知书和中标结果通知不妥,应由招标人发出。
2.该工程的实际工期延误为47天。应批准的工期延长为32天。其中,新增工程属于业主应承担的责任,应批准工期延长11天(7月28日至8月7日)。图纸延误属于业主应承担的责任,应批准延长工期为15天(8月29日至9月12日)。停电属于业主应承担的责任,应批准工期延长为3天。施工机械延误属于承包商责任,不予批准延长工期。特大暴雨造成的工期延误属于业主应承担的风险范围,但8月24-25日属于承包商机械未到场延误在先,不予索赔,应批准工期延长3天(8月26日至8月28日)。
3.合同价中的间接费:6948×0.12/(1.12×1.05)=708.98(万元)或合同价中的利润:6 948×(0.05/1.05)=330.86(万元)合同价中的间接费:(6 948-330.86)×(0.12/1.12) =708.98(万元)所以,合同价中每天的间接费:708.98/300=2.36(万元/天)图纸延误应补偿的间接费:15×2.36=35.40(万元)
4.计划的单方人工费:50÷(8×1.5)=4.17(元/平方米)实际的单方人工费:(50+10)÷[7×(1-10%)× 1.5]=6.35(元/平方米)则单方人工费的增加额:6.35-4.17=2.18(元/平方米)
![](/pcHtml/static/tiku/images/xin.png)
- 1 【单选题】某项目招标人拟采用邀请招标方式招标,应当至少向( )个以上具备承担招标项目的能力、资信良好的特定的法人或者其他组织发出投标邀请书。
- A 、2
- B 、3
- C 、5
- D 、6
- 2 【单选题】采用邀请招标方式的,招标人至少应当向( )以上有投标资格的法人或其他组织发出投标邀请书。
- A 、2个
- B 、3个
- C 、4个
- D 、5个
- 3 【单选题】经批准采用邀请招标方式的,招标人应当向( )家及以上具备承担施工招标项目的资质条件、能力、资信良好的特定的法人或者其他组织发出投标邀请书。
- A 、2
- B 、3
- C 、4
- D 、5
- 4 【建造师案例题】某工程建设单位采用公开招标方式选择施工单位,并编制了招标文件和标底价格,长城建筑公司根据招标文件要求,编制了投标文件,中标后长城建筑公司与项目经理张某签订承包合同,实行项目经理负责制的项目管理方式,施工时,因建设单位拆迁工作比合同规定推迟5天完成,项目经理部为确保按照原合同工期完工,对原施工进度计划进行了调整,同时加强施工现场安全管理工作。经过项目经理部全体员工的共同努力,工程比原合同工程只晚3天完工。 问题: 1.长城建筑公司投标文件分为哪几个部分? 2.项目经理在施工过程中进行成本管理的工作流程主要有哪些? 3.建设单位拆迁工作推迟5天完成时,承包人应如何处理? 4.项目经理部在安全管理工作中,对安全事故处理必须坚持什么原则? 5.长城建筑公司比原合同晚3天完工,是否违约?

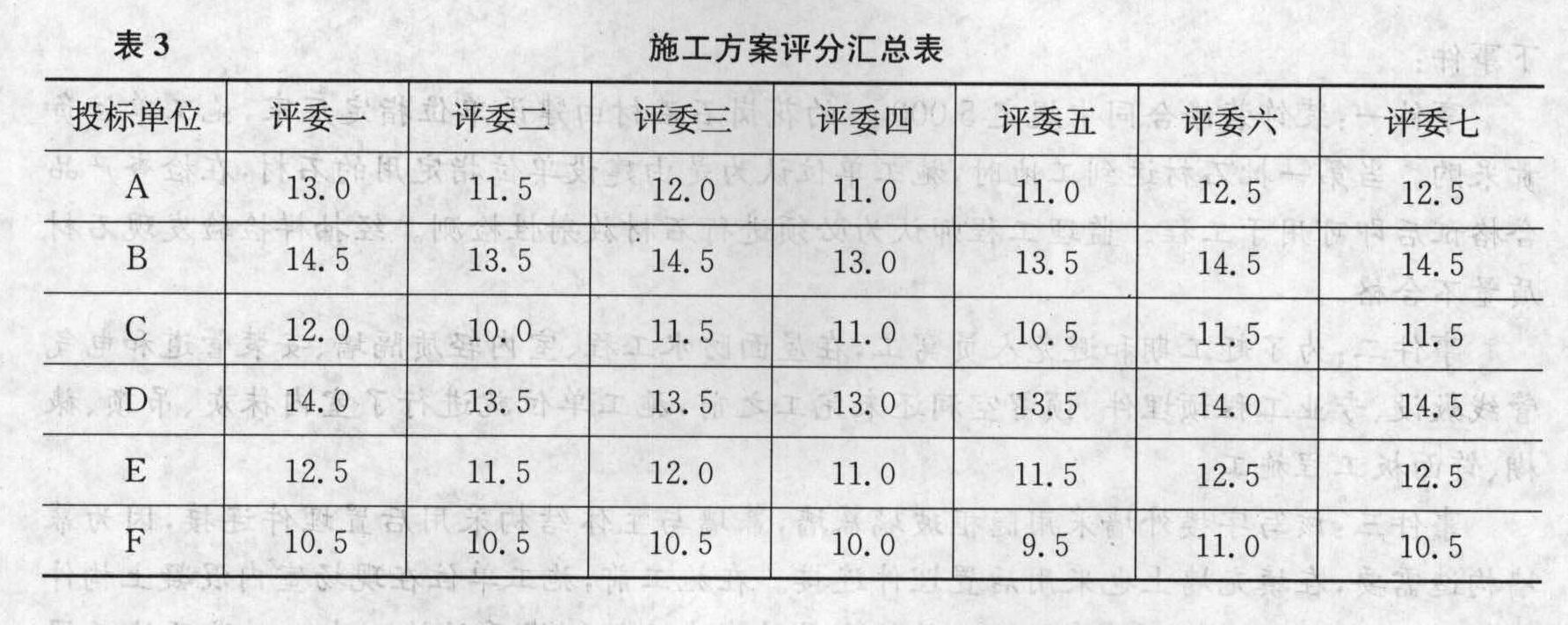

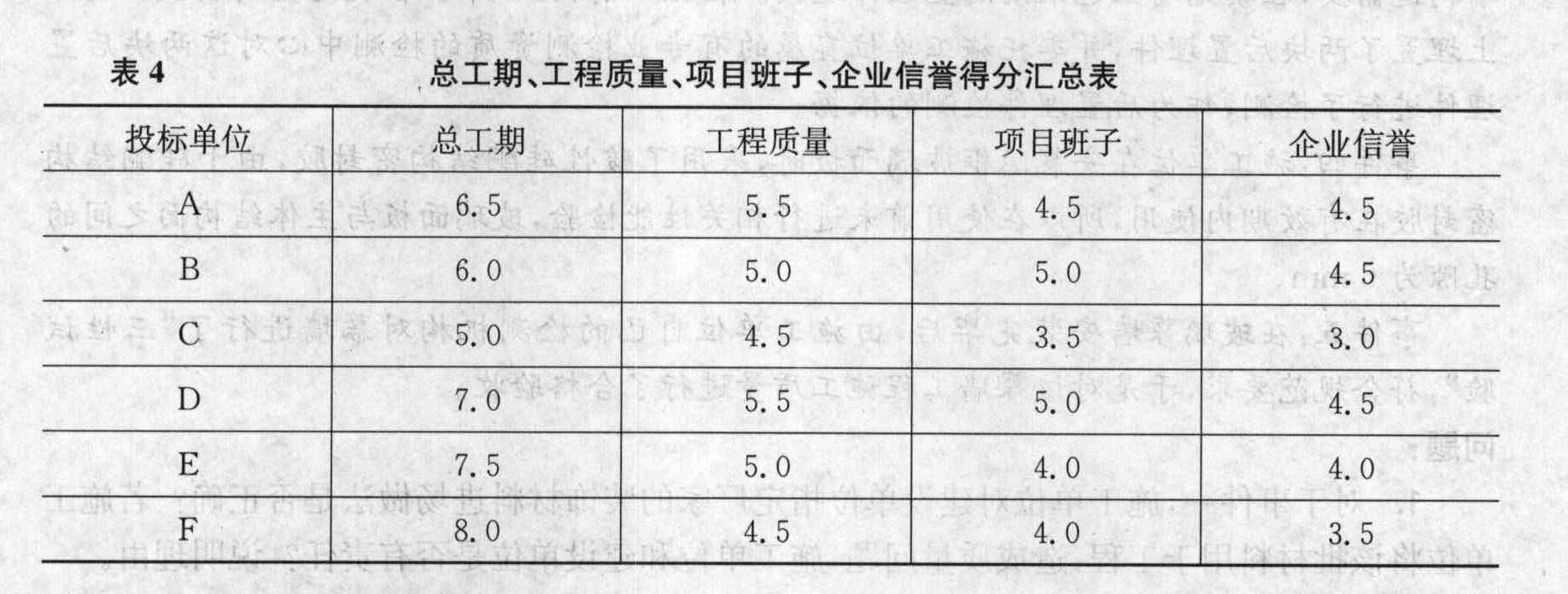

- 5 【建造师案例题】某工程采用公开招标方式,有A,B,C,D,E,F等6家承包商参加投标,经资格预审后该6家承包商均满足业主要求。该工程采用两阶段评标法评标,评标委员会由7名委员组成,评标的具体规定如下: (1)第一阶段评技术标技术标共计40分,其中施工方案15分。总工期8分,工程质量6分,项目班子6分,企业信誉5分。技术标各项内容的得分,为各评委评分去掉一个最高分和一个最低分后的算术平均值。技术标合计得分不满28分者,不再评审其商务标。各评委对6家承包商施工方案评分的汇总表及各承包商总工期、工程质量、项目班子、企业信誉得分汇总表如表3和表4所示。

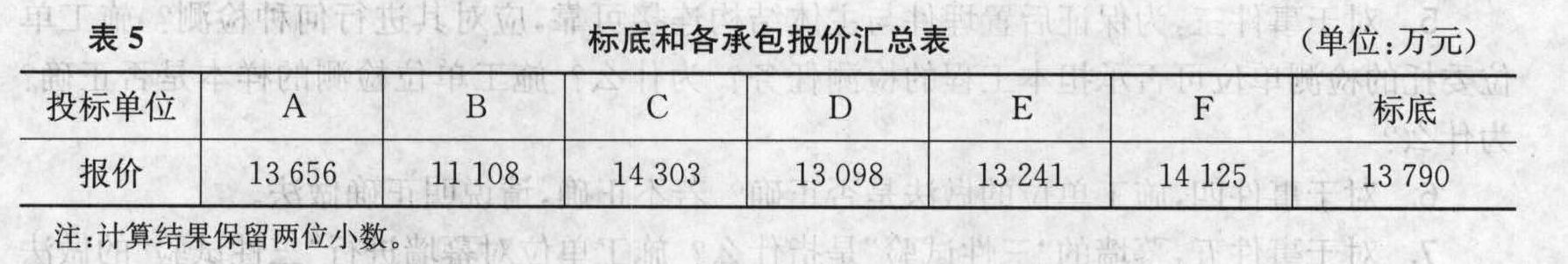

(2)第二阶段评商务标商务标共计60分。以标底的50%与承包商报价算术平均值的50%之和为基准价,但最高(或最低)报价高于(或低于)次高(或次低)报价15%者,在计算承包商报价算术平均值时不予考虑,且商务标得分为15分。以基准价为满分(60分),报价比基准价每下降1%,扣1分,最多扣10分;报价比基准价每增加1%,扣2分,扣分不保底。表5为标底和各承包商的报价汇总表。
问题: 1.请按综合得分最高者中标的原则确定中标单位。 2.若该工程未编制标底,以各承包商报价的算术平均值作为基准价,其余评标规定不变,试按原定标原则确定中标单位。
- 6 【单选题】某项目招标人拟采用邀请招标方式招标,其投标邀请书应至少发出()个以上具备承担招标项目的能力、资信良好的特定法人或者其他组织。
- A 、2
- B 、3
- C 、5
- D 、6
- 7 【单选题】采用邀请招标方式的,招标人至少应当向()个以上有投标资格的法人或其他组织发出投标邀请书。
- A 、2
- B 、3
- C 、4
- D 、5
- 8 【多选题】招标方式中,邀请招标与公开招标比较,其缺点主要有()等。
- A 、选择面窄,排斥了某些有竞争实力的潜在投标人
- B 、竞争的激烈程度相对较差
- C 、招标时间长
- D 、招标费用高
- E 、评标工作量较大
- 9 【单选题】某项目招标人拟采用邀请招标方式招标,应当至少向( )个以上具备承担招标项目的能力、资信良好的特定的法人或者其他组织发出投标邀请书。
- A 、2
- B 、3
- C 、5
- D 、6
- 10 【多选题】《招标投标法》规定,招标人采用公开招标方式的,应当发布招标公告,招标公告应当载明()。
- A 、招标项目的实施地点和时间
- B 、评标的标准和方法
- C 、招标人的名称和地址
- D 、获取招标文件的办法
- E 、招标项目的性质、数量
- 某市建设行政主管部门在对施工工地进行安全检查时,发现施工单位在尚未竣工的建筑物内设置木工间,于是对其进行罚款处理,该处罚措施属于( )法律责任形式。
- 建设单位应当自建设工程竣工验收合格之日起15日内,将( )报有关部门备案。
- 某建设项目投资规模较大,土建部分工程量较小,从国外引进的可对该项目概算进行审查最适合的方法是()。
- 在双代号时标网络计划图中,用波形线将实线部分与其紧后工作的开始节点连起来,用以表示工作()
- 泥浆护壁成孔灌注桩施工期间护筒内的泥浆应高出地下水位()以上。
- 下列有关施工成本分析基本方法的表述正确的是( )。
- 写施工工艺流程中工序A、B、C、D的名称。
- 某项目建设投资 3000 万元,全部流动资金 450 万元,项目投产期年息税前利润总额 500 万,运营期正常年份的年平均息税前利润总额 800 万元,则该项目的总投资收益率为( )。
- 《环境噪声污染防治法》规定,在城市市区范围内,建筑施工过程中使用机械设备,可能产生环境噪声污染的,施工单位必须在工程开工l5日以前向工程所在地()申报该工程的项目名称、施工场所和期限、可能产生的环境噪声值以及所采取的环境噪声污染防治措施的情况。
- 指出事件二发生后,施工单位应如何处理?事故报告应包含哪些内容?
