- 建造师案例题

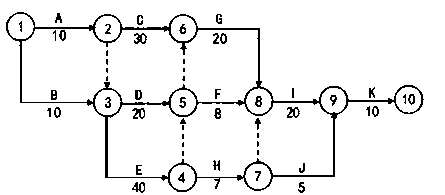

题干:某施工单位公司承包了一厂房,钢结构工程。工程的围护材料(墙板、屋面板及其防火涂料)由业主采购。合同工期为100天,并约定提前1天奖励5万元,延误一天罚款5万元。事件一:施工单位项目部进场后,依据合同施工图,验收规范及总承包的进度计划,编制了厂房工程的施工方案,进度计划,劳动力计划和计划费用。当正式施工时,因厂房需提前验收,业主要求该厂房工程提前5天完工。项目部按工作持续时间和计划费用(见下表)分析,在关键工作上,以最小的赶工增加费用,在钢梁吊装工作前赶出了5天。进入钢梁吊装工作时,发现有部分钢梁防锈处理不当,重新处理用去了3天,并增加费用3万元,项目部又赶工3天,该厂房工程最终按业主要求提前5天竣工,验收合格后,资料整理齐全,准备归档。
题目:事件一中,项目部在哪几项工作赶工了?并分别列出其赶工天数和增加的费用。
扫码下载亿题库
精准题库快速提分
参考答案
第一次赶工,其中的关键工作有:A,B,E,G;
关键线路上G没有压缩空间,先将A、B工作压缩2天,费用为(2×1)+(2×1)=4万元;E工作压缩3天,费用为3×1.5=4.5万元;才能完成赶工5天;
第二次赶工,只能在I工作上压缩3天,赶工费用为3×1.5=4.5万元;
则项目部在A、B、E、I工作上进行了赶工;
(2)E赶工3天,增加的费用4.5万元;
A赶工2天,增加的费用2万元;
B赶工2天,增加的费用2万
I赶工3天,增加的费用4.5万元
(关键线路A→E→G→I→K、B→E→G→I→K)
