    题干:发包人与承包人签订堤防加固项目的施工合同,主要内容为堤身加固和穿堤涵洞拆除重建。为保证项目按期完成,将堤身划分成2个区段组织流水施工,项目部拟定的初始施工进度计划如下图所示(单位:d)。[006-002-005-000-9787113157326-image/006-002-005-000-9787113157326-002-002.jpg]在实施中发生如下事件:事件1:项目部在审查初始的施工进度计划时,提出了优化方案,即按先“Ⅱ堤段”、后“I堤段”顺序组织施工,其他工作逻辑关系不变,各项工作持续时间不变,新计划已获监理单位批准并按其组织施工。事件2:由于设计变更,“Ⅱ段堤身填筑”(F工作)推迟5d完成。事件3:质检时发现I段砌石存在通缝、叠砌和浮塞现象,需返工处理,故推迟3d完成。事件4:第225天末检查时,“Ⅱ段砌石护坡”(G工作)已累计完成40%工程量,“I段堤身填筑”(C工作)已累计完成40%工程量,“穿堤涵洞”(K工作)已累计完成60%工程量。
    题目:根据事件1,绘制新的施工网络计划图(工作名称用原计划中的字母代码表示),分别计算原计划与新计划的工期,确定新计划的关键线路(用工作代码表示)。

扫码下载亿题库

精准题库快速提分

参考答案

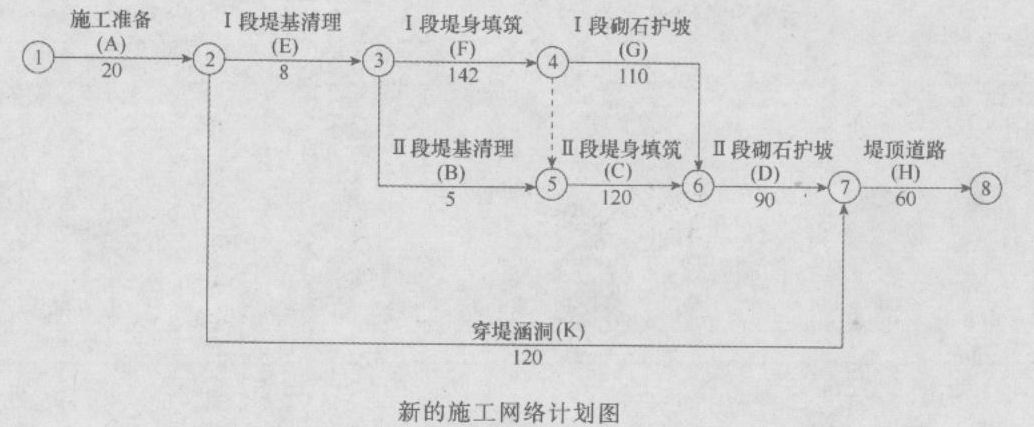

新的施工网络计划图如下图所示。
原计划工期:(20+5+120+142+110+60)d=457 d。
新计划工期:(20+8+142+120+90+60)d=440 d。
新计划的关键线路:A→E→F→C→E→H。
