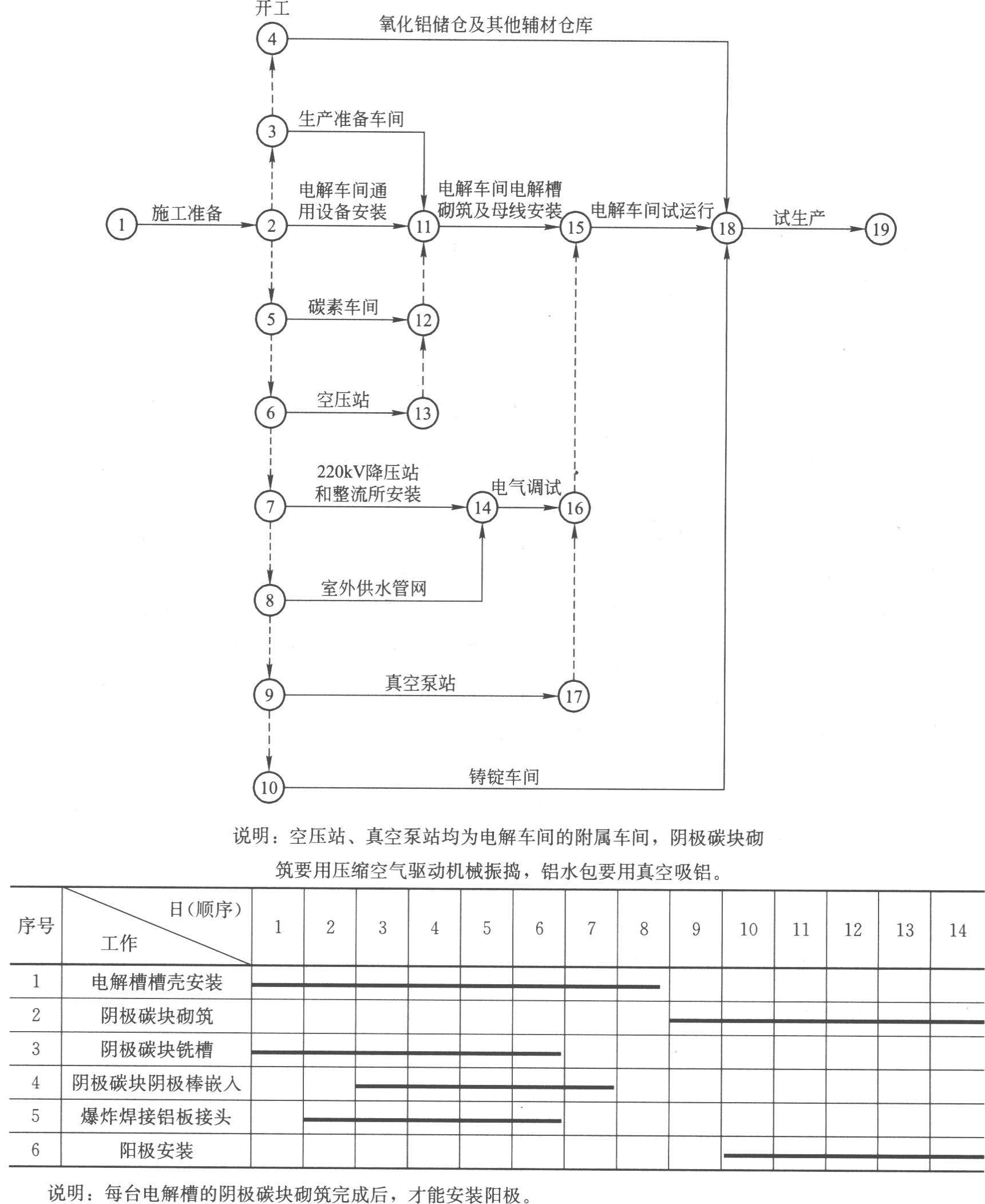

  • 建造师案例题A公司总承包承建一电解铝厂,工程范围包括:氧化铝储存及其他辅材仓库、碳素车间、铝电解车间、铸锭车间、220kV降压站和整流所、生产准备车间、空压真空泵站和室外管网道路等工程,其中碳素车间、电解车间、降压站和流整所工程量大处于关键线路上,且电解车间处于核心地位,碳素车间生产的阴极碳块要由生产准备车间经机加工铣槽再用阴极糊打入阴极钢棒,阴极钢棒端部要在野外用爆炸焊焊上导电铝板接头,整流所是电解用120kA直流电的供给站,其冷却用水由室外供水管网供给。A公司自行完成机电工程安装,土建及厂区道路工程由B公司分承包承建,总承包合同约定工期为30个月。 请指出以下横道图表达的周作业进度计划中的失误(主要指工序间),并纠正作图,说明理由。

扫码下载亿题库

精准题库快速提分

参考答案

依据背景材料该施工作业进度计划的失误有①工作3与工作4顺序不对,②工作5应先于工作4进行,③工作6应在工作2后才可进行。正确的横道图计划安装如下:
