- 造价师案例题
题干:某市政府投资的一建设工程项目,项目法人单位委托某招标代理机构采用公开招标方式代理项目施工招标,并委托具有相应资质的工程造价咨询企业编制了招标控制价。招标过程中发生以下事件:事件1:招标信息在招标信息网上发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改用邀请招标方式,并要求在当地承包商中选择中标人。事件2:资格预审时,招标代理机构审查了各个潜在投标人的专业、技术资格和技术能力。事件3:招标代理机构设定招标文件出售的起止时间为3个工作日,要求投标人提交的投标保证金为120万元。事件4:开标后,招标代理机构组建评标委员会,由技术专家2人、经济专家3人、招标人代表1人,该项目主管部门主要负责人1人组成。事件5:招标人向中标人发出中标通知书后,向其提出降价要求,双方经过多次谈判,签订了书面合同,合同价比中标价降低2%。招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投标保证金。现有A、B、C、D四家施工企业,经资格审查合格,参加该工程的投标。与评标指标有关的数据如表1-3-1所示。[9787518204212-image/9787518204212-007-005.jpg]经招标工作小组确定的评标指标及评分方法为:(1)投标报价以标底价(3600万元)的±4%以内为有效标。评分方法是:报价以标底价减去其4%为100分,在标底价减去其4%的基础上,每上升1%扣3分,不足1%的按1%计算。(2)定额工期为500天。评分方法是:工期提前60天为100分,在此基础上每拖后5天扣3分。(3)企业信誉和施工经验均已在资格审查时评定。企业信誉得分:B单位为100分,A、C、D单位均为96分。施工经验得分:A、C单位为100分,B、D单位为96分。(4)上述四项评标指标的总权重分别为:投标报价40%,投标工期、企业信誉和施工经验均为20%。

题目:在表1-3-2中填写每个投标单位各项指标得分及总得分,其中报价得分要求列出计算式并根据总得分列出名次,确定中标单位。

扫码下载亿题库
精准题库快速提分

①A单位报价降低率:(3440-3600)/3600=-4.44%。
由于A单位报价降低率超过-4%,所以A为废标。
②B单位报价降低率:(3540-3600)/3600=-1.67%<4%;
B单位报价上升率为:(3540-3600×96%)/(3600×96%)×100%=2.43%;
B单位报价得分=100-3×3=91(分)。
③C单位报价降低率(3620-3600)/3600=0.56%<4%;
C单位报价上升率为(3620-3600×96%)/(3600×96%)×100%=4.75%;
C单位报价得分=100-3×5=85(分)。
④D单位报价降低率(3650-3600)/3600=1.39%<4%;
D单位报价上升率为(3650-3600×96%)/(3600×96%)×100%=5.61%;
D单位报价得分=100-3×6=82(分)。
(2)根据评分标准,B、C、D三家投标单位的投标工期得分如下:
①B投标单位投标工期的提前天数:500-445=55(天)。(60-55)/5=1。
B投标单位投标工期得分=100-3×1=97(分)。
②C投标单位投标工期的提前天数:500-450=50(天)。(60-50)/5=2。
C投标单位投标工期得分=100-3×2=94(分)。
③D投标单位投标工期的提前天数:500-440=60(天)。
D投标单位投标工期得分=100分。

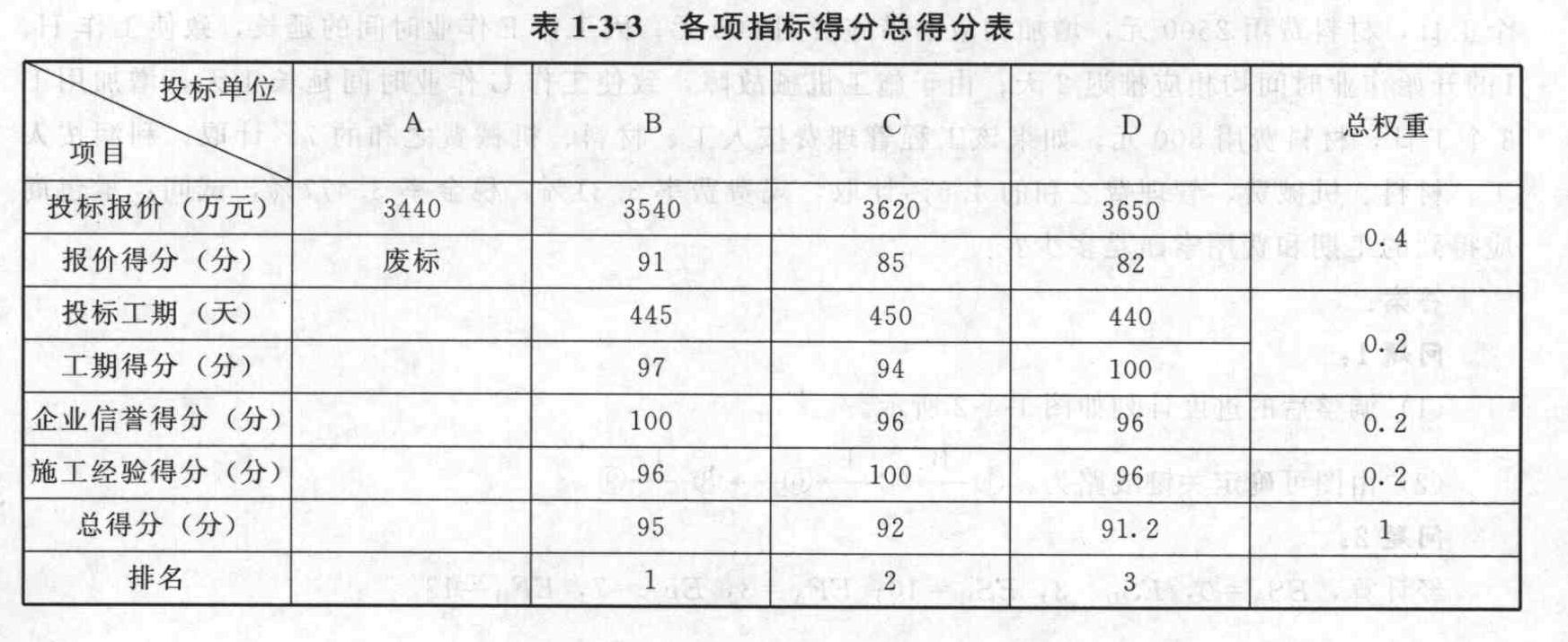

(3)该工程A、B、C、D四家投标单位的各项指标得分及总得分表如表1-3-3所示。
根据总得分最高者中标的原则,应确定中标单位为B单位。

- 1 【造价师案例题】某建设项目公开招标,A、B、C、D四个单位参加投标,评标委员会首先确定了技术标的评定因素,即施工技术方案(F1)、施工工期(F2)、施工质量保证体系(F3)、施工环境保护措施(F4)、项目经理素质及工作方案(F5)等5项,并一致认为5项指标间的相对重要程度关系为:F1≥F2=F3≥F4=F5,评委中的技术经济专家对四个投标方案按照5个因素分别进行指标评分,评分结果如下表所示,每个投标人对应各评价指标的得分采用算术平均数为依据。评标委员会对四个投标人的工期费用进行评价,数据如下表所示。
对两名拟定中标人的报价方案以费用投入的竣工日终值为评价目标确定中标人,附资金时间价值系数表(见表)(f=6%)。
- 2 【造价师案例题】分别指出事件1中A、B、C、D投标单位的投标文件是否有效?说明理由。
- 3 【造价师案例题】1.某单位发包一化工非标设备制作安装项目,设备共40台,重量总计600吨,其中封头、法兰等所有附件共计120吨。由于结构复杂、环境特殊、时间紧迫,没有相应定额套用,经过调研,在编制招标控制价时,按照以下相关资料数据,确定该项非标设备制作安装的综合单价。 (1)该项非标设备的简体部分采用标准成卷钢板进行现场卷制后,与所有附件组对焊接而成。简体部分制作时钢板的利用率为80%,钢卷板开卷与平直的施工损耗率为4%;标准成卷钢板价格按0.5万元/吨。封头、法兰等附件均采用外购标准加工件,每吨价格0.8万元。在制作、组对、安装过程中每台设备胎具摊销费为0.16万元,其他辅助材料费为0.64万元。 (2)基本用工按甲、乙两个施工小组曾做过的相近项目的算术平均值为依据确定。甲组8人完成6台共耗用了384个工日;乙组8人累计工作224工日完成了4台。其他用工(包括超运距和辅助用工)每台设备为15个工日。预算人工幅度差按12%计。预算定额工日单价按50元计。 (3)施工机械费用每台非标设备按0.66万元计。 (4)企业管理费、利润分别按人工费的65%、35%计。 2.换热加压站工艺系统安装如图所示。
说明: 1.管道系统工作压力为1.0MPa。图中标注尺寸除标高以m计外,其他均以mm计。 2.管道均采用20#碳钢无缝钢管,弯头采用成品压制弯头,三通现场挖眼连接。管道系统全部采用电弧焊接。 3.蒸汽管道安装就位后,对管口焊缝采用x光射线进行无损探伤,探伤片子规格为80 mm×150 mt管道按每10 mm有7个焊口计,探伤比例要求为50%;管道焊缝探伤片子的搭接长度按25 mm计。 4.所有法兰为碳钢平焊法兰;热水箱内配有一浮球阀。阀门型号截止阀为J41T-16,止回阀为H41T-16,疏水阀S41T-16,均采用平焊法兰连接。 5.管道支架为普通支架。管道安装完毕用水进行水压试验和冲洗。 6.所有管道、管道支架除锈后,均刷防锈漆两遍。管道采用岩棉管壳(厚度为50 mm)保温,外缝铝箔保护层。
按照《建设工程工程量清单计价规范》(GB 50500-2008)及其规定,以及表“工程量清单统一项目编码”,编列出该管道系统(支架制安除外)的分部分项工程量清单项目,将相关数据内容填入“分部分项工程量清单表”中,并将管道和管道焊缝X光射线探伤工程量的计算过程(其中φ89×4无缝钢管长度工程量已给定不需写计算过程),分别写在“分部分项工程量清单表”的后面。
- 4 【单选题】投标单位应按招标单位提供的工程量清单,逐一填写单价和合价。在开标后发现有的分项投标单位没有填写单价或合价,则( )。
- A 、允许投标单位
- B 、视为废标
- C 、认为此项费用已包括在其他项的单价和合价中
- D 、由招标人退回投标书
- 5 【单选题】投标单位应按招标单位提供的工程量清单,注意填写单价和合价。在开标后发现有的分项投标单位没有填写单价或合价,则( )。
- A 、允许投标单位补充填写
- B 、视为废标
- C 、认为此项费用已包括在其他项的单价和合价中
- D 、由招标人退回投标书
- 6 【造价师案例题】某施工单位编制的某工程网络图,如图1-2-1所示,网络进度计划原始方案各工作的持续时间和估计费用,如表1-2-1所示。
问题: 1.在答题纸图1-2-2上,计算网络进度计划原始方案各工作的时间参数,确定网络进度计划原始方案的关键路线和计算工期。 2.若施工合同规定:工程工期93d,工期每提前一天奖励施工单位3万元,每延期一天对施工单位罚款5万元。计算按网络进度计划原始方案实施时的综合费用。 3.若该网络进度计划各工作的可压缩时间及压缩单位时间增加的费用,如表1-2-2所示。确定该网络进度计划的最低综合费用和相应的关键路线,并计算调整优化后的总工期(要求写出调整优化过程)。
- 7 【简答题】填写表6-3承包商2011年6月的“工程款支付申请表”。
- 8 【简答题】填写综合单价计价程序表,计算估算工程量综合单价。(最后综合单价取整)
- 9 【造价师案例题】计算项目各年还本付息额,完成1-1-2项目还本付息表。
- 10 【造价师案例题】若本工程有A、B、C、D四家投标单位为有效投标,经评审,4家投标单位的投标方案的有关参数如表3-3-1所示。列式计算D单位投标方案的年费用(基准折现率为10%)。
- 在球罐的分片组装法中,中心立柱一般用( )制成,分四节用法兰连接。
- 进行设备租赁与购置方案比选时,设备租赁方案的净现金流量需要与设备购置方案的净现金流量比较差异的部分是()。
- 下列常用电光源中,环境温度变化对光通输出的影响最大的为()。
- 金属喷涂是解决防腐蚀和机械磨损修补的工艺,其方法包括()。
- 目前工业上应用最广泛的压力表是()。
- 某分部工程有甲、乙、丙三个施工过程,分4段施工,甲施工过程的流水节拍是3周、5周、2周、4周,乙施工过程的流水节拍是4周、3周、3周、3周,丙施工过程的流水节拍是5周、2周、4周、2周,为了实现连续施工,下列计算正确的有()。
- 绘制双代号网络图,确定计划工期,关键路线,计算各分部工程总时差。在图中标示各节点的事项最早时间(TE,□)、事项最迟时间(TL,△)。。
