题干:某承包商于某年承包某外资工程的施工,与业主签订的承包合同约定:工程合同价2000万元;若遇物价变动,工程价款采用调值公式动态结算。该工程的人工费占工程价款的35%,水泥占23%,钢材占12%,石料占8%,砂料占7%,不调值费用占15%;开工前业主向承包商支付合同价20%的工程预付款,当工程进度款达到合同价的60%时,开始从超过部分的工程结算款中按60%抵扣工程预付款,竣工前全部扣清;工程进度款逐月结算,每月月中预支半月工程款。
题目:当工程完成合同70%后,正好遇上国家采取积极财政政策,导致水泥钢材涨价,其中,水泥价格增长20%,钢材价格增长15%,试问承包商可索赔价款多少?合同实际价款为多少?

扫码下载亿题库
精准题库快速提分
参考答案计算应调部分合同价款;列出价格调整计算公式,计算调整价款;承包商可索赔价款为调整后价款与原合同价款的差值;合同实际价款为调整价差与原合同价之和。

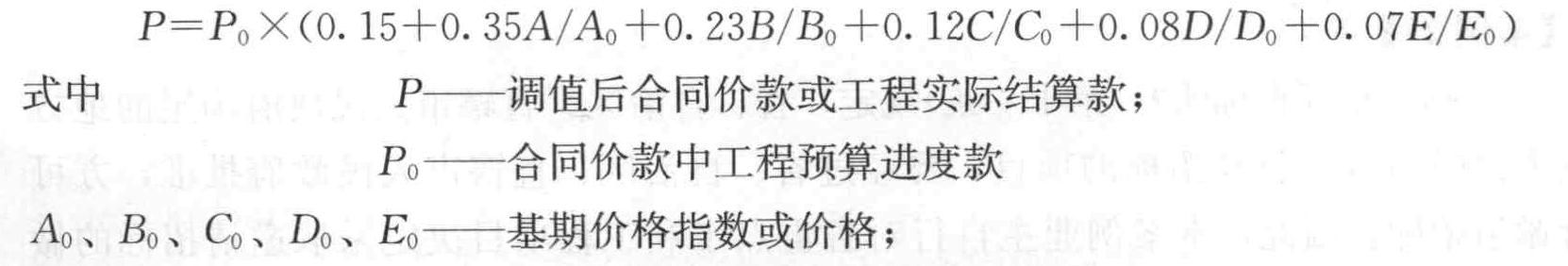

价格调整计算公式:
ABCDE—一工程结算日期的价格指数或价格。
当工程完成70%时,
=2000×(1-0.7)=600万元
应索赔价款为:
=600×(0.15+0.35×1+0.23×1.2+0.12×1.15+0.08×1+0.07×1-1)
=38.4万元
合同实际价款:2000+38.4=2038.4万元
您可能感兴趣的试题- 1 【建造师案例题】 当工程完成合同70%后,正好遇上国家采取积极财政政策,导致水泥、钢材涨价,其中,水泥价格增长20%,钢材价格增长15%,试问承包商可索赔价款多少?合同实际价款为多少?
- 2 【建造师案例题】 当工程完成合同70%后,正好遇上国家采取积极财政政策,导致水泥、钢材涨价,其中,水泥价格增长20%,钢材价格增长15%,试问承包商可索赔价款多少?合同实际价款为多少?
- 3 【单选题】当工程按合同要求全部完成后,具备竣工验收条件,承包人按( )的有关规定,向发包人提供完整的竣工资料和竣工验收报告。
- A 、有关行政部门
- B 、公司工程竣工
- C 、地区工程竣工
- D 、国家工程竣工
- 4 【建造师案例题】该工程按合同规定项目全部完成,竣工验收合格后,进行竣工结算时还应考虑哪些费用应抵扣或扣留?
- 5 【建造师案例题】当工程完成合同70%后,正好遇上国家采取积极财政政策,导致水泥钢材涨价,其中,水泥价格增长20%,钢材价格增长15%,试问承包商可索赔价款多少?合同实际价款为多少?
- 6 【建造师案例题】该工程按合同规定项目全部完成,竣工验收合格后,进行竣工结算时还应考虑哪些费用应抵扣或扣留?
- 7 【建造师案例题】该工程按合同规定项目全部完成,竣工验收合格后,进行竣工结算时还应考虑哪些费用应抵扣或扣留?
- 8 【建造师案例题】当工程完成合同70%后,正好遇上国家采取积极财政政策,导致水泥、钢材涨价,其中,水泥价格增长20%,钢材价格增长15%,试问承包商可索赔价款多少?合同实际价款为多少?
- 9 【建造师案例题】当工程完成合同70%后,正好遇上国家采取积极财政政策,导致水泥、钢材涨价,其中,水泥价格增长20%,钢材价格增长15%,试问承包商可索赔价款多少?合同实际价款为多少?
- 10 【建造师案例题】该工程按合同规定项目全部完成,竣工验收合格后,进行竣工结算时还应考虑哪些费用应抵扣或扣留?
热门试题换一换
- 某水利水电施工单位中标承揽了一座混凝土重力坝的主体工程施工,施工单位在签署协议书后按照合同要求在规定的时间内编制完成了相关图纸和文件。混凝土坝的施工质量控制要点是什么?
- 关于建筑幕墙防雷构造要求的说法,错误的是()。
- 对于索赔成立的事件,工期可以顺延几个月?实际工期是多少?
- 在建设工程项目的招标活动中,某投标人以低于成本的投价竞标,则( )。
- 根据场景(二),回答下列问题:订立合同履行地点不明确,需给付货币的,在( )所在地履行。
- 《建设工程质量管理条例》规定,除()外,设计单位不得指定生产厂、供应商。
- 根据《建设工程施工劳务分包合同(示范文本)》的规定,下列属于工程承包人的主要义务是( )。
- 分包工程的质量合格文件必须是( )签章。
- 根据《劳动合同法》,劳务派遣用工岗位具有()。
亿题库—让考试变得更简单
已有600万用户下载
YPWr7
