- 建造师案例题
题干:A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见下图)。[006-002-004-000-9787566103185-image/006-002-004-000-9787566103185-006-002.jpg]附加说明:(1)配管包括机泵本体配管25天,塔器本体配管20天,塔机间连接配管15天;(2)试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15天的试运行时间。A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。经修改重编网络图,A公司最后中标。施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10天,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。
题目:以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路,并以重编的网络计划为前提,附加说明如何再进一步缩短工期。

扫码下载亿题库
精准题库快速提分

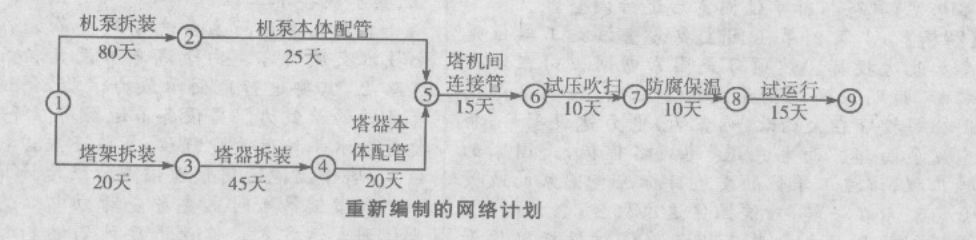

重编的网络计划如下图:缩短工期20天,关键线路为:①→②→⑤→⑥→⑦→⑧→⑨。
附加说明:管道试压吹扫与管道、设备防腐保温两工作之间有搭接作业的可能;考虑试运行不可预见因素多,试运行15天时间有压缩余地,这三项工作存在缩短工期的潜力。

- 1 【单选题】某网络计划中,甲工作有紧后工作乙和丙,其持续时间甲为5天,乙为4天,丙为6天。如果B和C的最迟完成时间是第25天和23天,则工作甲的最迟开始时间是( )天。
- A 、21
- B 、17
- C 、12
- D 、16
- 2 【单选题】某网络计划中A工作有紧后工作B和C,其持续时间A为5天,B为4天,C为6天。如果B和C的最迟完成时间是第25天和23天,则工作A的最迟开始时间是( )天。
- A 、21
- B 、17
- C 、12
- D 、16
- 3 【单选题】某网络计划中,工作M的最早完成时间是第8天,最迟完成时间为第13天,工作的持续时间为4天,与所有紧后工作的间隔时间最小为2天,则该工作的自由时差为()天。
- A 、2
- B 、3
- C 、4
- D 、5
- 4 【建造师案例题】以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路,并以重编的网络计划为前提,附加说明如何再进一步缩短工期。
- 5 【建造师案例题】画出该工程施工的双代号网络图。
- 6 【建造师案例题】写出网络图中前锋线所涉及各工序的实际进度偏差情况:如后续工作仍按原计划的速度进行,本工程的实际完工工期是多少个月?
- 7 【建造师案例题】写出网络图中前锋线所涉及各工序的实际进度偏差情况;如后续工作仍按原计划的速度进行,本工程的实际完工工期是多少个月?
- 8 【建造师案例题】事件四中,施工单位压缩网络计划时,只能以周为单位进行压缩,其最合理的方式应压缩哪项工作?需增加成本多少万元?
- 9 【单选题】单代号网络计划中,工作C的已知时间参数(单位:天)标注如下图所示,则该工作的最迟开始时间,最早完成时间和总时差分别是( )天。
- A 、3、10、5
- B 、3、8、5
- C 、5、10、2
- D 、5、8、2
- 10 【建造师案例题】事件四中,施工单位压缩网络计划时,只能以周为单位进行压缩,其最合理的方式应压缩哪项工作?需增加成本多少万元?
