题干:某建筑工程施工进度计划网络图如下:[006-001-010-000-9787811339727-image/006-001-010-000-9787811339727-003-018.jpg]施工中发生了以下事件:事件一:A工作因设计变更停工10天。事件二:B工作因施工质量问题返工,延长工期7天。事件三:E工作因建设单位供料延期,推迟3天施工。事件四:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氢腊防水涂膜层上,引起火灾。在施工进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查。统计数据为:[006-001-010-000-9787811339727-image/006-001-010-000-9787811339727-003-019.jpg]
题目:计算截止到第110天的合计BCWP值。

扫码下载亿题库
精准题库快速提分

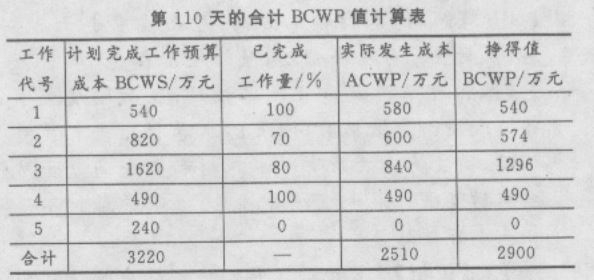

计算截止到第110天的合计BCWP值(见下表):
截止到第110天的合计BCWP值为2900万元。

- 1 【建造师案例题】计算截止到第110天的合计BCWP值。
- 2 【建造师案例题】计算各月的BCWP及9个月的BCWP。
- 3 【建造师案例题】计算截止到第110天的合计BCWP值。
- 4 【建造师案例题】计算第110天的成本偏差CV值,并做CV值结论分析。
- 5 【建造师案例题】计算截止到第110天的合计BCWP值。
- 6 【建造师案例题】计算截止到第110天的合计BCWP值。
- 7 【建造师案例题】计算截止到第110天的合计BCWP值。
- 8 【建造师案例题】计算截止到第200天的合计BCWP值。计算第200天的成本偏差CV值,并做CV值结论分析。
- 9 【建造师案例题】计算截止到第110天的合计BCWP值。
- 10 【建造师案例题】计算第110天的进度偏差SV,并做SV值结论分析。
热门试题换一换
- 某航道局承担了3万t级航道疏浚工程,用一艘4500立方米耙吸船施工。航道设计底标高-12.0m,天然床面标高-9.8m,设计底宽150m,底质为淤泥质土,边坡1:5,计算超深0.7m,计算超宽9m,疏浚工程量计算断面如图所示。设计疏浚工程量为3178157立方米(施工期回淤很少,不计),开工前,施工单位按浚前测量的水深图自行计算,并经监理确认的疏浚工程量为3200876立方米,疏浚土全部抛到外海指定抛泥区,平均运距16.8km。耙吸船施工参数如下:平均航速8.6节,往返航行时间2.1h,调头卸泥时间0.35h,挖泥装船时间1.2h,装舱量2200立方米,三班作业,时间利用率75%本工程用于计量的疏浚土工程量应为多少?说明理由。该工程量由几部分组成?
- 垛码混凝土枕应上下同位,层间承轨槽处应垫以小方木或其他材料,其顶面应高出挡肩或预埋件( )。
- 汽轮机按照工作原理可以划分为()
- 为确保桥梁换装安全,龙门架所在线路条件,应为坡度不得大于( )的直线地段。
- 当工业安装工程项目质量不符合相应专业工程质量验收规范的规定时,下列说法不正确的是()。
- 下列关于投标保证金的说法中,正确的是()
- 指令源分别来自于纵向和横向工作部门的组织结构是()。
- 民事诉讼的基本特点是()。

亿题库—让考试变得更简单
已有600万用户下载
