(解题思路:首先我们需要了解题目中已知表格的含义,以1工作为例,前110天1工作计划完成产值540万元,前110天已经完成了原计划的100%,因此已完工作预算成本为: 100%*540=540万元。但1工作实际发生成本为580万元,也就是超支了40万元。
我们再来分析下表格中比较特殊的5工作。5工作计划完成240万产值,但实际上完成了0%,也就是什么也没干,因此5工作的已完工作预算成本为:0%*240=0。)

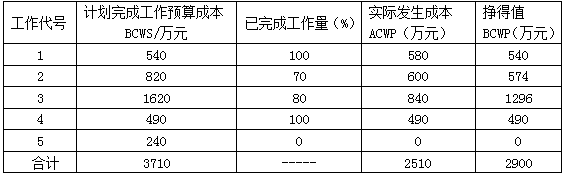

经补充的统计数据如下:(备注:若题目未做要求制表,考试时可不制表,在草稿纸上计算出结果即可)
截止到第110天的BCWP合计值为2900万元。
