- 建造师案例题某工程项目业主与监理单位、施工单位分别签订了监理合同和施工合同。施工合同中规定,除空间钢桁架屋盖可分包给专业工程公司外,其他部分不得分包(除非业主同意)。本项目合同工期为22个月。在工程开工前,施工单位在合同约定的日期内向总监理工程师提交了施工总进度计划(如下图所示)和一份工程报告。工程报告的主要内容如下: (1)鉴于本项目需要安装专业的进口设备,需要将设备安装工程分包给专业安装公司。 (2)本项目两侧临街,且为繁华交通要道,故需在施工之前搭设遮盖式防护棚,以保证过往行人安全。此项费用未包含在投标报价中,业主应另行支付。总监理工程师对施工单位提交的施工进度计划和工程报告进行了审核。施工单位在按总监理工程师确认的进度计划施工0.5个月后,因业主要求修改设计,致使工作K(混凝土工程)停工待图2.5个月。设计变更后,施工单位及时通过总监理工程师向业主提出索赔申请,见下表。在施工过程中,部分施工机械由于运输原因未能按时进场,致使工作H的实际进度在第12月底时拖后1个月。在工作F进行过程中,发生质量事故,总监理工程师下令停工,组织召开现场会议,分析事故原因。该质量事故是由于施工单位施工工艺不符合施工规范要求所致。总监理工程师责成施工单位返工,工作F的实际进度在第12月底时拖后1个月。 问题 1.为了确保本项目工期目标的实现,施工进度计划中哪些工作应作为重点控制对象?为什么? 2.总监理工程师应如何处理施工单位工程报告中的各项要求? 3.施工单位在索赔申请表中所列的内容和数量,经监理工程师审查后均属真实,但费用计算有不妥之处,请说明费用计算不妥的项目及理由。 4.监理工程师在处理质量事故时所需的资料有哪些? 5.请在原进度计划中用前锋线表示出第12个月月底时工作K、H和F的实际进展情况,并分析进度偏差对工程总工期的影响。 6.如果施工单位提出工期顺延2.5个月的要求,总监理工程师应批准工程延期多少?为什么?
扫码下载亿题库
精准题库快速提分

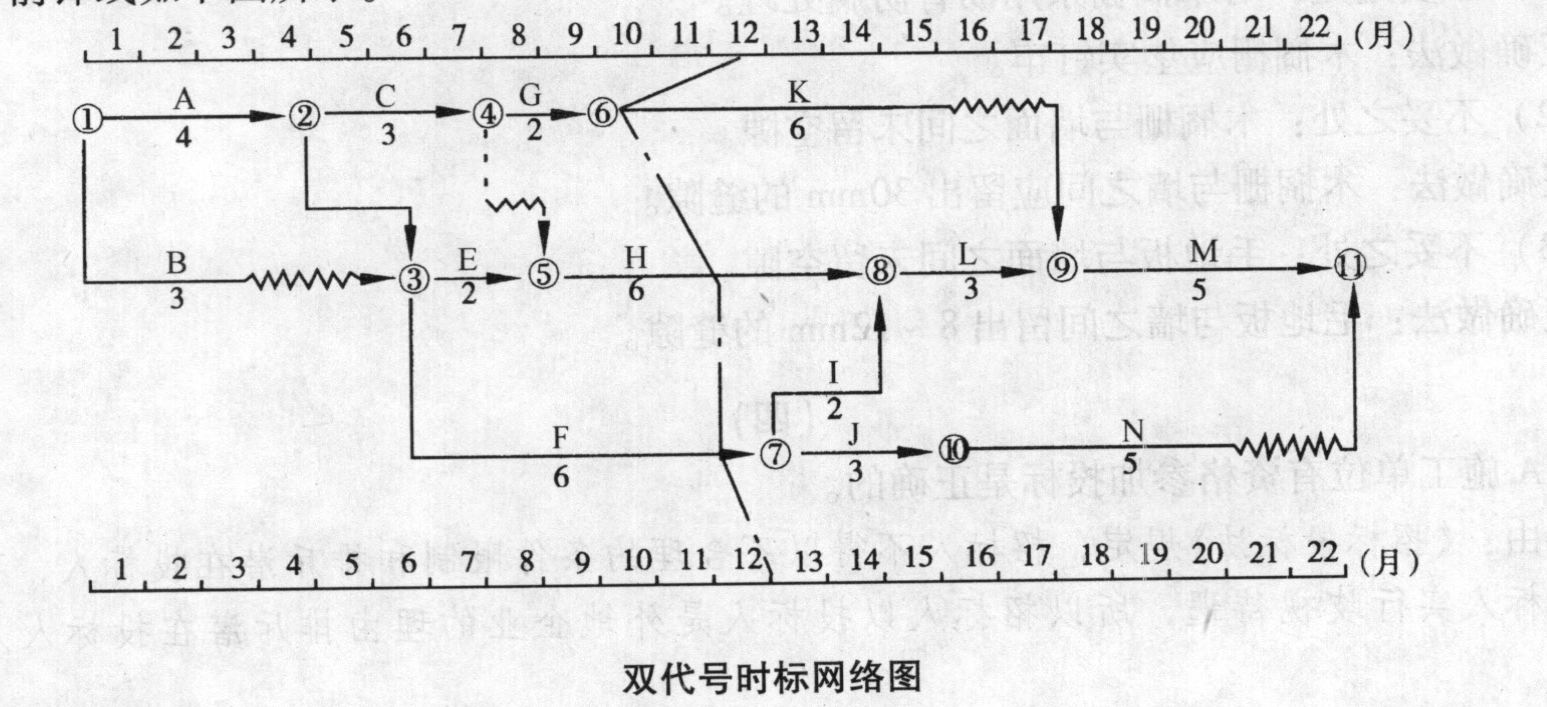

1.工作A、D、E、H、L、M、F、I应作为重点控制对象。因为它们是关键工作(总时差为零)。判断关键线路方法,从时标网络计划的终点节点起逆箭头方向到网络计划起点节点的通路上,没有波形线的线路就是关键线路。从该时标网络计划上可以看出有两条关键线路。关键线路上的工作即为关键工作。
2.工程报告内容中的第1条分包问题,监理工程师报业主批准。如果业主同意分包,监理工程师需要审查分包商资质。如果业主不同意分包,则不得分包。工程报告中第2条内容,此项费用不应由业主支付。
3.施工单位的索赔申请表中的第2、3项费用计算不妥。因为设备闲置不能按台班费计算(或应按折旧费、租赁费或闲置补偿计算),人工窝工不能按工日费计算(或应按窝工补偿费计算)。
4.处理质量事故时所需资料:
(1)与工程质量事故有关的施工图。
(2)与工程施工有关的资料和记录。
(3)事故调查分析报告。
5.前锋线如下图所示。从上图看出:
(1)工作K拖后2.5个月,其总时差为2个月,故将影响工期0.5个月。
(2)工作H拖后1个月,其总时差为零,故将使工期延长1个月。
(3)工作F拖后1个月,其总时差为零,故将使工期延长1个月。综上所述,由于工作K、H和F的拖后,工期将延长1个月。
6.监理工程师应批准工程延期0.5个月。因为工作H、F的拖后均属施工单位自身的原因造成的,只有工作K的拖后可以考虑给予工程延期。由于工作K原有总时差为2个月,(2.5-2)个月=0.5个月,故监理工程师应批准工程延期0.5个月。
- 1 【单选题】某工程项目,由于施工单位或监理单位的质量体系不完善,检验制度不严密,质量控制不严格,而导致了工程质量事故,此工程质量事故属于( )。
- A 、管理原因引发的质量事故
- B 、技术原因引发的质量事故
- C 、社会原因引发的质量事故
- D 、经济原因引发的质量事故
- 2 【单选题】甲监理单位受乙建设单位委托对某工程项目实施监理,该工程项目的设计单位为丙设计院。在监理过程中,甲监理单位的某专业监理工程师发现丙设计院的工程设计不符合建筑工程设计标准,该监理工程师应当( )。
- A 、要求丙设计院改正
- B 、要求乙建设单位改正
- C 、报告乙建设单位要求丙设计院改正
- D 、报告总监理工程师下达停工令
- 3 【单选题】甲监理单位受乙建设单位委托对某工程项目实施施工监理,该工程项目的设计单位为丙设计院。在监理过程中,甲监理单位的某专业监理工程师发现丙设计院的工程设计不符合建筑工程质量标准,该监理工程师应当( )。
- A 、要求丙设计院改正
- B 、报告乙建设单位要求丙设计院改正
- C 、要求乙建设单位改正
- D 、报告总监理工程师下达停工令
- 4 【单选题】建设单位、设计单位、施工单位、工程监理单位违反国家规定,降低工程质量标准,造成重大安全事故的,对直接责任人员处( )。
- A 、1年以下有期徒刑或者拘役,并处罚金
- B 、3年以下有期徒刑或者拘役,并处罚金
- C 、5年以下有期徒刑或者拘役,并处罚金
- D 、处5年以上10年以下有期徒刑,并处罚金
- 5 【建造师案例题】某市政工程,业主与监理、施工单位分别签订了工程监理合同和工程施工合同。施工单位编制的进度计划符合合同工期要求,并得到了监理工程师批准。进度计划如下图所示。施工过程中,发生了如下事件: 事件一:由于施工方法不当,打桩1工程施工质量较差,补桩用去20万元,且打桩1作业时间由原来的35 d延长到45 d。 事件二:挖土2作业过程中,施工单位发现一个勘察报告未提及的大型暗浜,增加处理费用2万元,且作业时间由原来的20 d增加到25 d。 事件三:基础2施工完毕后,施工单位为了抢时间,自检之后,马上进行回填土2施工。回填土2施工到一半时,监理工程师要求挖开重新检查基础2质量。 问题 1.计算网络计划总工期,并写出网络计划中的关键工作。 2.事件一、事件二发生后,施工单位可索赔的费用和工期各为多少?说明理由。 3.事件三中,监理工程师要施工单位挖开回填土进行基础检查的理由是什么?
- 6 【建造师案例题】某市政工程,业主与监理、施工单位分别签订了工程监理合同和工程施工合同。施工单位编制的进度计划符合合同工期要求,并得到了监理工程师批准。进度计划如下图所示。施工过程中,发生了如下事件: 事件1:由于施工方法不当,打桩1工程施工质量较差,补桩用去20万元,且打桩1作业时间由原来的35 d延长到45 d。 事件2:挖土2作业过程中,施工单位发现一个勘察报告未提及的大型暗浜,增加处理费用2万元,且作业时间由原来的20 d增加到25 d。 事件3:基础2施工完毕后,施工单位为了抢时间,自检之后,马上进行回填土2施工。回填土2施工到一半时,监理工程师要求挖开重新检查基础2质量。 问题 1.计算网络计划总工期,并写出网络计划中的关键工作。 2.事件1、事件2发生后,施工单位可索赔的费用和工期各为多少?说明理由。 3.事件3中,监理工程师要施工单位挖开回填土进行基础检查的理由是什么?
- 7 【单选题】某工程项目,由于施工单位或监理单位的质量体系不完善,检验制度不严密,质量控制不严格,而导致了工程质量事故,此工程质量事故属于( )。
- A 、管理原因引发的质量事故
- B 、技术原因引发的质量事故
- C 、社会原因引发的质量事故
- D 、经济原因引发的质量事故
- 8 【单选题】在工程项目施工前,工程监理单位应当审查施工单位所提交的施工组织设计中的安全技术措施或者专项施工方案是否符合()。
- A 、工程建设设计文件
- B 、工程建设技术规程
- C 、工程建设施工合同
- D 、工程建设强制性标准
- 9 【单选题】在工程项目施工前,工程监理单位应当审查施工单位所提交的施工组织设计中的安全技术措施或者专项施工方案是否符合()。
- A 、工程建设设计文件
- B 、工程建设技术规程
- C 、工程建设施工合同
- D 、工程建设强制性标准
- 10 【单选题】甲监理单位受乙建设单位委托对某工程项目实施施工监理,该工程项目的设计单位为丙设计院在监理过程中,甲监理单位的某专业监理工程师发现丙设计院的工程设计不符合建筑工程质量标准,该监理工程师应当()。
- A 、要求丙设计院改正
- B 、报告乙建设单位要求丙设计院改正
- C 、要求乙建设单位改正
- D 、报告总监理工程师下达停工令
- 施工质量保证体系的运行,应以质量计划为主线、以过程管理为重心,按照()的方式展开。
- 在设计合同中,判定设计人是否按时完成设计任务,计算设计期限的开始时间是 ( )。
- 下列建设工程施工风险的因素中,属于技术风险因素的有( )。
- 不符合管道基础施工要求的做法是()。
- 《房屋建筑和市政基础设施工程竣工验收备案管理办法》规定,建设单位应当向工程所在地的县级以上地方人民政府建设主管部门(简称备案机关)报送竣工验收备案文件。其中,工程竣工验收备案表一式两份,分别保存在()。
- 单位工程施工组织设计中,施工程序和施工顺序的编制原则有哪些?
- 箱涵顶进穿越铁路路基时,应()开挖和顶进。
- 水泥土墙等重力式支护结构位移超过设计值较多时,应及时采用的措施是()。
- 关于建筑施工企业安全生产许可证的说法,正确的是( )。
亿题库—让考试变得更简单
已有600万用户下载
