- 建造师案例题
题干:某公司中标某沿海城市一栋办公楼工程,该公司进场后,对整个工程各工序进行划分,编制双代号时标网络图,并根据6月底、11月底进度检查实际情况,在网络图中标出两次检查的实际进度前锋线,如下图所示:[9787112173846-image/9787112173846-002-010.jpg]在工程施工过程中发生以下事件:事件一:施工单位施工至工作H时,该沿海城市遭受海啸袭击,使该工作持续时间延长了2个月。经评估,施工单位人工费、机械费、临时建筑损失18万元。建筑物受到海水侵蚀,清理、返工费用25万元,施工单位提出了工期2个月、费用43万元的索赔要求。事件二:施工单位施工至I工作时,由于建设单位供应材料的质量问题,造成施工单位人工费、机械费损失5万元。同时造成持续时间延长2个月;施工单位提出了工期、费用索赔要求。
题目:根据11月底的检查情况,试绘制从12月开始到工程结束的时标网络计划。
扫码下载亿题库
精准题库快速提分
参考答案
如图前锋线所示,11月底检查结果:工作E进度推迟一个月;工作I进度与原计划一致;工作J推迟了三个月。从12月开始,E工作还剩余一个月工期;I工作还是原计划施工;J工作才刚刚开始。

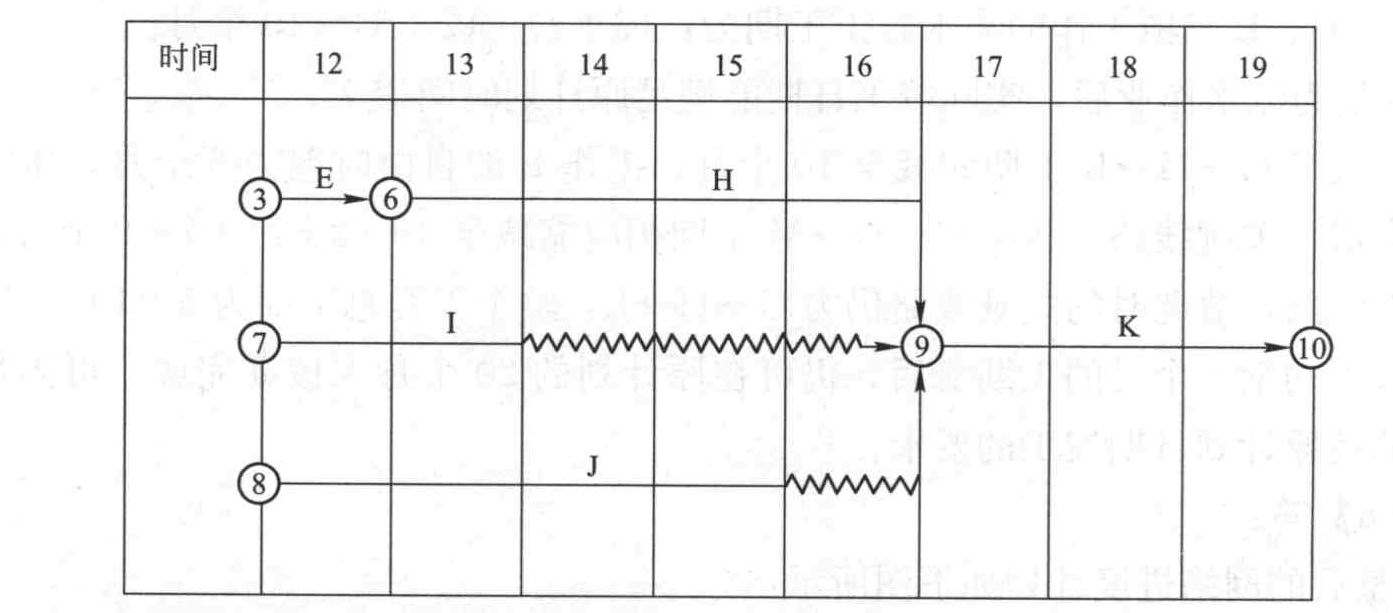

从12月开始到工程结束的时标网络计划如下图所示:
您可能感兴趣的试题
- 1 【多选题】对工程项目执行强制性标准情况的监督检查可以采取( )的方式。
- A 、重点检查
- B 、-般检查
- C 、抽查
- D 、专项检查
- E 、分项检查
- 2 【单选题】应重新绘制竣工图的情况是,涉及结构形式、工艺、平面布置、项目等重大改变及图面变更面积超过()
- A 、20%
- B 、30%
- C 、35%
- D 、40%
- 3 【建造师案例题】根据11月底的检查情况,试绘制从12月开始到工程结束的时标网络计划。
- 4 【建造师案例题】上述检查情况中存在什么问题?
- 5 【单选题】 某工程于2006年8月初开工,11月底进行检测,根据检测数据得出如下曲线,则该工程检测时出现的费用偏差是()万元。
- A 、20
- B 、-20
- C 、50
- D 、-50
- 6 【多选题】施工过程中根据质量检查状况,对查实的问题可以签发()等处理意见。
- A 、质量问题整改通知单
- B 、整体停工指令单
- C 、质量问题罚款通知单
- D 、局部暂停施工指令单
- E 、临时收缴资质证书通知书
- 7 【建造师案例题】第15个月底检查时,工作⑦—⑨因为特殊恶劣天气造成工期拖延1个月,施工单位损失3万元。因此,施工单位提出要求工期延长1个月和自有机械损坏费用索赔3万元。问:造价工程师应批准工期、费用索赔多少?为什么?
- 8 【建造师案例题】根据上面检查情况,试简述竣工档案存在哪些问题?
- 9 【多选题】根据建设工程施工进度检查情况编制的进度报告,其内容有()。
- A 、进度计划实施工程中存在的问题分析
- B 、进度执行情况对质量、安全和施工成本的影响
- C 、进度的预测
- D 、进度计划的完整性分析
- E 、进度计划实施情况的综合描述
- 10 【建造师案例题】根据特种设备使用的特殊情况,重新绘制调整后的施工进度计划网络图,调整后的网络图总工期是多少?
热门试题换一换
- 库区移民专项验收由( )会同项目法人组织库区移民专项验收委员会进行,环保、消防、劳动安全与工业卫生、工程档案和工程决算验收由项目法人按有关法规办理。
- 突出于建筑物,使雷电通过它导人大地而不经建筑物其他部位导入,而起到保护作用的接受雷电的导体叫做( )。
- 某机电安装工程项目开工之前,承包方向监理工程师提交了施工进度计划,如下图所示,该计划满足合同工期100天的要求。 施工进度计划图 在上述施工进度计划中,由于工作E和工作G共用一台塔吊(塔吊原计划在开工第25天后进场投入使用),必须顺序施工,使用的先后顺序不受限制(其他工作不使用塔吊)。 在施工过程中,由于业主要求变更设计图纸,使工作B停工10天(其他工作持续时间不变),监理工程师及时向承包方发出通知,要求承包方调整进度计划,以保证该工程按合同工期完工。 承包方提出的调整方案及附加要求(以下各项费用数据均符合实际)如下。 1.调整方案:将工作J的持续时间压缩5天。 2.费用补偿要求如下。 (1) 工作J压缩5天,增加赶工费25000元。 (2) 塔吊闲置15天补偿:600元/天(塔吊租赁费)×15天=9000元。 (3) 由于工作B停工10天造成其他有关机械闲置、人员窝工等综合损失45000元。
- 根据《民事诉讼法》的规定,诉讼当事人可以委托( )人作为诉讼代理人。
- 业主对安装公司的处罚是否合理?说明理由。
- 关于混凝土原材料的说话,错误的是( )。
- 用网喷混凝土加固基坑壁施工时,应采用坚硬耐久的卵石或碎石,粒径不宜大于( )
- 地下防水工程施工期间,明挖法的基坑必须保持地下水位稳定在基底()m以下。
- 对某办公大楼二层一施工段内的框架柱钢筋制作的质量,应按一个( )进行验收。
亿题库—让考试变得更简单
已有600万用户下载
