    题干:某工程项目合同工期为20个月,建设单位委托某监理公司承担施工阶段监理任务。经总监理工程师审核批准的施工进度计划如图5-20所示(时间单位:月),各项工作均匀速施工。[9787112191468-image/9787112191468-005-015.jpg]
    题目:推迟4个月开工后,当工作G开始之时检查实际进度,发现此前施工进度正常。此时,建设单位要求仍按原竣工日期完成工程,承包单位提出如下赶工方案,得到总监理工程师的同意。该方案将G、H、L三项工作均分成两个施工段组织流水施工,数据见表5-15。G、H、L三项工作流水施工的工期为多少?此时工程总工期能否满足原竣工日期的要求?为什么?

扫码下载亿题库

精准题库快速提分

参考答案

计算流水步距(图5-32)。
错位相减求得差数列:
G与H之间

G与H间的流水步距:K (G, H) = max(2,3,-4)=3 (月)
H与L之间

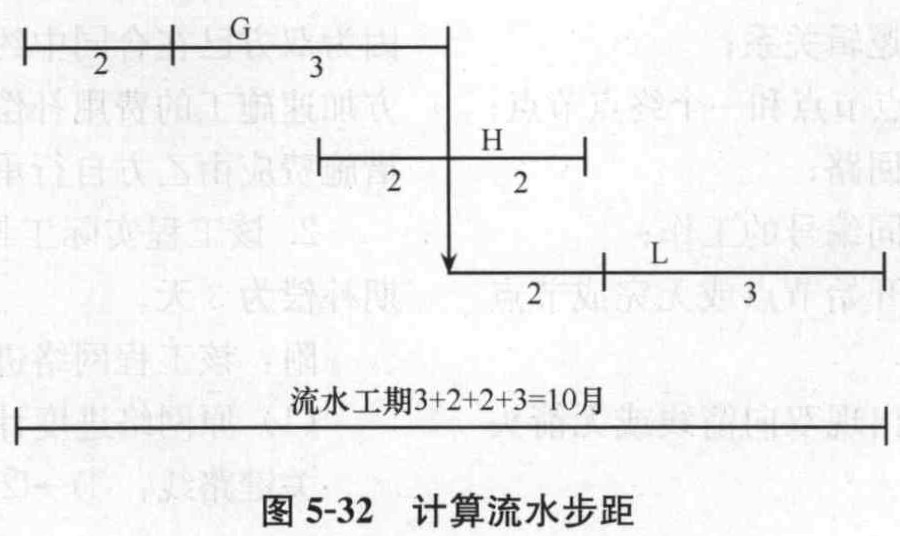

H与L间的流水步距:K (H, L) = max(2,2,-5) = 2 (月)
G、H、L三项工作的流水施工工期为:(3+2) + (2+3) = 10 (月)
此时工程总工期为:4 + 6 + 10 = 20 (月),可以满足原竣工日期要求。
