题干:A施工单位承建某新建单线铁路工程中有1座隧道工程长2600m,其余路段为路基土石方。根据设计图纸,正洞中围岩的绝大部分是Ⅱ级围岩,局部有节理较发育的Ⅲ级围岩,进口处50m为埋深较深且比较破碎的V级围岩,拟采用小断面弱爆破暗挖法,并辅助进行超前支护。出口处40m埋深较浅且极易破碎的Ⅵ级围岩,拟采用明挖法,修筑一段明洞。正洞开挖施工拟采用全断面钻爆法。在施工前及施工中有以下情况:1.进口处的软弱围岩施工拟采用“管超前、严注浆、长进尺、勤量测、晚封闭、快衬砌”的工法。2.施工中选择的监控量测项目有洞内外观察、水平相对净空变化值和隧道底部隆起等项目。3.进洞支护方案采用喷射混凝土支护方法,正洞支护采用超前支护方法。出碴方案采用有轨运输方式。4.每一单口循环开挖进度为2.80m,综合循环时间为12.4h。假定按三班制组织施工,每月作业时间30d,考虑工程环境和时间利用率后的修正系数0.85。隧道从进出口外不具备作业面条件,进口处施工需1个月,出口段及明洞需3个月,施工准备2个月(不考虑两工作面相向施工临近贯通相距8循环进尺前一方要撤出对工期的影响)。5.工程实施过程中,施工单位A将隧道出口明挖段回填土工程外加与此连接的1500m路基土石方工程直接分包给某施工单位B,并签订分包合同。工程铺轨前,监理单位组织路基检测时发现明挖段路基填方密实度不合格。6.在一次爆破中发生一起安全事故,轻伤2人。经调查此2人不是爆破工却执行了爆破作业。
题目:由背景4数据计算: (1)单口月开挖进度; (2)如果该隧道开设两个工作面,计算该隧道工程的掘进工期(不考虑两工作面相向施工临近贯通点应由单工作面开挖对工期的影响)。
扫码下载亿题库
精准题库快速提分
参考答案
(1)单口月开挖进度为:(24/12.4)×2.8×30×0.85≈130m

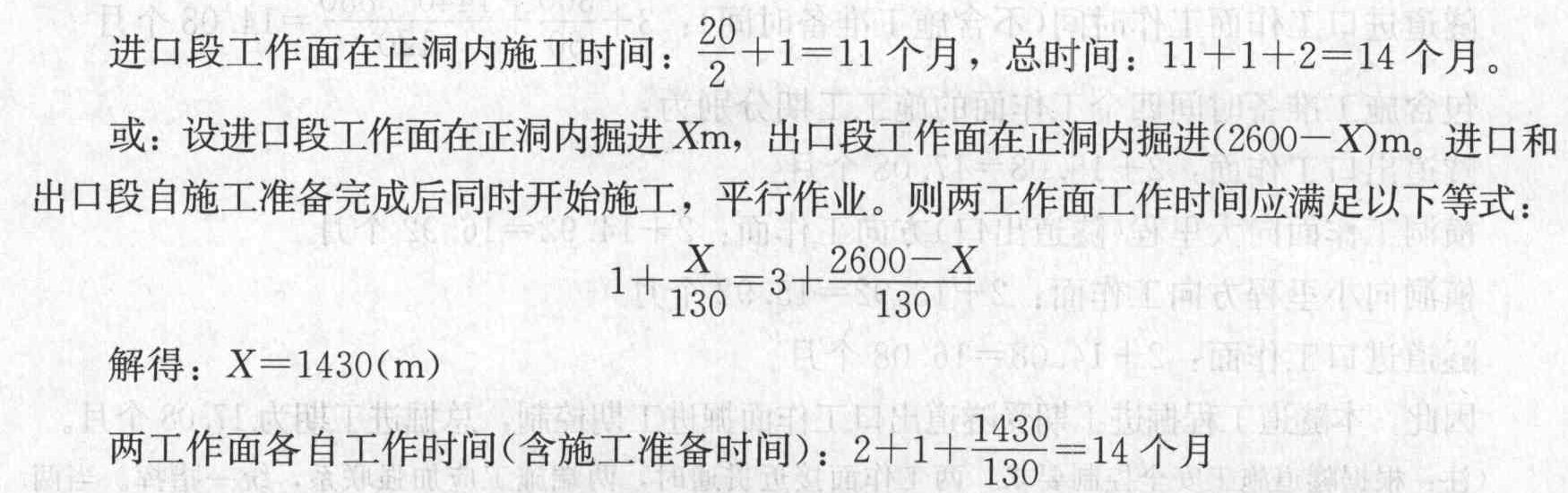

(2)如采用单口掘进,正洞掘进持续时间:2600/130=20个月采用双口掘进,进口段进洞1个月,出口段需3个月,进口段作业面比出口段作业面早施工2个月。进口段与出口段工作面各分摊1个月。
您可能感兴趣的试题
- 1 【建造师案例题】根据背景材料,采用台阶开挖时应注意哪些问题?
- 2 【建造师案例题】根据背景材料,分部开挖法的优缺点有哪些?
- 3 【建造师案例题】根据背景材料,分部开挖时应注意哪些问题?
- 4 【建造师案例题】依据背景资料分析开挖面坍塌的可能原因有哪些?
- 5 【建造师案例题】根据背景材料,采用台阶开挖时应注意哪些问题?
- 6 【建造师案例题】根据背景材料,分部开挖法的优缺点有哪些?
- 7 【建造师案例题】根据背景材料,分部开挖时应注意哪些问题?
- 8 【建造师案例题】由背景4数据计算:(1)单口月开挖进度;(2)如果该隧道开设两个工作面,计算该隧道工程的掘进工期(不考虑两工作面相向施工临近贯通点应由单工作面开挖而对工期的影响)。
- 9 【建造师案例题】依据背景资料,分析开挖面坍塌的可能原因有哪些?
- 10 【建造师案例题】依据背景资料,分析开挖面坍塌的原因可能有哪些。
热门试题换一换
- 下列选项中能作为行政诉讼被告的是( )。
- 属于在工程项目质量实际形成过程中的事中质量控制的是( )。
- 在机械设备安装中,关于垫铁设置正确的说法是( )。
- 在工程建设施工过程中,监理工程师检查、检验合格后,又发现由承包方原因引起的质量问题,应由()承担发生的费用。
- 用因果图分析法分析造成构件发生焊接变形质量问题的原因,提出改进措施和对策。
- 排水固结法加固软土地基时,为监控施工和优化设计,在施工全过程中必须进行观测。监测项目有( )。
- 涵洞两侧的回填土,应对称进行,高差不宜超过()。
- 用盾构施工隧道,按照开挖方式可以分为( )。
- 高压管道的直管段允许用焊接方法接长,其具体要求是()。
- 民用建筑工程室内装修中所采用的人造木板及饰面人造木板,必须有()报告,并应符合设计要求及本规范的有关规定。
亿题库—让考试变得更简单
已有600万用户下载
