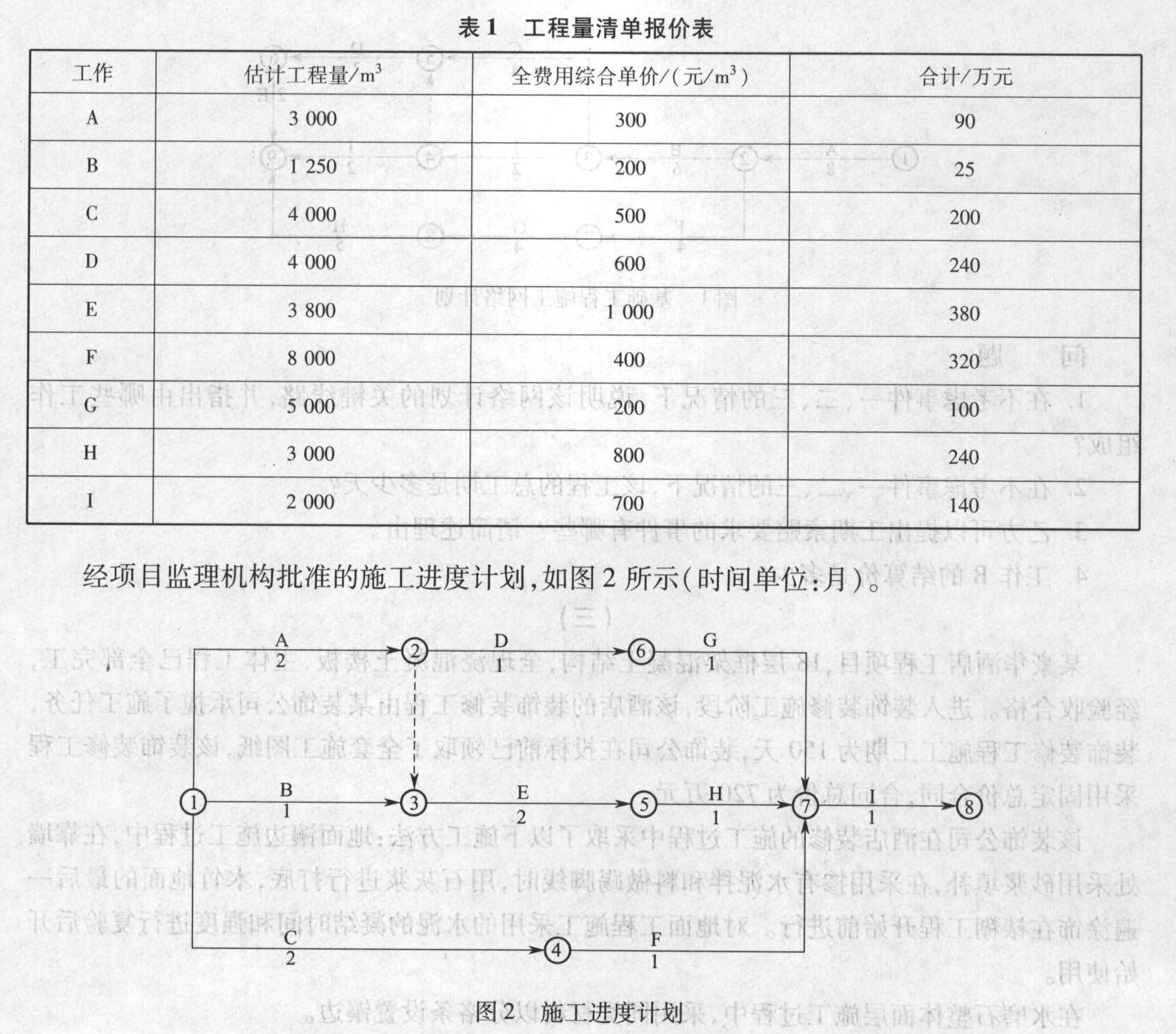

- 建造师案例题某工程,施工单位按招标文件中提供的工程量清单作出报价(见表1)。施工合同约定: (1)工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止; (2)施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。
施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接费为400元/立方米,工程量为3 000立方米。 问 题 1.施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。 2.新增分项工程N的全费用综合单价及工程变更后增加的款额是多少?(计算结果保留2位小数) 3.该工程合同总价是多少?增加N工作后的工程造价是多少? 4.若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异,在表2中填入H、I、N三项工作分月工程进度款。 5.该工程预付款是多少?第1个月至第4个月每月结算款各为多少?

扫码下载亿题库
精准题库快速提分

1.施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理的判断及理由:
(1)要求建设单位另行支付工程保护措施费不合理。理由:该部分费用已包括在合同价中(或属施工单位支付的费用)。
(2)要求建设单位另行支付安全防护费不合理。理由:该部分费用已包括在合同价中(或属施工单位支付的费用)。
2.新增分项工程N的全费用综合单价及工程变更后增加的款额:
(1)新增分项工程N的全费用综合单价(也可合并计算):①分项直接费=400元/立方米;②间接费=①×10%=400元/立方米×10% =40元/立方米;③利润=(①+②)×5%=(400+40)元/立方米×5% =22元/立方米;④税金=(①+②+③)×3.41%=(400 +40 +22)元/立方米×3.41%=15.75元/立方米;⑤全费用综合单价=①+②+③+④=(400+40 +22 +15.75)元/立方米= 477.75元/立方米。
(2)工程变更后增加的款额=477.75元/立方米×3 000立方米=1 433 250元=143.33万元。
3.该工程合同总价和增加N工作后的工程造价:
(1)该工程合同总价=(90+25 +200 +240 +380 +320 +100 +240 +140)万元=1 735万元。
(2)增加N工作后的工程造价=(1735 +143.33)万元=1 878.33万元。

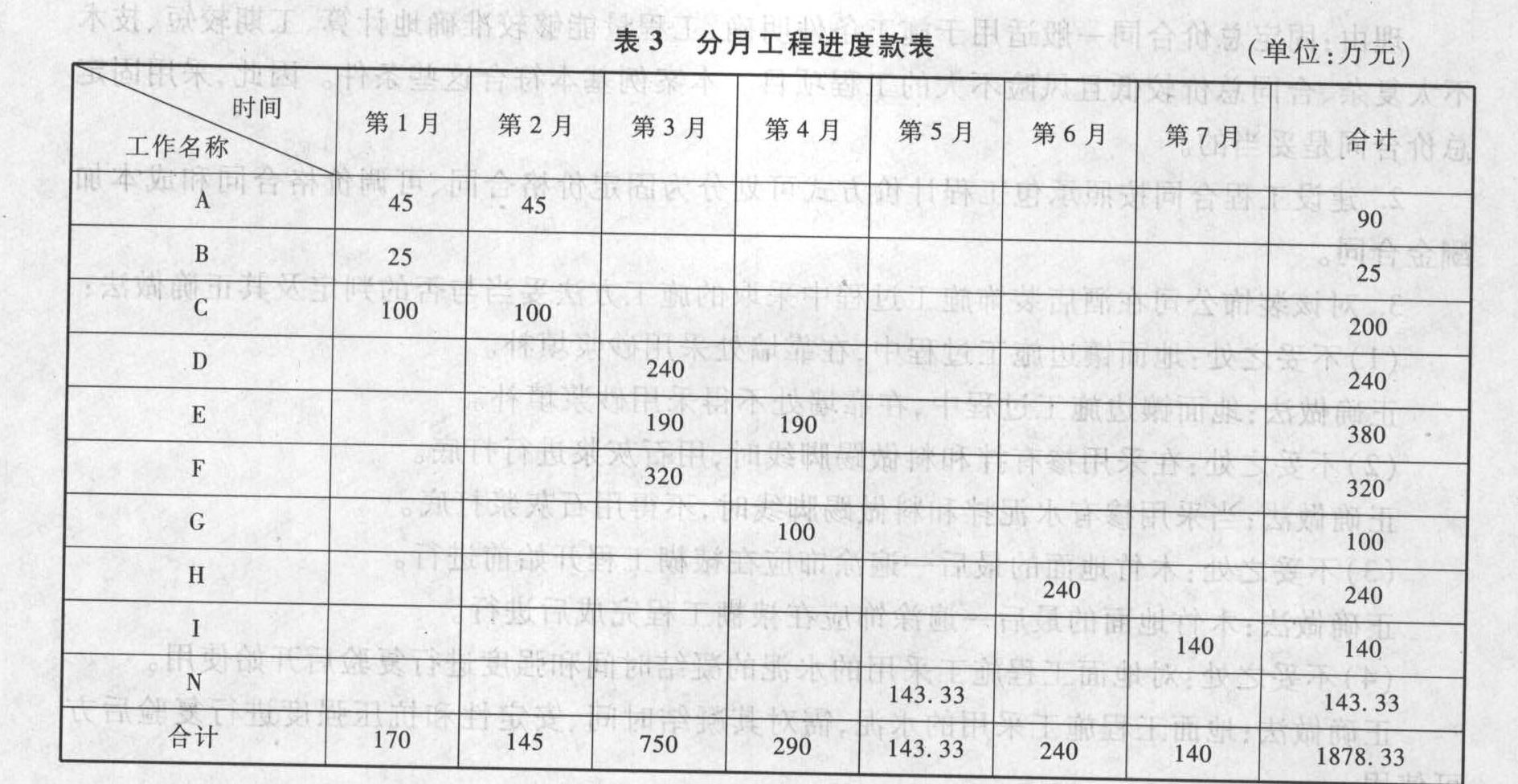

4.计算H、I、N三项工作分月工程进度款并将结果填入表3。
(1)H工作第6月工程进度款=240万元。
(2)1工作第7月工程进度款=140万元。
(3)N工作第5月工程进度款=143.33万元。
5.该工程预付款及第1个月至第4个月每月结算款的计算:工程预付款=1 735万元×20% =347万元。
(1)第1月结算款的计算:工程进度款=170万元<1 735万元×10%=173.5万元,本月不扣预付款,本月结算款为170万元。
(2)第2月结算款的计算:工程进度款为145万元,累计工程进度款为(145+170)万元=315万元>173.5万元,本月开始扣预付款,本月结算款=145万元-145万元× 30%=101.5万元。
(3)第3月结算款的计算:工程进度款750万元,本月结算款=750万元-750万元×30%=525万元。
(4)第4月结算款的计算:工程进度款290万元,累计扣回预付款金额=145万元×30%+750万元× 30%=43.5万元+225万元=268.5万元,预付款未扣部分=347万元—268.5万元=78.5万元;因290万元×30%=87万元>78.5万元,本月实际扣预付款金额为78.5万元,本月结算款=290万元-78.5万元=211.5万元。

- 1 【单选题】对于招标文件中提供的工程量表,投标人应根据图纸,认真核对工程量清单中的各个分项,当发现遗漏或相差较大时,投标人的正确的做法是( )。
- A 、更改错误的工程量,以正确报价
- B 、仍按招标文件要求报价,但可另在投标函中适当说明
- C 、直接向招标文件编制单位质询,并按答复意见报价
- D 、补充遗漏,提高对应的工程单价,减少失误
- 2 【单选题】对于招标文件中提供的工程量表,投标人应根据图纸,认真核对工程量清单中的各个分项,当发现遗漏或相差较大时,投标人的正确的做法是( )。
- A 、更改错误的工程量,以正确报价
- B 、仍按招标文件要求报价,但可另在投标函中适当说明
- C 、直接向招标文件编制单位质询,并按答复意见报价
- D 、补充遗漏,提高对应的工程单价,减少失误

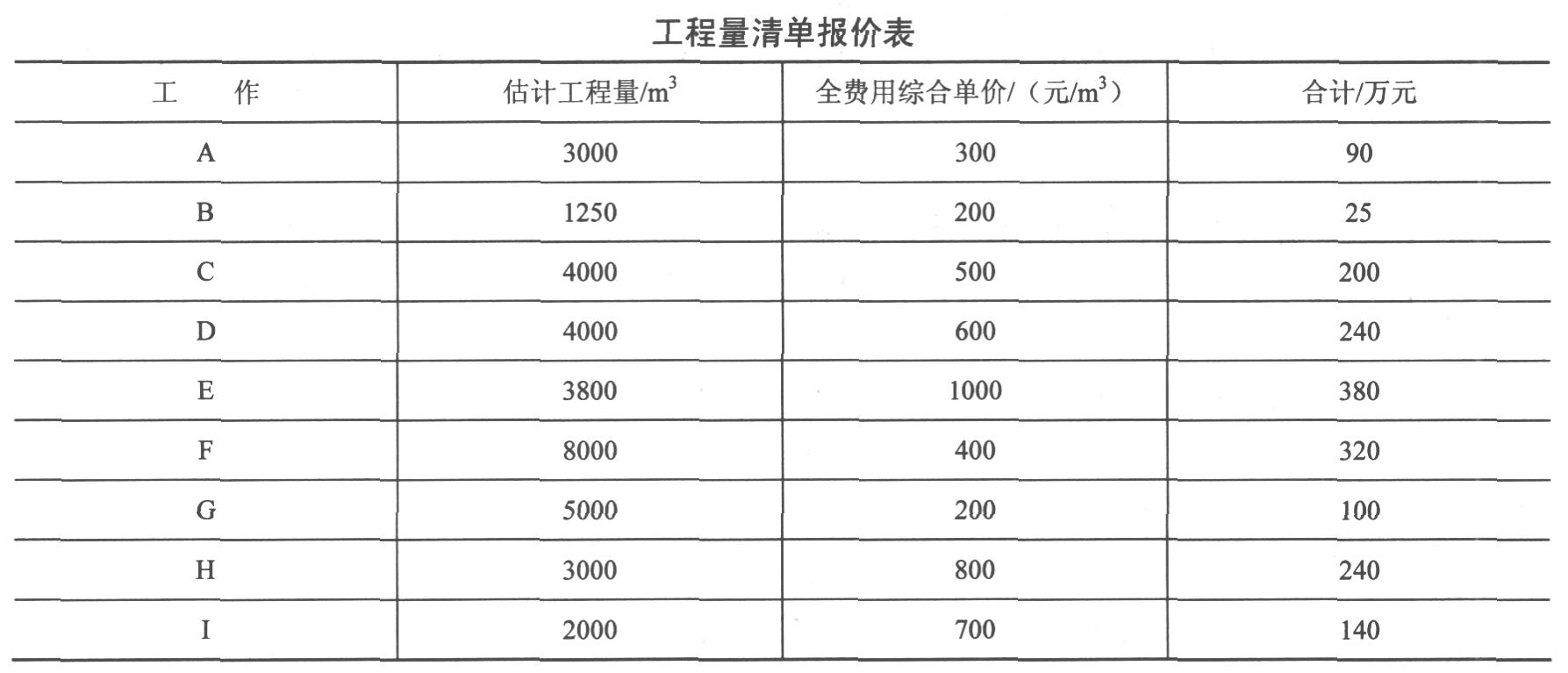

- 3 【建造师案例题】某工程,施工单位按招标文件中提供的工程量清单作出报价(见下表)。施工合同约定: (1) 工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止。 (2) 施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。

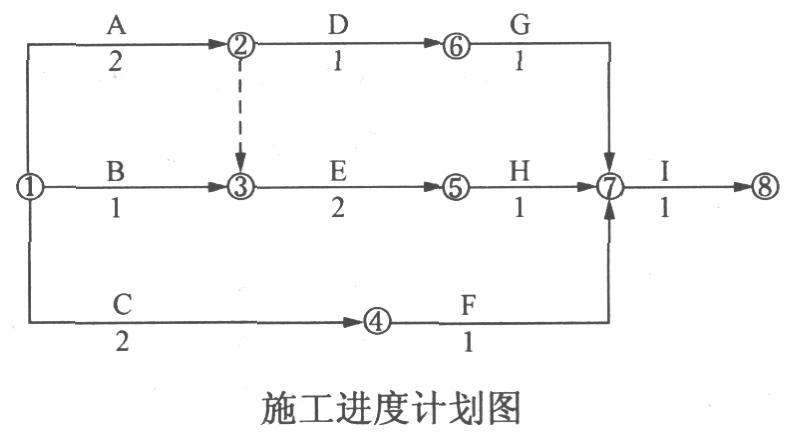

经项目监理机构批准的施工进度计划如下图所示(时间单位:月)。
施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。 施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接费为400元/立方米,工程量为3000立方米。 施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。
- 4 【建造师案例题】 某工程,施工单位按招标文件中提供的工程量清单作出报价(见下表)。施工合同约定: (1) 工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止。 (2) 施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。
经项目监理机构批准的施工进度计划如下图所示(时间单位:月)。
施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。 施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接费为400元/立方米,工程量为3000立方米。 新增分项工程N的全费用综合单价及工程变更后增加的款额是多少?(计算结果保留2位小数)
- 5 【建造师案例题】 某工程,施工单位按招标文件中提供的工程量清单作出报价(见下表)。施工合同约定: (1) 工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止。 (2) 施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。
经项目监理机构批准的施工进度计划如下图所示(时间单位:月)。
施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。 施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接费为400元/立方米,工程量为3000立方米。 若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异,在下表中填入H、I、N_项工作分月工程进度款。
- 6 【建造师案例题】某水利工程,施工单位按招标文件中提供的工程量清单作出报价见下表1F420154-5。施工合同约定:工程预付款为合同总价的20%,单独支付;从工程款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;施工过程中发生的设计变更,采用以直接工程费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。经项目监理机构批准的施工进度计划如图1F420154-1所示(时间单位:月)。
施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分部工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接工程费为400元/立方米,工程量为3000立方米。施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。
- 7 【建造师案例题】某水利工程,施工单位按招标文件中提供的工程量清单作出报价见下表1F420154-5。施工合同约定:工程预付款为合同总价的20%,单独支付;从工程款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;施工过程中发生的设计变更,采用以直接工程费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。经项目监理机构批准的施工进度计划如图1F420154-1所示(时间单位:月)。
施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分部工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接工程费为400元/立方米,工程量为3000立方米。若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异,在表1F420154-6中填人除A工作外其余各项工作分月工程款及合计值。
- 8 【建造师案例题】某水利工程,施工单位按招标文件中提供的工程量清单作出报价见下表1F420154-5。施工合同约定:工程预付款为合同总价的20%,单独支付;从工程款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;施工过程中发生的设计变更,采用以直接工程费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。经项目监理机构批准的施工进度计划如图1F420154-1所示(时间单位:月)。
施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分部工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接工程费为400元/立方米,工程量为3000立方米。计算第1个月至第4个月的工程结算款。
- 9 【建造师案例题】某实施监理的工程,招标文件中工程量清单标明的混凝土工程量为2 400立方米,投标文件综合单价分析表显示:人工单价100元/工日,人工消耗量0.40工日/立方米;材料费单价275元/立方米;机械台班单价1 200元/台班,机械台班消耗量0.025台班/立方米。采用以直接费为计算基础的综合单价法进行计价,其中,措施费为直接工程费的5%,间接费费率为10%,利润率为8%,综合计税系数为3.41%。施工合同约定,实际工程量超过清单工程量15%时,混凝土全费用综合单价调整为420元/立方米。施工过程中发生以下事件: 事件一:基础混凝土浇筑时局部漏振,造成混凝土质量缺陷,专业监理工程师发现后要求施工单位返工。施工单位拆除存在质量缺陷的混凝土60立方米,发生拆除费用3万元,并重新进行了浇筑。 事件二:主体结构施工时,建设单位提出改变使用功能,使该工程混凝土量增加到2 600立方米。施工单位收到变更后的设计图纸时,变更部位已按原设计浇筑完成的150 立方米,混凝土需要拆除,发生拆除费用5.3万元。 问题 1.计算混凝土工程的直接工程费和全费用综合单价。 2.事件一中,因拆除混凝土发生的费用是否应计人工程价款?说明理由。 3.事件二中,该工程混凝土工程量增加到2600立方米,对应的工程结算价款是多少万元? 4.事件二中,因拆除混凝土发生的费用是否应计人工程价款?说明理由。 5.计入结算的混凝土工程量是多少?混凝土工程的实际结算价款是多少万元?(计算结果保留两位小数)
- 10 【单选题】对于招标文件中提供的工程量表,投标人应根据图纸,认真核对工程量清单中的各个分项,当发现遗漏或相差较大时,投标人的正确的做法是( )。
- A 、更改错误的工程量,以正确报价
- B 、仍按招标文件要求报价,但可另在投标函中适当说明
- C 、直接向招标文件编制单位质询,并按答复意见报价
- D 、补充遗漏,提高对应的工程单价,减少失误
- 职工退职金属于( )。
- 双代号时标网络计划中,不能从图上直接识别非关键工作的时间参数是( )。
- 某港堆场吹填工程,吹填面积为15000平方米,原地面平均标高-2.3m,吹填设计标高+3m,根据经验估计沉降量0.5m,吹填土与固结土的比为1.3:1,吹填流失率为10%,选用4500立方米/h绞吸挖泥船施工,排管管径700mm,岸管长度2000m,浮管长度900m,排高为8m(定额排高6m)。试计算吹填土方量及标准岸管长度。
- 绞吸挖泥船开工展布包括( )。
- 某地面施工队伍为满足施工工程的进度问题,安排晚上2点进行露天爆破工作。放炮员叫醒在库房内睡着的库房值班员.取来药后完成了起爆的准备工作。班长为防止路人进入危险区,在路口安设了专人警戒。放炮员发出一声鸣笛信号即起爆,结果有一行人在黑暗中没有看到警戒人员,也没有获得警告通知,走近危险区时被突然的炮声惊吓摔跤受伤,同行的另一行人被飞石打伤。 分析事故发生的原因及其预防措施。
- 根据《民用建筑工程室内环境污染控制规范》中规定控制的室内环境污染物有氡(Rn-22)、( )及总挥发性有机化合物(TVOC)。
- 根据水利工程建设项目管理有关规定,水利工程项目建设实行的“三项”制度是()
- 基坑工程中,应由( )委托第三方监测。
- 某租赁企业租赁给某公司一台设备,价格68万元,租赁保证金在租赁期满后退还,租期为5年,每年年末支付租金,租赁保证金5万元,担保费4万元,折现率10%,附加率4%,租赁保证金与担保费的资金时间价值忽略不计,每年租赁费用为()。
- 钨极惰性气体保护焊机的特点不包括( )。
