- 建造师案例题某水利工程,施工单位按招标文件中提供的工程量清单作出报价见下表1F420154-5。施工合同约定:工程预付款为合同总价的20%,单独支付;从工程款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;施工过程中发生的设计变更,采用以直接工程费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。经项目监理机构批准的施工进度计划如图1F420154-1所示(时间单位:月)。
施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分部工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接工程费为400元/立方米,工程量为3000立方米。若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异,在表1F420154-6中填人除A工作外其余各项工作分月工程款及合计值。

扫码下载亿题库
精准题库快速提分

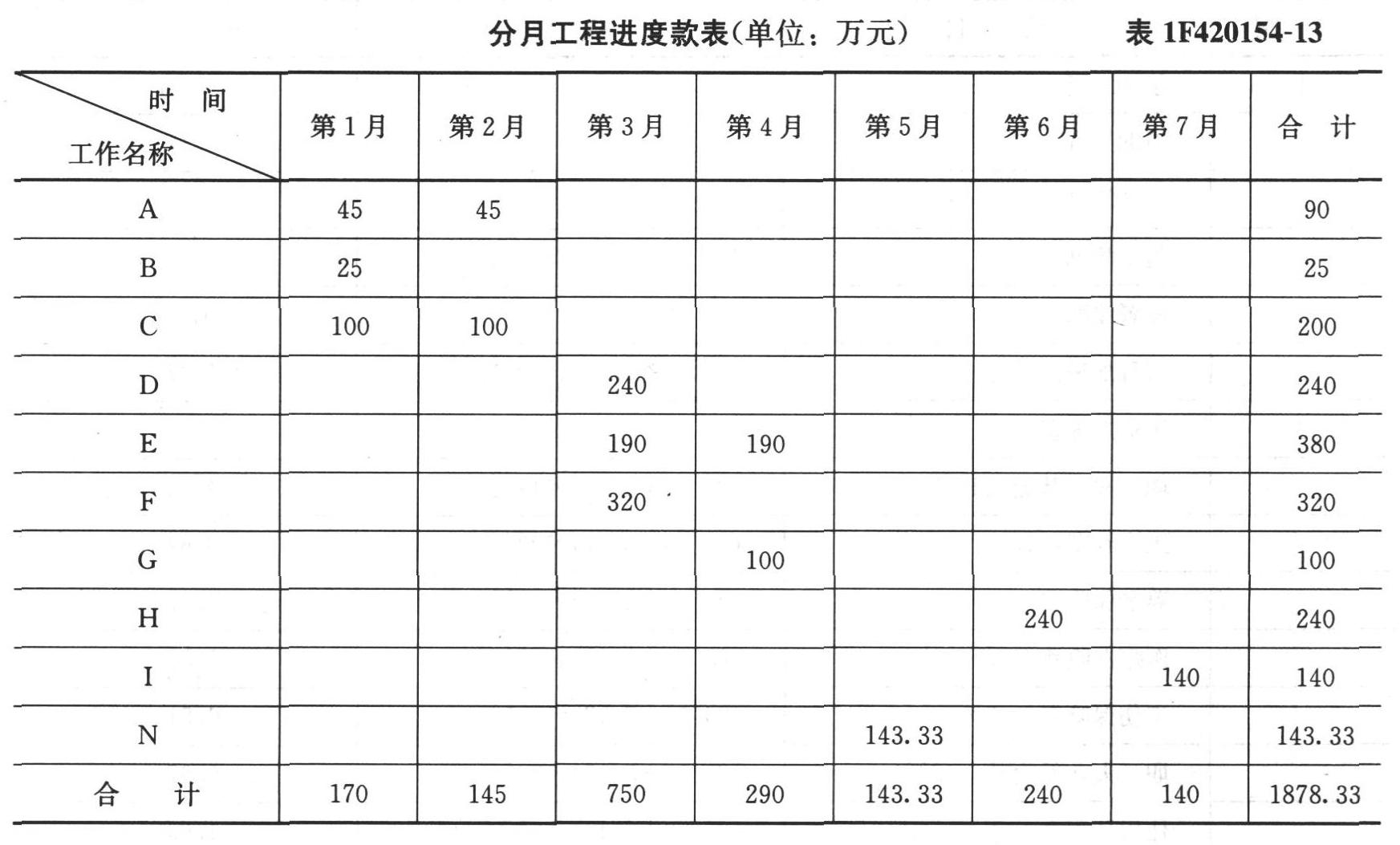

各项工作分月工程款及合计值见表1F420154-13。

- 1 【建造师案例题】某工程,施工单位按招标文件中提供的工程量清单作出报价(见下表)。施工合同约定: (1) 工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止。 (2) 施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。
经项目监理机构批准的施工进度计划如下图所示(时间单位:月)。
施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。 施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接费为400元/立方米,工程量为3000立方米。 施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。
- 2 【建造师案例题】 某工程,施工单位按招标文件中提供的工程量清单作出报价(见下表)。施工合同约定: (1) 工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止。 (2) 施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。
经项目监理机构批准的施工进度计划如下图所示(时间单位:月)。
施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。 施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接费为400元/立方米,工程量为3000立方米。 新增分项工程N的全费用综合单价及工程变更后增加的款额是多少?(计算结果保留2位小数)
- 3 【建造师案例题】 某工程,施工单位按招标文件中提供的工程量清单作出报价(见下表)。施工合同约定: (1) 工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止。 (2) 施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。
经项目监理机构批准的施工进度计划如下图所示(时间单位:月)。
施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。 施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接费为400元/立方米,工程量为3000立方米。 若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异,在下表中填入H、I、N_项工作分月工程进度款。
- 4 【单选题】水利工程施工项目的招标中,自招标文件或者资格预审文件出售之日起至停止出售之日止,最短不得少于( )。
- A 、5日
- B 、5个工作日
- C 、7日
- D 、7个工作日
- 5 【多选题】《水利水电工程标准施工招标文件》中的合同附件格式包括( )。
- A 、合同协议书
- B 、履约担保
- C 、预付款担保
- D 、已标价工程量清单
- E 、施工组织设计
- 6 【建造师案例题】某水利工程,施工单位按招标文件中提供的工程量清单作出报价见下表1F420154-5。施工合同约定:工程预付款为合同总价的20%,单独支付;从工程款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;施工过程中发生的设计变更,采用以直接工程费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。经项目监理机构批准的施工进度计划如图1F420154-1所示(时间单位:月)。
施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分部工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接工程费为400元/立方米,工程量为3000立方米。施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。
- 7 【建造师案例题】某水利工程,施工单位按招标文件中提供的工程量清单作出报价见下表1F420154-5。施工合同约定:工程预付款为合同总价的20%,单独支付;从工程款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;施工过程中发生的设计变更,采用以直接工程费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。经项目监理机构批准的施工进度计划如图1F420154-1所示(时间单位:月)。
施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分部工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接工程费为400元/立方米,工程量为3000立方米。计算第1个月至第4个月的工程结算款。
- 8 【建造师案例题】某工程,施工单位按招标文件中提供的工程量清单作出报价(见表1)。施工合同约定: (1)工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止; (2)施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。
施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接费为400元/立方米,工程量为3 000立方米。 问 题 1.施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。 2.新增分项工程N的全费用综合单价及工程变更后增加的款额是多少?(计算结果保留2位小数) 3.该工程合同总价是多少?增加N工作后的工程造价是多少? 4.若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异,在表2中填入H、I、N三项工作分月工程进度款。 5.该工程预付款是多少?第1个月至第4个月每月结算款各为多少?
