- 建造师案例题某机电工程项目,施工方案与施工进度计划已确定,如图1和表2所示。
该工程的D,G,K工作为结构吊装工程,承包商在施工现场仅安排了一台吊装机械施工。按D-G-K顺序实施。问题:1.根据上述施工网络计划图确定工期及关键线路。2.根据吊装机械设施,修改网络计划图,并确定工期及关键线路。3.吊装机械应第几天晚进现场为最优,至少空闲几天。4.流动式起重机选用步骤及吊装方案管理规定。

扫码下载亿题库
精准题库快速提分

1.工期为15天,关键线路为:①-②-③-⑥-⑦-⑧-⑩。

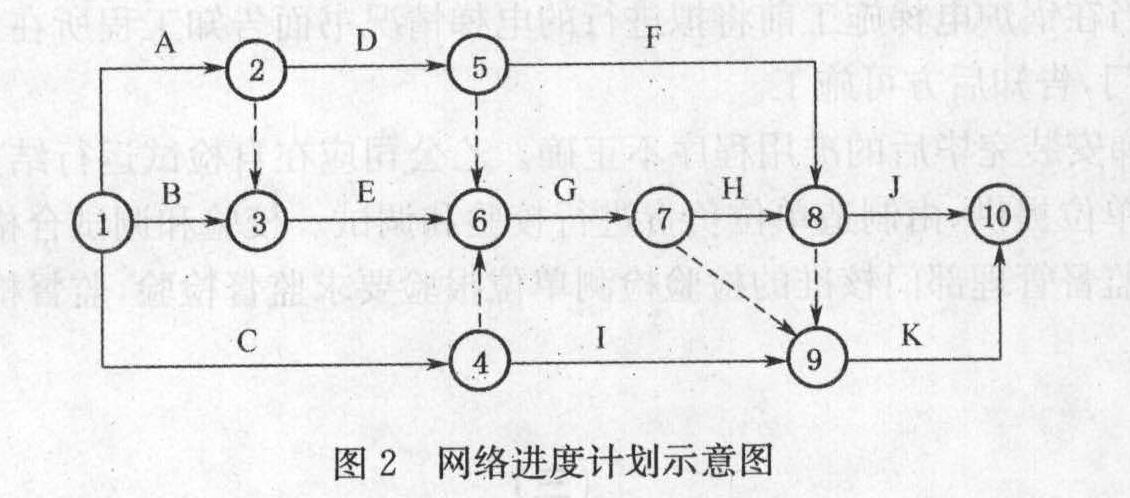

2.修改网络图,如图2所示。工期为15天,关键线路为两条:①-②-③-⑥-⑦-⑧-⑩;①-②-⑤-⑥-⑦-⑧-⑩。
3.吊装机械应第5天晚进现场为最优,至少空闲1天。
4.
(1)流动式起重机选用步骤:根据被吊设备或构件的就位位置、现场具体情况等确定起重机站车位置;根据被吊设备或构件的就位高度、设备尺寸、吊索高度等和站车位置确定臂长;根据幅度、臂长确定承载能力;承载能力大于被吊设备或构件,则合格,否则重选。
(2)吊装方案管理规定:采用非常规起重设备、方法且单件起重量在10 kN及以上的起重吊装工程和采用起重机械进行安装的工程的吊装方案由企业技术负责人审批;采用非常规起重设备、方法,且单件起吊重量在100 kN及以上的起重吊装工程;起重量300 kN及以上起重设备安装工程的吊装方案,施工单位应组织专家进行专项方案的讨论,再经施工企业技术负责人审批。实行总承包管理的项目,由总承包单位组织专家论证会。

- 1 【单选题】施工进度计划反映最佳施工方案在()的安排。
- A 、时间上
- B 、空间上
- C 、施工中
- D 、经济上
- 2 【单选题】工程月、旬(或周)施工进度计划是( )。
- A 、实施性的计划
- B 、控制性计划
- C 、确定总进度目标的计划
- D 、控制总工期的计划
- 3 【建造师案例题】某机场施工进度计划见下表。施工进度计划表
注:1.各月各项目施工计划完成量相等。2.每月按30d计。3.空管、目视助航工程施工须在场道土石方工程施工完成后才能开始,土石方工程量占场道工程总量的60%,第3月底完成土石方工程施工。截至第5月底,各项工程各月实际完成累计施工工程量占各项工程总工程量的百分比见下表。各项工程各月完成量情况一览表(%)
要加快施工进度,需要哪些技术保障措施?
- 4 【单选题】施工组织设计中,()是施工方案和施工进度计划在空间上的全面安排。
- A 、工程概括
- B 、施工布置及施工方案
- C 、施工进度计划
- D 、施工平面图
- 5 【单选题】施工方案优化属于机电工程项目施工进度控制主要措施中的()
- A 、组织措施
- B 、信息管理措施
- C 、合同措施
- D 、技术措施
- 6 【单选题】工程月旬(或周)施工进度计划是( )。
- A 、实施性的计划
- B 、控制性计划
- C 、确定总进度目标的计划
- D 、控制总工期的计划
- 7 【单选题】工程月旬(或周)施工进度计划是( )。
- A 、实施性的计划
- B 、控制性计划
- C 、确定总进度目标的计划
- D 、控制总工期的计划
- 8 【单选题】施工平面图是施工方案及施工进度计划在( )的全面安排。
- A 、时间上
- B 、空间上
- C 、资源上
- D 、部署上
- 9 【多选题】在进度计划的编制方面,施工方应视项目的特点和施工进度控制的需要编制( )。
- A 、不同参与方的进度计划
- B 、深度不同的控制性、指导性和实施性施工进度计划
- C 、年、季、月、旬施工进度计划
- D 、项目动用准备进度计划
- E 、招标工作进度计划
- 10 【多选题】机电工程进度计划编制中,确定工程项目施工顺序,要突出主要工程和工作,要满足( )等施工基本顺序要求。
- A 、先深后浅
- B 、先支线后干线
- C 、先地下后地上
- D 、先地上后地下
- E 、先小件后大件
热门试题换一换
- 甲某因不能胜任工作,经公司高层研究决定,从2009年8月1日起解除与甲某的劳动合同。根据《劳动法》的规定,该公司最迟应于( )前,以书面形式通知甲某。
- 汽轮发电机转子并不由()组成。
- 下列不属于水泥组成的是()。
- 下列关于巷道安全施工的规定,正确的是()。
- 简述该段路基工程的主要步骤。
- 在施工过程中,对影响施工项目成本的各种因素加强管理,并采取各种有效措施加以控制,这属于施工成本管理中的( )。
- 外表面温度高于()且工艺需要减少散热损失的设备及管道,必须进行保温。
- 具有审查全面、细致,审查质量高、效果好等优点,但只适宜于工程量较小,工艺也较简单的工程预算审查的方法是( )。
- 事件二中,总包方的职责有哪些?
