- 建造师案例题某桥梁工程,每跨长30m,共21跨,0号和21号为桥台,1~20号为桥墩。由于桥梁的基础设备只有一台,立柱和盖梁的模板有限,所以该桥的20个桥墩采用流水施工,每个桥墩分为三道工序完成,采用专业流水方式施工。每个桥墩的基础施工时间为22d,立柱施工时间为28d,盖梁的施工时间为25d。施工单位在编制进度计划时,计算出20个桥墩的流水工期为:施工工期=20×22d+28d+25d=493d在用网络图表示流水施工的进度计划时,共有20×3=60道工序,绘制出来显得太复杂,所以就将每5个桥墩合并,简化表示为如下:施工单位简化的进度网络图表示是错误的,请分析错误的原由,如果还是按每5个桥墩合并这种简化形式表示应如何正确表示之?
扫码下载亿题库
精准题库快速提分
参考答案

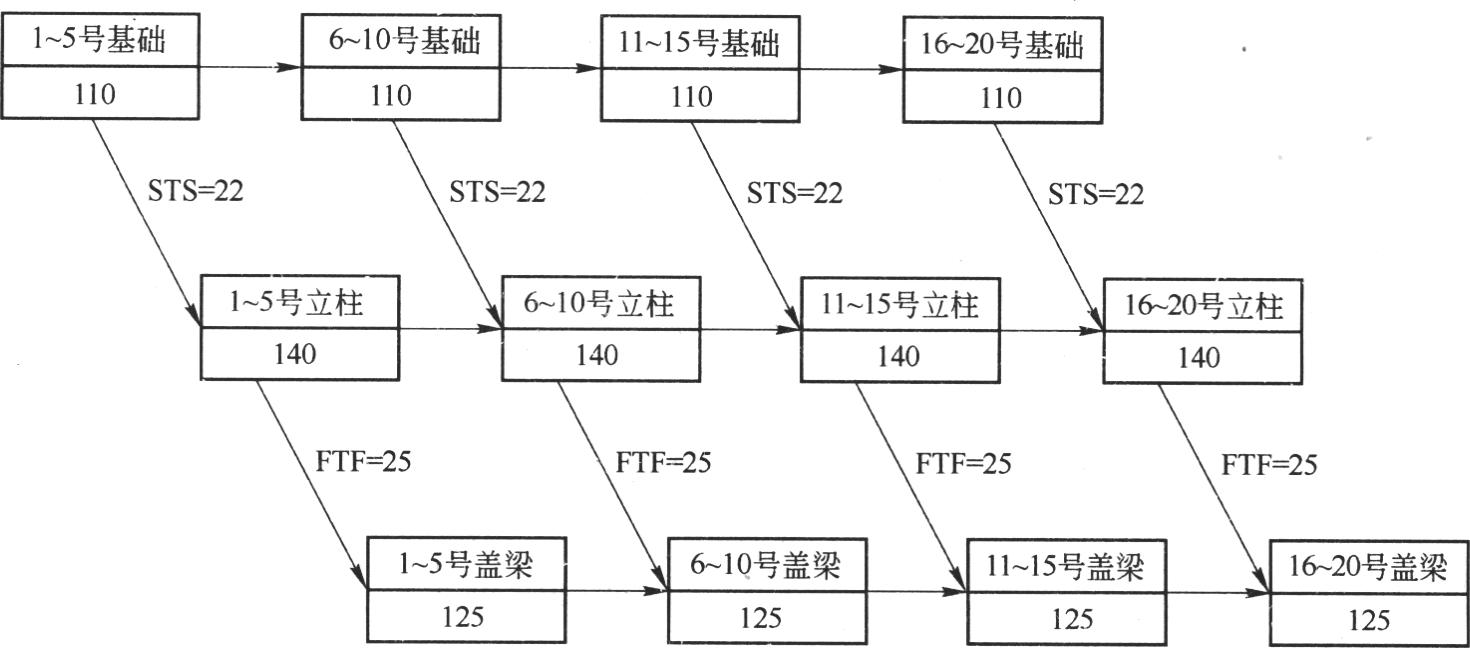

每5个桥墩合并简化后1~5号基础和1~5号立柱之间就不是衔接关系了(即并不需要等待110d后才能进行1号墩的立柱施工),而是搭接关系。同理,所有每5个基础和立柱之间,立柱和盖梁之间都是搭接关系。基础和立柱之间是STS=22,立柱和盖梁之间是FTF=25。改正为:
您可能感兴趣的试题
- 1 【建造师案例题】某桥梁工程,每跨长30m,共21跨,0号和21号为桥台,1~20号为桥墩。由于桥梁的基础设备只有一台,立柱和盖梁的模板有限,所以该桥的20个桥墩采用流水施工,每个桥墩分为三道工序完成,采用专业流水方式施工。每个桥墩的基础施工时间为22d,立柱施工时间为28d,盖梁的施工时间为25d。施工单位在编制进度计划时,计算出20个桥墩的流水工期为:施工工期=20×22d+28d+25d=493d在用网络图表示流水施工的进度计划时,共有20×3=60道工序,绘制出来显得太复杂,所以就将每5个桥墩合并,简化表示为如下:评价20个桥墩流水工期的正确性,说明理由。
- 2 【建造师案例题】某桥梁3号墩为桩承式结构,承台体积约为200立方米,承台基坑开挖深度为4m,原地面往下地层依次为:0~50cm腐殖土,50~280cm黏土,其下为淤泥质土,地下水位处于原地面以下100cm。根据该桥墩的水文地质,施工单位在基坑开挖过程中采取了挡板支撑的加固措施,防止边坡不稳造成塌方;在挖除承台底层松软土、换填10~30cm厚砂砾土垫层、使其符合基底的设计标高并整平后,即立模灌筑承台混凝土。为控制混凝土的水化热,采取了以下措施:(1)选用水化热低的水泥;(2)选用中、粗砂,石子选用0.5~3.2cm的碎石和卵石;(3)选用复合型外加剂和粉煤灰以减少绝对用水量和水泥用量,延缓凝结时间。施工单位采用挡板支撑防止措施是否合理?请举出适用于该桥墩基坑开孔的措施。
- 3 【建造师案例题】某桥梁3号墩为桩承式结构,承台体积约为200立方米,承台基坑开挖深度为4m,原地面往下地层依次为:0~50cm腐殖土,50~280cm黏土,其下为淤泥质土,地下水位处于原地面以下100cm。根据该桥墩的水文地质,施工单位在基坑开挖过程中采取了挡板支撑的加固措施,防止边坡不稳造成塌方;在挖除承台底层松软土、换填10~30cm厚砂砾土垫层、使其符合基底的设计标高并整平后,即立模灌筑承台混凝土。为控制混凝土的水化热,采取了以下措施:(1)选用水化热低的水泥;(2)选用中、粗砂,石子选用0.5~3.2cm的碎石和卵石;(3)选用复合型外加剂和粉煤灰以减少绝对用水量和水泥用量,延缓凝结时间。指出施工方为保证承台立模及混凝土浇筑所采取的措施的不完善之处。
- 4 【建造师案例题】某桥梁3号墩为桩承式结构,承台体积约为200立方米,承台基坑开挖深度为4m,原地面往下地层依次为:0~50cm腐殖土,50~280cm黏土,其下为淤泥质土,地下水位处于原地面以下100cm。根据该桥墩的水文地质,施工单位在基坑开挖过程中采取了挡板支撑的加固措施,防止边坡不稳造成塌方;在挖除承台底层松软土、换填10~30cm厚砂砾土垫层、使其符合基底的设计标高并整平后,即立模灌筑承台混凝土。为控制混凝土的水化热,采取了以下措施:(1)选用水化热低的水泥;(2)选用中、粗砂,石子选用0.5~3.2cm的碎石和卵石;(3)选用复合型外加剂和粉煤灰以减少绝对用水量和水泥用量,延缓凝结时间。施工单位为控制大体积混凝土承台混凝土水化热的措施是否合理?除此以外,还可以采取哪些措施?
- 5 【建造师案例题】某桥梁工程引桥段全长2 km,桥梁基础为φ1 000钻孔桩桩基860根,承台尺寸为5 m×5m×2m,墩身为双层单式墩(干字墩),上部构造形式为简支结构,采用后张法预制箱梁。A单位中标后,将桩基工程分包给B施工单位,B单位按照工程量、施工方案以及、计划投入的工、料、机编制了桩基施工进度计划,A单位发现B单位编制的桩基施工进度计划会严重拖后工程总工期。B单位开始施工桩基之前,由A单位技术员对B单位全体施工作业人员进行技术交底,技术交底采用口头形式,交底完后B单位开钻。桩基施工中,为准确测量桩基的终孔深度,A单位技术员采用测绳测量孔深。成桩后,进行桩基检测,发现有个别桩基的桩身混凝土夹渣或断桩,施工单位分析产生的原因是清孔时孔内泥浆悬浮的砂粒太多,混凝土灌注过程中砂粒回沉在混凝土面上,形成沉积砂层,阻碍混凝土的正常上升,当混凝土冲破沉积砂层时,部分砂粒及浮渣被包入混凝土内。承台施工,施工单位认为承台大体积混凝土浇筑,选用水化热比较低的水泥,以降低水泥水化所产生的热量,并严格控制集料的含泥量,适当地增加水泥用量;浇筑过程中,采用分层浇筑;养护过程中,保持混凝土内外温差不小于20摄氏度。箱梁预应力施工采用后张法,张拉施工由工程部长主持,并要求张拉设备配套校准、配套使用,校准期限不得超过半年且不超过200次张拉作业。张拉采用应力控制,伸长值进行校核,实际伸长值与理论伸长值之差控制在7%以内。 问题: 1.根据背景资料,B单位编制的施工进度计划严重拖后工程总工期,试分析分包工程的施工进度目标如何控制。 2.背景资料桩基施工中有哪些错误之处? 3.桩身混凝土夹渣或断桩的主要原因,除了背景材料中列出的还应包括哪些? 4.请指出承台施工、箱梁张拉施工中的错误之处?
- 6 【建造师案例题】某城市桥梁工程,桥梁全长257.2 m,共计10跨,断面为上下行双幅桥形式,桥梁全宽31.25 m,桥梁面积8 037平方米。桥梁上部结构为9跨预应力混凝土简支T梁和1跨简支钢梁,桥梁下部结构为钻孔灌注桩上接混凝土方形承台、八棱形墩柱和预应力钢筋混凝土盖梁。桥梁工程施工受环路全线通车限制,工期仅91天。预应力简支梁施工采用后张法施工,预应力筋的安装是先穿束后浇筑混凝土,因工期紧张,施工单位为加快施工进度,混凝土浇筑完毕4天后即开始张拉,张拉完毕立即将梁吊至存放区域,空出台座继续下片梁的施工。简支梁的吊运,施工单位编制了专项方案,并进行了验算。张拉前施工单位根据设计要求对孔道的摩阻损失进行验算,确定了控制张拉应力,并确定预应力筋的理论伸长值,保证张拉施工中做到“六不张拉”。张拉控制应力达到稳定后方可锚固,锚固后的预应力筋的外露长度,施工单位控制在20 mm。 问题: 1.根据背景资料,预应力筋的安装应注意什么要求? 2.背景资料中施工单位混凝土浇筑完毕4天后即开始张拉,张拉完毕立即将梁吊至存放区域的做法有什么不正确之处? 3.吊运方案应对哪些内容进行验算? 4.“六不张拉”的内容是什么? 5.背景资料中的锚固后预应力筋的外露长度是否正确?如不正确,应为多少?
- 7 【建造师案例题】某桥梁工程,主桥长400 m,桥宽22.15 m,桥梁中间三孔为钢筋混凝土预应力连续梁,跨径组合为30 m+35m+30m,承包商在桥梁基础施工中采用如下方法: (1)基坑开挖采用混凝土加固坑壁进行施工; (2)对围堰的施工采用双壁钢围堰施工; (3)基坑排水施工采用帷幕法,并详细制定排水管道的布置方式。 问题: 1.明挖基础施工的方法除混凝土加固坑壁开挖方法外,还有哪些方法(至少四种以上)? 2.除双壁钢围堰施工方法外,围堰的施工方法还有哪些?双壁钢围堰施工工序有哪些? 3.采用截水帷幕法对基坑排水施工的具体方法有哪些? 4.工程降水的方法有哪些?
- 8 【单选题】某桥梁桥跨布置为9×30m,桥下地形起伏变化较大,墩身较高,该桥预制吊装施工不宜选用()架设法。
- A 、简易型钢导梁
- B 、联合架桥机
- C 、双导梁架桥机
- D 、跨墩龙门架
- 9 【单选题】某桥梁桥跨布置为9m×30m,桥下地形起伏变化较大,墩身较高,该桥预制吊装施工不宜选用()架设法。
- A 、简易型钢导梁
- B 、联合架桥机
- C 、双导梁架桥机
- D 、跨墩龙门架
- 10 【多选题】桥梁工程中常用的沉入桩有( )。
- A 、钢筋混凝土桩
- B 、人工挖孔桩
- C 、预应力混凝土桩
- D 、钢管桩
- E 、灌注桩
热门试题换一换
- 下列关于财务净现值的表述,错误的是( )。
- 某公司为购入一台设备向银行贷款,有两银行可提供贷款,银行甲年利率13%,计息期1年,银行乙年利率为12%,计息期1个月,则该公司( )。
- 不计人工程项目总价的工程量清单为( )。
- 设备磨损分为( )。
- 普通硅酸盐水泥的强度等级分为( )。
- 根据《建筑安装工程费用项目组成》,施工机械在现场进行安装与拆卸所需的人工、材料、机械和试运转费用以及机械辅助设施的折旧、搭设、拆除等费用属于()。
- 除背景中提到的两条箱梁裂缝防治措施外,补充其他措施。
- 采用锤击法进行混凝土预制桩施工时,宜采用( )。
- 某总承包单位与分包单位在分包合同中约定:分包单位自行负责分包工程的安全和生产。工程施工中,分包工程发生安全事故,则该事故( )。
亿题库—让考试变得更简单
已有600万用户下载
