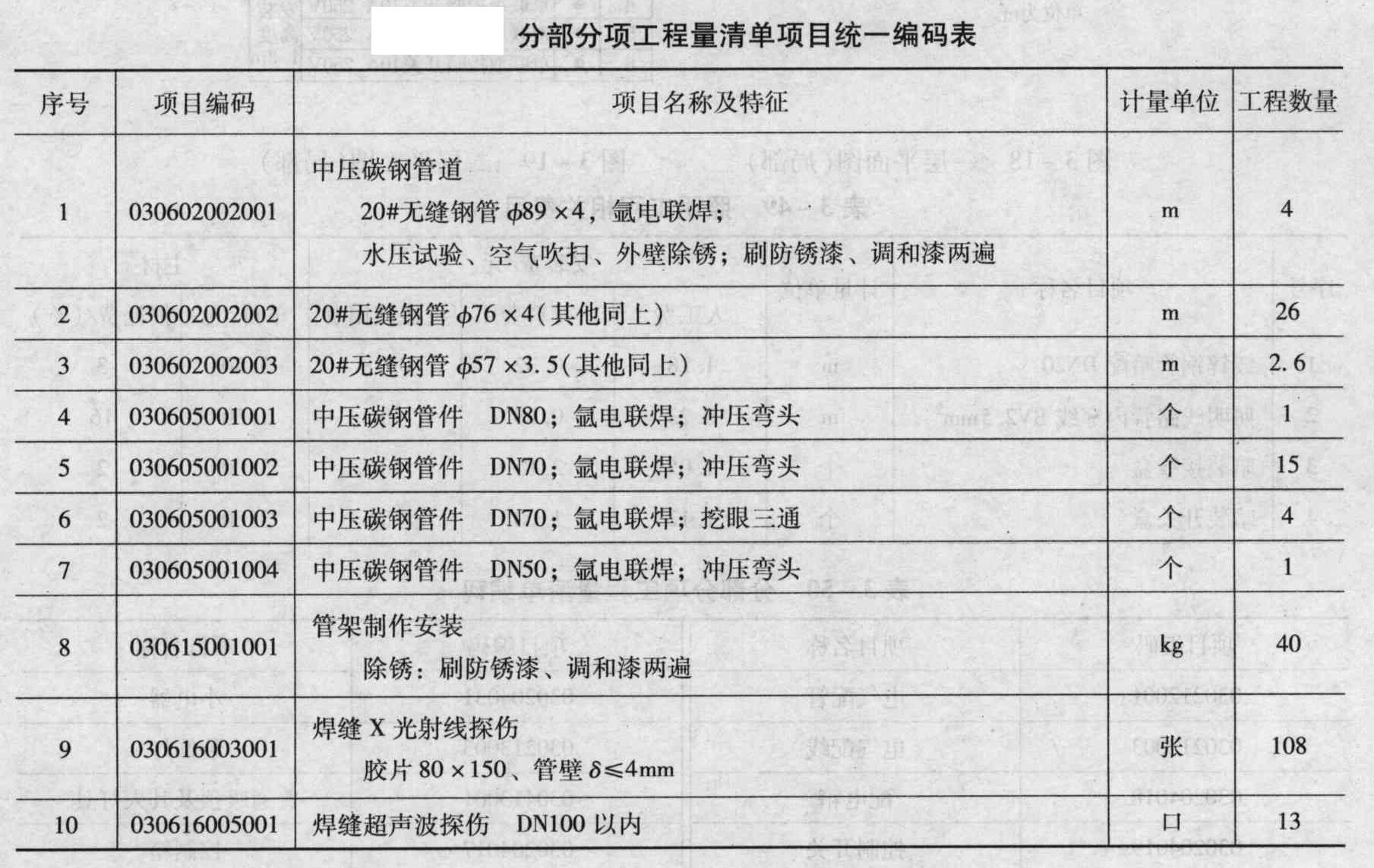

  • 造价师案例题本案例分三个专业:I土建工程、Ⅱ工业管道安装工程、Ⅲ电气安装工程。Ⅱ.管道安装工程(1)某总承包施工企业根据某安装工程的招标文件和施工方案决定按以下数据及要求进行投标报价如下。安装工程,按设计文件计算出各分部分项工程工料机费用合计为6000万元,其中人工费占10%。安装工程脚手架搭拆的工料机费用,按各分部分项工程人工费合计的8%计取,其中人工费占25%;安全防护、文明施工措施费用,按当地工程造价管理机构发布的规定计100万元,根据建设部建办[2005]89号《建筑工程安全防护、文明施工措施费用及使用管理规定》中“投标方安全防护、文明施工措施的报价,不得低于依据工程所在地工程造价管理机构测定费率计算所需费用总额的90%”的规定,业主要求按90%计;其他措施费项目清单费用按150万元计。施工管理费、利润分别按人工费的60%、40%计。按业主要求,总承包企业将占工程总量20%的部分专业工程发包给某专业承包企业,总承包服务费按分包专业工程各分部分项工程人工费合计的15%计取,规费按82万元计,税金按税率3.50%计。(2)其中某生产装置中部分工艺管道系统如图3-17所示。注:①本图所示为某工厂生产装置的部分工艺管道系统,该管道系统工作压力为2.0MPa。图中标注尺寸标高以m计,其他均以mm计;②管道均采用20#碳钢无缝钢管,弯头采用成品压制弯头,三通为现场挖眼连接。管道系统的焊接均为氩电联焊;③所有法兰为碳钢对焊法兰;阀门型号为止回阀为H41H-25、截止阀为J4IH-25,采用对焊法兰连接;④管道支架为普通支架,共耗用钢材42.4kg,其中施工损耗率为6%;⑤管道系统安装就位后,对Ф76×4的管线的焊口进行无损探伤。其中法兰处焊口采用超声波探伤;管道焊缝采用X光射线探伤,片子规格为80mm×150mm,焊口按36个计;⑥管道安装完毕后,均进行水压试验和空气吹扫。管道、管道支架除锈后,均刷防锈漆、调和漆各两遍。管道系统各分部分项工程量清单项目的统一编码如表所示。根据《建设工程工程量清单计价规范》的规定,计算管道中Ф9×4、管道Ф76×4、管道Ф57×3.5、管道支架制作安装、焊缝X光射线探伤、焊缝超声波探伤等六项工程量,并写出计算过程(计算结果均保留一位小数)。编列出该管道系统(注:阀门、法兰安装除外)的分部分项工程量清单项目,’将结果填入表“分部分项工程量清单”(此处表略)。

扫码下载亿题库

精准题库快速提分

参考答案

(1)本题中相关计算规则有:①管道是按设计图示管道中心线长度以延长米计算,不扣除阀门、管件所占的长度;遇弯管时,按两管交叉的中心线交点计算。方形补偿器以其所占长度按管道安装工程量计算。②管道支架制作安装是按设计图示要求,质量以“kg”为计量单位。③焊缝X光射线探伤是按规范或设计技术要求,以“张”为计量单位。④焊缝超声波探伤是按规范或设计技术要求,以“口”为计量单位。(2)分部分项工程清单工程量的计算过程如下:①无缝钢管Φ89×4安装工程量为:2+1.1+(2.5-1.6)=4m。②无缝钢管Ф76×4安装工程量为:[0.3+(2—1.3)+1.1+0.6+2.1+(0.3+2—1)×2]+[2.1+(2.8—1.2)×2+0.5+0.3+0.8+2+(0.6×2)]+[(0.3+0.9+2.8一1.2)×2+2+0.9]=26m。③无缝钢管Φ57×3.5安装工程量为:(0.3+0.2+0.5)+(0.6+0.2)×2=2.6m。④管架制作安装工程量为:42.4/1.06=40kg。⑤Ф76×4管道焊缝X光射线探伤工程量为:每个焊口的胶片数量=焊缝长/(胶片长一搭接长度)=0.076×3.14/(0.15-0.025×2)=2.39(张),取3张,则36个焊口的胶片数量为:36×3=108(张)。⑥Ф76×4法兰焊缝超声波探伤工程量为:1+2+2+2+2+4=13(口)。

您可能感兴趣的试题
