题干:某施工单位通过公开招标中标某工程,与业主签订的承包合同部分内容有:(1)工程合同总价2100万元,工程价款采用调值公式动态结算;该工程的人工费可调,占工程价款的35%;材料有4种可调:材料1占5%,材料2占15%,材料3占15%,材料4占10%;不调值费用占工程价款的20%。价格指数如下:[006-001-010-000-9787112165865-image/006-001-010-000-9787112165865-002-043.jpg]开工前业主向承包商支付合同价的15%作为预付备料款,主要材料及构配件金额占合同总额的65%。竣工前全部结清。2.工程进度款逐月结算。3.本工程采用固定单价合同计价模式,当实际工程量增加或减少超过清单工程量的5%时,合同单价予以调整,调整系数为0.95或1.05。合同履行过程中,施工单位对清单工程量进行了复核。其中:钢筋实际工程量为9600t,钢筋清单工程量为10176t(清单报价为5800元/t);土方实际工程量为30240立方米,土方清单工程量为28000立方米(清单报价为32元/立方米)。施工单位向建设单位提出钢筋与土方工程的价款调整报告。
题目:列出动态结算公式,并计算该工程调价后的实际结算价。

扫码下载亿题库
精准题库快速提分

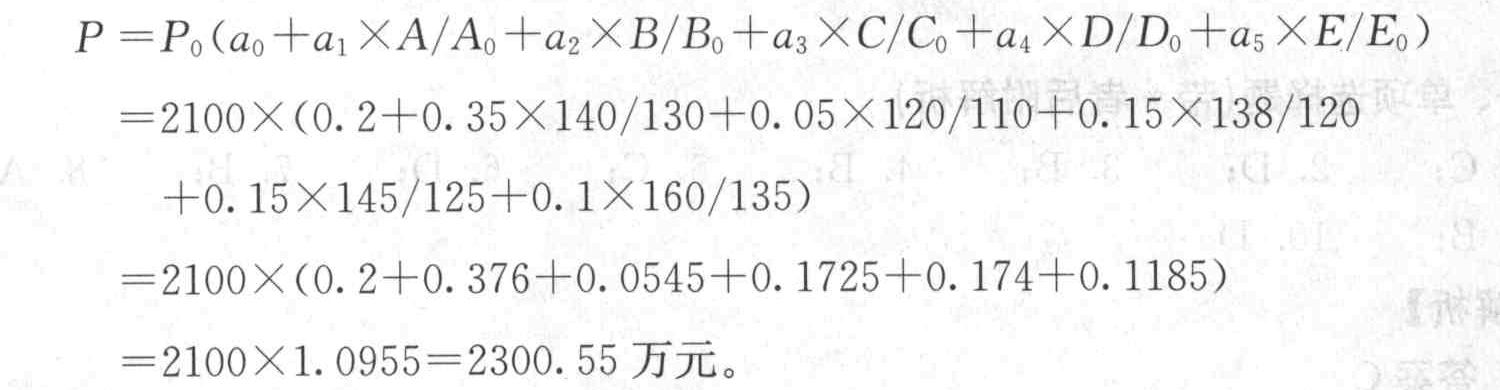

动态结构调值公式及计算如下:

- 1 【多选题】常用的建筑安装工程费用的动态结算方法有( )。
- A 、调值公式法
- B 、竣工调价系数法
- C 、基期价格调整法
- D 、按主材计算价差法
- E 、要素比例调价法
- 2 【多选题】建安工程价款的动态结算办法有( )。
- A 、固定综合单价法
- B 、按主材计算价差法
- C 、调值公式法
- D 、工料单价法
- E 、竣工调价系数法
- 3 【单选题】建筑安装工程费用的动态结算中,按工程价格管理机构公布的竣工调价系数及调价计算方法计算差价的是( )。
- A 、按实际价格结算法
- B 、按主材计算价差
- C 、竣工调价系数法
- D 、动态结算公式法
- 4 【多选题】常用的建筑安装工程费用的动态结算方法有()。
- A 、调值公式法
- B 、竣工调价系数法
- C 、基期价格调整法
- D 、按主材计算价差法
- E 、要素比例调价法
- 5 【多选题】常用的建筑安装工程费用的动态结算方法有()
- A 、调值公式法
- B 、竣工调价系数法
- C 、基期价格调整法
- D 、按主材计算价差法
- E 、要素比例调价法
- 6 【单选题】建筑安装工程费用的动态结算中,按工程价格管理机构公布的竣工调价系数及调价计算方法计算差价的是( )。
- A 、按实际价格结算法
- B 、按主材计算价差
- C 、竣工调价系数法
- D 、动态结算公式法
- 7 【建造师案例题】列式计算本工程的拟完工程计划施工成本和已完工程计划施工成本。
- 8 【单选题】某工程竣工结算时,按合同约定计算出分部分项工程费9 000万元(不含不计税的工程设备费)、措施费为500万元、其他项目费300万元、规费200万元、不计税的工程设备费为1 000万元,利润率10%,规定的综合税率3.41%,则该工程竣工结算总价为()万元。
- A 、11 307
- B 、11 341
- C 、11 375
- D 、11 324
- 9 【单选题】在进行工程价款动态结算时,价格调整所要考核的地点一般是()。
- A 、发包方总部所在地
- B 、政府指定地点
- C 、工程所在地
- D 、承包方总部所在地
- 10 【建造师案例题】计算工程的总造价(列出计算步骤)。
热门试题换一换
- 下图为我国援建某国的港口工程,该港区的波浪玫瑰图各方向频率的径向长度比见图示,如下表所列:NNW向波高≥1m的波浪出现的频率是多少?
- 平屋顶防水构造方案可分为( )等基本方案和混合方案。
- 设备发生磨损后,需要进行补偿,以恢复设备的生产能力。由于机器设备遭受第二种无形磨损,其补偿磨损的方式有()。
- 为满足项目管理工作的要求,往往需要对建设工程项目信息进行综合分类,即按多维进行分类,其中的第二维是( )分类的。
- 业主对安装公司的处罚是否合理?说明理由。
- 建筑工程概算的审查,除审查工程量以外,还要审查()。
- 根据建设部《危险性较大的分部分项工程安全管理办法》规定,建筑工程中起重量300kN及以上的起重设备安装工程的吊装方案,施工单位应当组织专家对专项方案进行论证,再经()审批。
- 关于FIDIC施工合同条件中采用DAB(争端裁决委员会)方式解决争议的说法,正确的是( )。
- 关于上位法与下位法法律效力的说法,正确的是( )。
- PDCA循环中,计划阶段的主要任务是()。
- 补全事件一中设备基础复验项目。
