- 计算题某多层砖混住宅工程,其基础工程的招标工程量清单见下表,根据企业自主报价原则,管理费按人工费、材料费、施工机具使用费的12%计取,利润按人工费、材料费、施工机具使用费和管理费之和的4.5%计取,不考虑措施项目费、其他项目费和规费、税金和风险时,投标企业应如何确定该基础工程分部分项工程的综合单价?该基础工程的投标价为多少?

扫码下载亿题库
精准题库快速提分

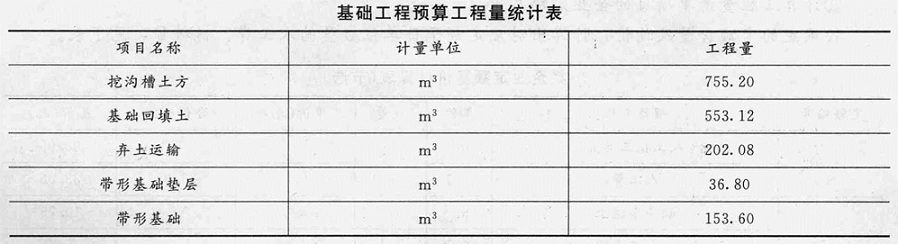

(1)根据现行工程量计量规范,对招标人提供的清单工程量进行复核。(2)按施工组织设计与预算定额,计算该基础工程的实际(预算)工程量,计算结果见下表。

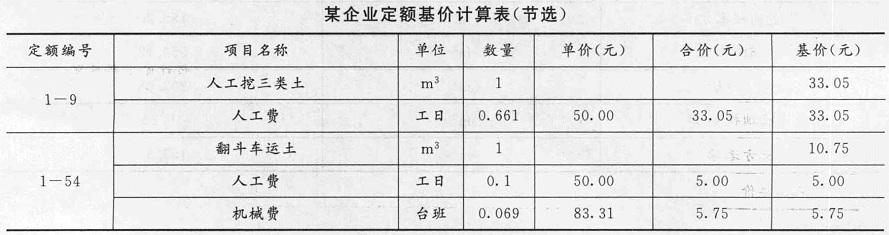

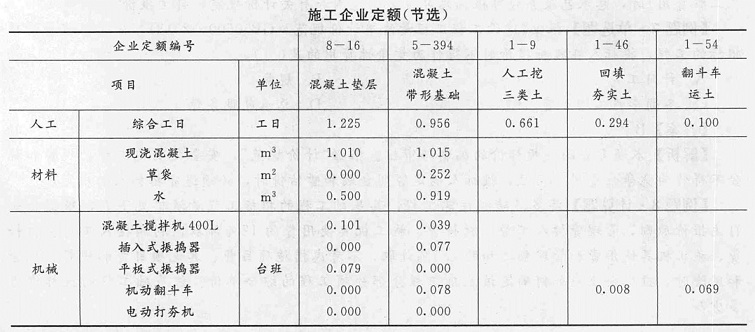

(3)根据施工企业定额、人料机市场价格,计算企业定额基价。①根据企业定额测算基础工程所需人工工日、材料及机械台班的数量该企业的施工企业定额(节选)见下表。

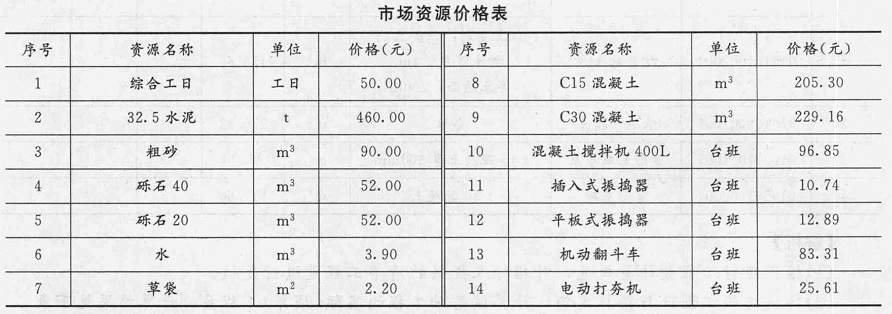

②市场调查和询价经市场调查和询价得到该基础工程涉及的各项目的综合工日单价、材料单价及施工机械台班单价等,见下表。
③计算工程量清单项目的企业定额基价按确定的定额含量及询价,计算出对应定额子目单位数量的人工费、材料费,见下表。

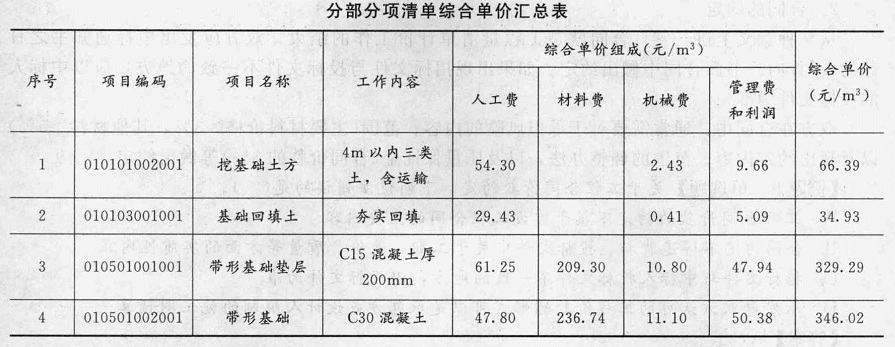

(4)计算综合单价工程量清单计价规范规定综合单价必须包括完成清单项目的全部费用,即施工方案等导致的增量费用应包含在综合单价内。由于工程量清单中的工程量不能变动,因此,在计算综合单价时,需要将增量费用分摊,进行组价,即由预算工程量乘以企业定额基价得出的合价应与清单工程量乘以综合单价得出的合价相等。根据现行工程量计量规范,挖沟槽土方项目的工作内容包括土方开挖和运土两项。挖沟槽土方综合单价分析见下表。

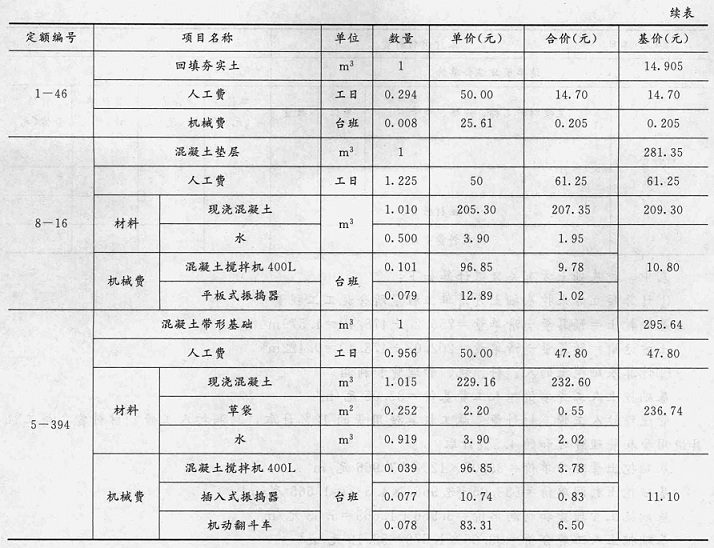

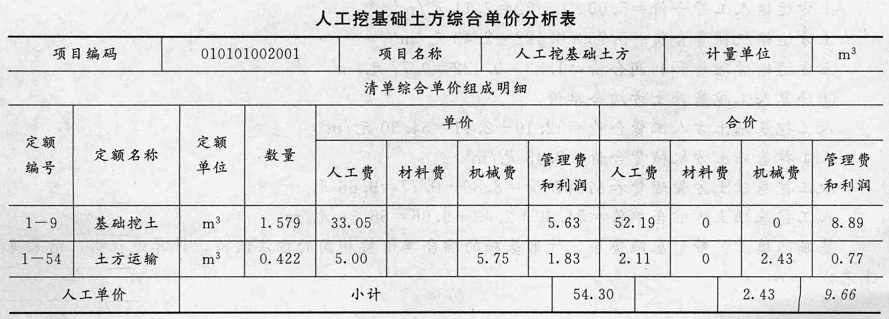

表中,挖基础土方有关数据计算如下:①计算每立方米挖基础土方清单工程量所含施工工程量基础挖土=预算量÷清单量=755. 20÷478. 40=1. 579立方米土方运输=预算量÷清单量=202. 08÷478. 40 = 0. 422立方米②计算基础挖土的人、料、机、管理费和利润基础挖土人工费单价=人工费基价=33.05元/立方米管理费按人工费、材料费、施工机具使用费的12%计取,利润按人工费、材料费、施工机具使用费和管理费之和的4.5%计取。基础挖土管理费单价=33.05×12%= 3.966元/立方米基础挖土利润单价=(33. 05 + 3. 966) ×4. 5% = 1. 665 元/立方米基础挖土管理费和利润单价=3. 966 + 1. 665 = 5. 63元/立方米基础挖土人工费合价=33. 05× 1. 579 = 52. 19元/立方米基础挖土管理费和利润合价=5. 63× 1. 579 = 8. 89元/立方米③计算土方运输的人、料、机、管理费和利润土方运输人工费单价=人工费基价=5. 00元/立方米土方运输机械费单价=机械费基价=5.75元/立方米土方运输管理费单价=(5.00 + 5. 75)×12% = 1. 29元/立方米土方运输利润单价=(5. 00 + 5. 75 + 1. 29) ×4. 5%=0. 54 元/立方米土方运输管理费和利润单价=1. 29 + 0. 54 = 1. 83元/立方米土方运输人工费合价=5.00×0.422 = 2. 11元/立方米土方运输机械费合价=5. 75×0. 422 = 2. 43元/立方米土方运输管理费和利润合价=1. 83×0. 422 = 0. 77元/立方米④计算人工挖基础土方综合单价人工挖基础土方人工费合价=52. 19 + 2. 11 = 54. 30元/立方米人工挖基础土方机械费合价=2.43元/立方米人工挖基础土方管理费和利润合价=8. 89 + 0. 77 = 9. 66元/立方米人工挖基础土方综合单价=54. 30 + 2. 43 + 9. 66 = 66. 39元/立方米基础回填土、带形基础垫层、带形基础的综合单价按相同的方法组价,计算过程略,结果见下表。

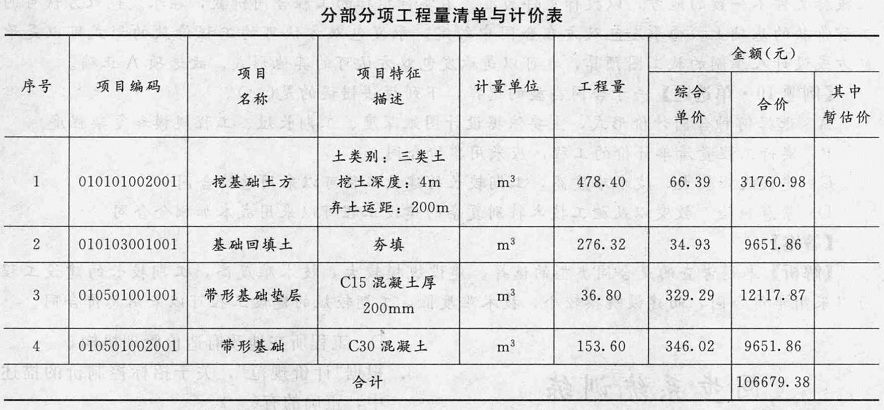

(5)分部分项工程的投标价多层砖混住宅工程基础部分的投标价构成见下表。
不考虑措施项目费、其他项目费和规费、税金和风险时,该基础工程的投标价为106679.38元。

- 1 【建造师案例题】某住宅楼工程地下1层,地上18层,建筑面积22800平方米。通过招投标程序,某施工单位(总承包方)与某房地产开发公司(发包方)按照《建设工程施工合同(示范文本)》(GF1999-0201)签订了施工合同。合同总价款5244万元,采用固定总价一次性包死,合同工期400天。施工中发生了以下事件:事件1:发包方未与总承包方协商便发出书面通知,要求本工程必须提前60天竣工。事件2:总承包方与没有劳务施工作业资质的包工头签订了主体结构施工的劳务合同。总承包方按月足额向包工头支付了劳务费。但包工头却拖欠作业班组两个月的工资。作业班组因此直接向总承包方讨薪,并导致全面停工2天。事件3:发包方指令将住宅楼南面外露阳台全部封闭,并及时办理了合法变更手续,总承包方施工三个月后工程竣工。总承包方在工程竣工结算时追加阳台封闭的设计变更增加费用43万元,发包方以固定总价包死为由拒绝签认。事件4:在工程即将竣工前,当地遭遇了龙卷风袭击,本工程外窗玻璃部分破碎,现场临时装配式活动板房损坏。总承包方报送了玻璃实际修复费用51840元,临时设施修复费用98000元及停窝工损失费58000元的索赔资料,但发包方拒绝签认。事件1中,发包方以通知书形式要求提前工期是否合法?说明理由。
- 2 【建造师案例题】 某住宅楼工程地下1层,地上18层,建筑面积22800平方米。通过招投标程序,某施工单位(总承包方)与某房地产开发公司(发包方)按照《建设工程施工 合同(示范文本)》(GF1999-0201)签订了施工合同。合同总价款5244万元,采用固定总价一次性包死,合同工期400天。 施工中发生了以下事件: 事件1:发包方未与总承包方协商便发出书面通知,要求本工程必须提前60天竣工。 事件2:总承包方与没有劳务施工作业资质的包工头签订了主体结构施工的劳务合同。总承包方按月足额向包工头支付了劳务费。但包工头却拖欠作业班组两个月的工资。作业班组因此直接向总承包方讨薪,并导致全面停工2天。 事件3:发包方指令将住宅楼南面外露阳台全部封闭,并及时办理了合法变更手续,总承包方施工三个月后工程竣工。总承包方在工程竣工结算时追加阳台封闭的设计变更增加费用43万元,发包方以固定总价包死为由拒绝签认。 事件4:在工程即将竣工前,当地遭遇了龙卷风袭击,本工程外窗玻璃部分破碎,现场临时装配式活动板房损坏。总承包方报送了玻璃实际修复费用51840元,临时设施修复费用98000元及停窝工损失费58000元的索赔资料,但发包方拒绝签认。 事件2中,作业班组直接向总承包方讨薪是否合法?说明理由。
- 3 【建造师案例题】 某住宅楼工程地下1层,地上18层,建筑面积22800平方米。通过招投标程序,某施工单位(总承包方)与某房地产开发公司(发包方)按照《建设工程施工 合同(示范文本)》(GF1999-0201)签订了施工合同。合同总价款5244万元,采用固定总价一次性包死,合同工期400天。 施工中发生了以下事件: 事件1:发包方未与总承包方协商便发出书面通知,要求本工程必须提前60天竣工。 事件2:总承包方与没有劳务施工作业资质的包工头签订了主体结构施工的劳务合同。总承包方按月足额向包工头支付了劳务费。但包工头却拖欠作业班组两个月的工资。作业班组因此直接向总承包方讨薪,并导致全面停工2天。 事件3:发包方指令将住宅楼南面外露阳台全部封闭,并及时办理了合法变更手续,总承包方施工三个月后工程竣工。总承包方在工程竣工结算时追加阳台封闭的设计变更增加费用43万元,发包方以固定总价包死为由拒绝签认。 事件4:在工程即将竣工前,当地遭遇了龙卷风袭击,本工程外窗玻璃部分破碎,现场临时装配式活动板房损坏。总承包方报送了玻璃实际修复费用51840元,临时设施修复费用98000元及停窝工损失费58000元的索赔资料,但发包方拒绝签认。 事件3中,发包方拒绝签认设计变更增加费是否违约?说明理由。
- 4 【建造师案例题】 某建筑地基基础工程,经招标投标最终确定某施工单位中标,并签订施工合同,同时建设单位委托监理单位承担施工阶段监理工作。在基坑支护施工中,项目监理工程师发现施工单位未按照已批准的施工技术方案组织施工,监理工程师认为新的施工技术方案可能存在一定的安全隐患,为此,总监理工程师下达了工程暂时停工的指令,并报告了建设单位。 施工单位认为该新技术方案企业已经采用过多次,技术已经很成熟,不会发生安全问题,在监理单位的一再干预下方暂停工程施工。 后经有关部门组织鉴定,该新技术方案不存在问题,施工单位复工后,就此事向监理单位提出索赔要求,与此同时,建设单位也认为项目监理单位的行为过于武断,致使工程延期,要求监理单位承担相应责任。 建设单位的做法有何不妥之处?请说明理由。
- 5 【建造师案例题】 某建筑地基基础工程,经招标投标最终确定某施工单位中标,并签订施工合同,同时建设单位委托监理单位承担施工阶段监理工作。在基坑支护施工中,项目监理工程师发现施工单位未按照已批准的施工技术方案组织施工,监理工程师认为新的施工技术方案可能存在一定的安全隐患,为此,总监理工程师下达了工程暂时停工的指令,并报告了建设单位。 施工单位认为该新技术方案企业已经采用过多次,技术已经很成熟,不会发生安全问题,在监理单位的一再干预下方暂停工程施工。 后经有关部门组织鉴定,该新技术方案不存在问题,施工单位复工后,就此事向监理单位提出索赔要求,与此同时,建设单位也认为项目监理单位的行为过于武断,致使工程延期,要求监理单位承担相应责任。 施工单位的索赔能否得到支持?请说明理由。
- 6 【单选题】某住宅小区工程项目,甲招标人委托乙招标代理公司组织公开招标,乙招标代理公司指定工作人员王某编制招标文件。后乙招标代理公司依法向投标人出售招标文件,按每份500元价格收取了费用。各方均未约定该招标文件的知识产权归属。则该招标文件的著作权归( )完全所有。
- A 、甲招标人
- B 、乙招标代理公司
- C 、全体投标人
- D 、王某
- 7 【建造师案例题】某住宅楼工程地下1层,地上18层,建筑面积22 800平方米。通过招标投标程序,某施工单位(总承包方)与某房地产开发公司(发包方)按照《建设工程施工合同(示范文本)》(GF-1999-0201)签订了施工合同。合同总价款5 244万元,采用固定总价一次性包死,合同工期400天。施工中发生了以下事件: 事件一:发包方未与总承包方协商便发出书面通知,要求本工程必须提前60天竣工。 事件二:总承包方与没有劳务施工作业资质的包工头签订了主体结构施工的劳务合同。总承包方按月足额向包工头支付了劳务费。但包工头却拖欠作业班组2个月的工资。作业班组因此直接向总承包方讨薪,并导致全面停工2天。 事件三:发包方指令将住宅楼南面外露阳台全部封闭,并及时办理了合法变更手续,总承包方施工3个月后工程竣工。总承包方在工程竣工结算时追加阳台封闭的设计变更增加费用43万元,发包方以固定总价包死为由拒绝签认。 事件四:在工程即将竣工前,当地遭遇了龙卷风袭击,本工程外窗玻璃部分破碎,现场临时装配式活动板房损坏。总承包方报送了玻璃实际修复费用51 840元,临时设施及停窝工损失费178 000元的索赔资料,但发包方拒绝签认。 问 题 1.事件一中,发包方以通知书形式要求提前工期是否合法?说明理由。 2.事件二中,作业班组直接向总承包方讨薪是否合法?说明理由。 3.事件三中,发包方拒绝签认设计变更增加费是否违约?说明理由。 4.事件四中,总承包方提出的各项请求是否符合约定?分别说明理由。
- 8 【建造师案例题】某全现浇大模板住宅工程,该工程共8层,采用框架结构,建筑面积5 285 平方米。该工程项目周围为已建工程,因施工场地狭小,现场道路按3m考虑并兼作消防车道,路基夯实,上铺150 mm厚砂石,并做混凝土面层。搅拌机棚、砂石料只能在与已建工程之间间隙堆放。现场布置两个消火栓,间距150 m,其中一个距拟建建筑物4m,另一个距临时道路2.5 m。供电设施已按照供电设计和施工总平面图布置完毕,施工现场临时用电配置,以“三级配电、末级漏保”配电保护方式。该项目在施工过程,发生如下几项事件: 事件一:在主体结构施工至第四层时,发现部分混凝土试块强度不合格,因此,施工单位聘请了有法定资质的检测单位进行现场实体检测,检测结果实体强度能够达到设计要求。 事件二:在外用电梯上升过程中,受7层阳台伸出的1根防护栏杆影响,架子工班长让正在脚手架上进行支模的木工王某立即拆除,王某随即进行拆除作业,结果不慎将钢管坠落,击中下方正在清理模板的张某,张某因安全帽被击穿,头部严重受伤,经抢救无效死亡。 事件三:在工程保修期间发生了由于施工单位原因引起的屋顶漏水、墙面剥落等问题,业主在多次催促施工单位修理,而施工单位一再拖延,业主便另请其他施工单位维修。 问题: 1.该工程消防车道设置是否合理?试说明理由。 2.该工程消火栓设置是否妥当?试说明理由。 3.配电系统采用的三级配电方式具体是指什么? 4.该项目现场配电布置有无不妥之处?请指出并说明理由。 5.对事件一混凝土试块强度不合格的质量问题是否需要处理?并说明理由。如果混凝土强度经检测后达不到设计要求,应如何处理? 6.分析说明事件二有哪些违章之处。 7.对事件三所发生的维修费用该如何处理?
- 9 【建造师案例题】某住宅楼工程地下1层,地上18层,建筑面积22 800 平方米。通过招投标程序,某施工单位(总承包方)与某房地产开发公司(发包方)按照《建设工程施工合同(示范文本)》(GF-1999-0201)签订了施工合同。合同总价款5 244万元,采用固定总价一次性包死,合同工期400天。施工中发生了以下事件。 事件一,发包方未与总承包方协商便发出书面通知,要求本工程必须提前60天竣工。 事件二,总承包方与没有劳务施工作业资质的包工头签订了主体结构施工的劳务合同。总承包方按月足额向包工头支付了劳务费,但包工头却拖欠作业班组两个月的工资。作业班组因此直接向总承包方讨薪,并导致全面停工2天。 事件三,发包方指令将住宅楼南面外露阳台全部封闭,并及时办理了合法变更手续,总承包方施工三个月后工程竣工。总承包方在工程竣工结算时追加阳台封闭的设计变更增加费用43万元,发包方以固定总价包死为由拒绝签认。 事件四,在工程即将竣工前,当地遭遇了龙卷风袭击,本工程外窗玻璃部分破碎,现场临时装配式活动板房损坏。总承包方报送了玻璃实际修复费用51 840元,临时设施及停窝工损失费178 000元的索赔资料,但发包方拒绝签认。 问题 (1)事件一中,发包方以通知书形式要求提前工期是否合法?说明理由。 (2)事件二中,作业班组直接向总承包方讨薪是否合法?说明理由。 (3)事件三中,发包方拒绝签认设计变更增加费是否违约?说明理由。 (4)事件四中,总承包方提出的各项请求是否符合约定?分别说明理由。
- 10 【计算题】某多层砖混住宅土方工程,土壤类别为三类土;基础为砖大放脚带形基础;垫层宽度为920mm,挖土深度为1.8m,基础总长度为1590. 6m。根据施工方案,土方开挖的工作面宽度各边0. 25m,放坡系数为0.2。除沟边堆土 1000立方米外,现场堆土 2170. 5立方米,运距60m,采用人工运输。其余土方需装载机装,自卸汽车运,运距4km。已知人工挖土单价为8.4元/立方米,人工运土单价7.38元/立方米,装卸机装、自卸汽车运土需使用的机械有装载机(280元/台班,0.00398台班/立方米)、自卸汽车(340元/台班,0.04925台班/立方米)、推土机(500元/台班,0.00296台班/立方米)和洒水车(300元/台班,0.0006台班/立方米)。另外,装卸机装自卸汽车运土需用工(25元/工日,0.012工日/立方米),用水(1.8元/立方米,每立方米土方需耗水0.012立方米)试根据建筑工程量清单计算规则计算土方工程的综合单价(不含措施费、规费和税金),其中管理费取人、料、机总费用的14%,利润取人、料、机总费用与管理费和的8%。试计算该工程挖沟槽土方的工程量清单综合单价。
- 根据围岩分类,属于Ⅳ类围岩的是( )。
- 影响建设工程项目质量的( ),表现在建设法律法规的健全程度及其执法力度。
- 建设工程项目总进度目标论证的如下工作中,正确的顺序是( )。①项目的工作编码;②进度计划系统的结构分析;③调查研究和收集资料;④项目结构分析;⑤编制各层进度计划。
- 关于编制项目管理任务分工表的说法,正确的是( )。
- 机械如在110kV高压线下进行工作或通过时,其最高点与高压线之间的最小垂直距离不得小于()m。
- 通常情况下,预付款担保的金额()发包人的预付款。
- 指出图中A、B、C、D构件的名称。
- 写出图3-2代号A和表3中B、C、D、E代表的工作内容。
