- 简答题某建设工程合同工期为25个月,其双代号网络计划如图所示,该计划已经过监理工程师审核批准。如果实际进度确实影响到总工期,为了保证总工期不延长,应对原进度计划进行调整。现拟组织施工过程H、I、J、K进行流水施工。各施工过程中的施工段及其流水节拍见表。按照原进度计划中的逻辑关系,组织施工过程H、I、J、K进行流水施工的方案可以有哪些?试比较各方案的流水施工工期,并判断调整后的计划能否满足合同工期的要求。
扫码下载亿题库
精准题库快速提分

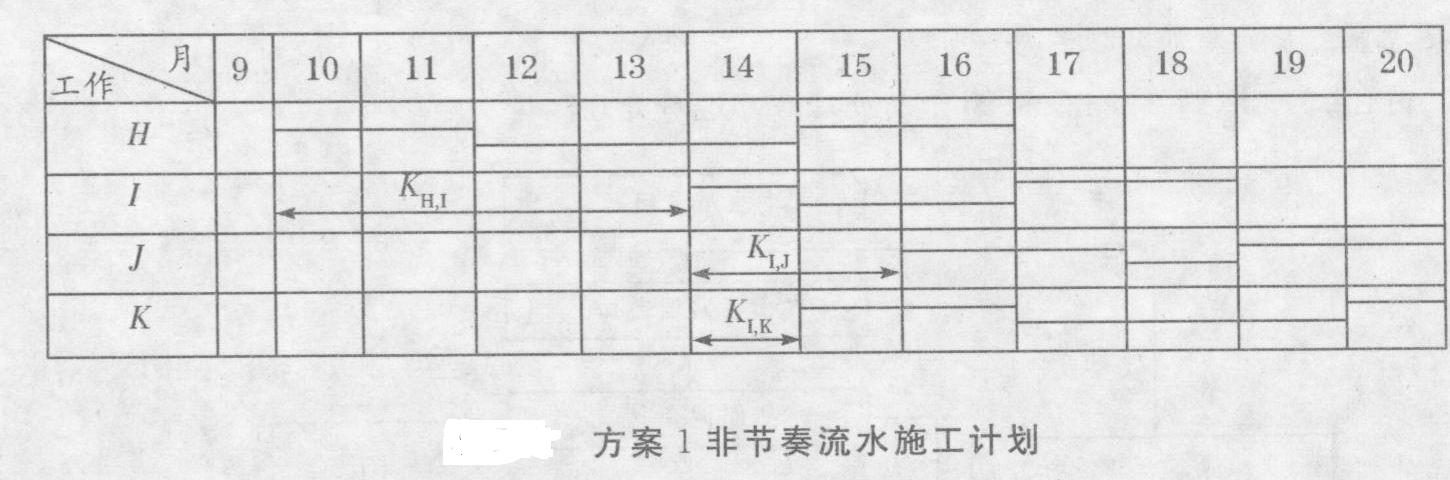

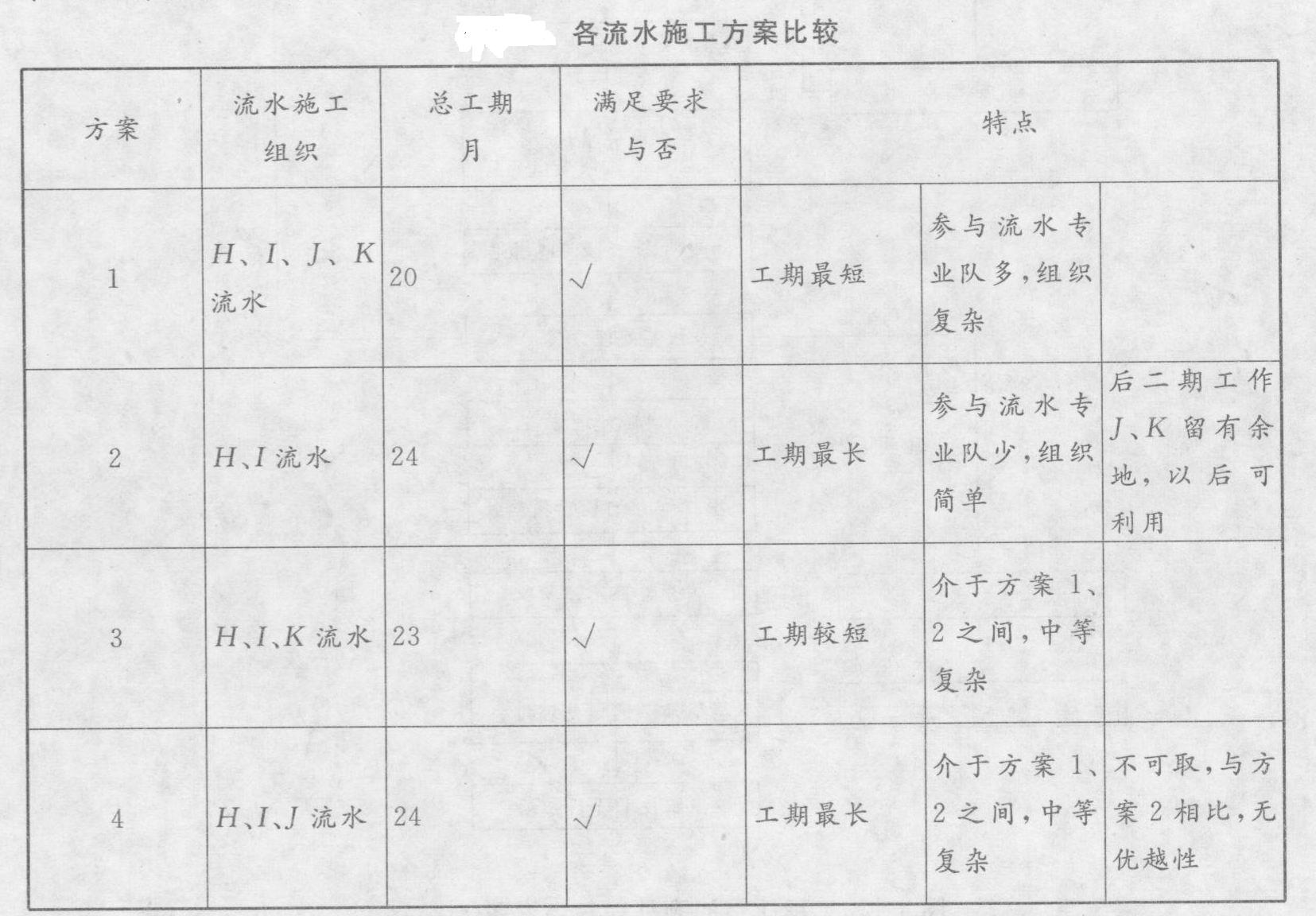

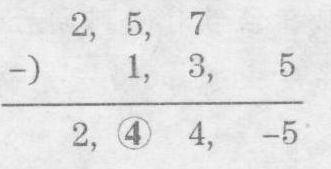

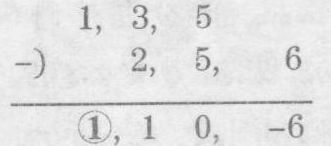

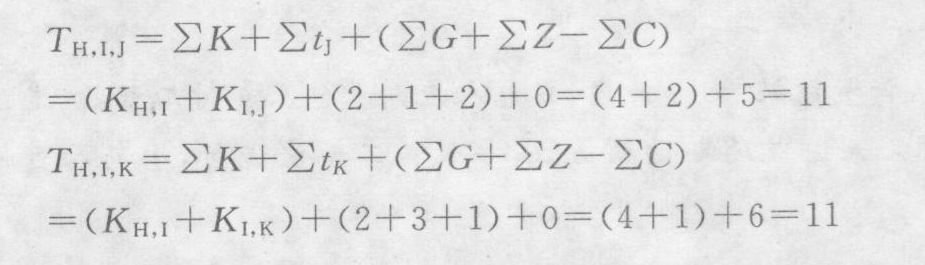

为了保证总工期不延长,当采用流水施工组织方式赶工时,可考虑以下调整方案:①组织H、I、J、K进行流水施工;②组织H、I进行流水施工;③组织H、J、K的流水施工;④组织H、I、J的流水施工。现分述如下。方案1:组织H、I、J、K四顶工作进行流水施工。由于各项工作(施工过程)的流水节拍不全相等,且每项工作在各施工段中的流水节拍也不尽相等,所以只能组织非节奏流水施工。①计算各施工过程间的流水步距,采用“累加数列错位相减取大差”法计算。H与I两个施工过程间的流水步距= 4,I与K二个施工过程间的流水步距K f,K=1,I与J二个施工过程间的流水步距KI,1=2,②计算H、I、I,、K流水施工的施工工期(注意流水施工)。流水施工工期需要按两条路线H-I-K和H-I-J分别计算。③计算总工期。因为按E工作拖后2个月考虑,则E的完成时间为7+2-9即第9个月末完成,所以H工作的开始时间也是第9个月末。总工期=9+max[11,11]=9+11= 20个月<25个月,能满足要求。其流水施工横道图如图所示。依此类推:=24个月,=23个月,=24个月,均能满足工期要求。对以上4个流水施工方案的比较,见表。
- 1 【单选题】某施工合同的合同工期为20个月,专用条款规定,承包人提前竣工或延误竣工均按月计算奖金和拖期违约赔偿金。施工至第16个月,因承包人投入的机械设备不足导致实际进度滞后,工程师要求承包人修改计划。承包人提交修改后的进度计划竣工时间为第22个月,工程师考虑该计划反映了承包人的实际能力,认可了修改的计划。承包人实际竣工时间为第21个月,则竣工结算时应按 ( )
- A 、延误1个月竣工赔偿
- B 、提前1个月竣工奖励
- C 、不追究延误竣工责任,也不给予奖励
- D 、考虑工程师的认可作用,按延误0.5个月赔偿
- 2 【简答题】某工程项目合同工期为20个月,建设单位招标某监理公司承担施工阶段监理任务。经总监理工程师审核批准的施工进度计划如图所示(时间单位:月),各项工作均匀速施工。如果工作B、C、H要由一个专业施工队顺序施工,在不改变原施工进度计划总工期和工作工艺关系的前提下,如何安排该三项工作最合理?此时该专业施工队最少的工作间断时间为多少?
- 3 【简答题】某工程项目合同工期为20个月,建设单位招标某监理公司承担施工阶段监理任务。经总监理工程师审核批准的施工进度计划如图所示(时间单位:月),各项工作均匀速施工。由于建设单位负责的施工现场拆迁工作未能按时完成,总监理工程师口头指令承包单位开工日期推迟4个月,工期相应顺延4个月,鉴于工程未开工,因延期开工给承包单位造成的损失不予补偿。指出总监理工程师做法的不妥之处,并写出相应的正确做法。
- 4 【简答题】某工程项目合同工期为20个月,建设单位招标某监理公司承担施工阶段监理任务。经总监理工程师审核批准的施工进度计划如图所示(时间单位:月),各项工作均匀速施工。推迟4个月开工后,当工作G开始之时检查实际进度,发现此前施工进度正常。此时,建设单位要求仍按原竣工日期完成工程,承包单位提出如下赶工方案,得到总监理工程师的同意。该方案将G、H、L三项工作均分成两个施工段组织流水施工,数据如表所示。G、H、L三项工作流水施工的工期为多少?此时工程总工期能否满足原竣工日期的要求?为什么?
- 5 【简答题】某工程项目合同工期为20个月,建设单位招标某监理公司承担施工阶段监理任务。经总监理工程师审核批准的施工进度计划如图所示(时间单位:月),各项工作均匀速施工。工作G经监理工程师核准每月实际完成工程量均为400 立方米。承包单位在报价单中的工料单价为50元/立方米,其他直接费率为3%,间接费率为10%,现场经费率为5%,利润率为5%,计税系数为3.41%。按合同约定,工作G每月的结算款应为多少?
- 6 【简答题】某建设工程合同工期为25个月,其双代号网络计划如图所示,该计划已经过监理工程师审核批准。该网络计划的计算工期是多少?为确保工程按期完工,哪些施工过程应作为重点控制对象?为什么?
- 7 【简答题】某建设工程合同工期为25个月,其双代号网络计划如图所示,该计划已经过监理工程师审核批准。当该计划执行7个月后,经监理工程师检查发现,施工过程C和施工过程D已完成,而施工过程E将拖后2个月。此时施工过程E的实际进度是否影响总工期?为什么?
- 8 【简答题】某建设工程合同工期为25个月,其双代号网络计划如图所示,该计划已经过监理工程师审核批准。若采用压缩某些施工过程的持续时间,对原计划进行调整以保证工期不延长。各施工过程的直接费率及最短持续时间见表。在不改变各施工过程逻辑关系的前提下,原进度计划的最优调整方案是什么?为什么?此时直接费将增加多少万元?
- 9 【单选题】某工程施工合同约定的工期为20个月,专用条款规定承包人提前竣工或延误竣工均按月计算奖金或延误损害赔偿金。施工至第16个月,因承包人原因导致实际进度滞后于计划进度,承包人修改后的进度计划的竣工日期为第23个月,工程师认可了该进度计划的修改,承包人的实际施工期为21个月。下列关于承包人的工程责任的说法中,正确的是()。
- A 、提前工期1个月给予承包人奖励
- B 、延误工期1个月追究承包人拖期违约责任
- C 、对承包人既不追究拖期违约责任,也不给予奖励
- D 、因工程师对修改进度计划的认可,按延误工期0.5个月追究承包人违约责任
- 10 【单选题】某施工合同的合同工期为20个月,专用条款规定,承包人提前竣工或延误竣工均按月计算奖金和拖期违约赔偿金。施工至第16个月,因承包人投入的机械设备不足导致实际进度滞后,工程师要求承包人修改计划。承包人提交修改后的进度计划竣工时间为第22个月,工程师考虑到该计划反映了承包人的实际能力,认可了修改的计划。承包人实际竣工时间为第21个月,则竣工结算时应 ()。
- A 、按延误1个月竣工赔偿
- B 、按提前1个月竣工奖励
- C 、不追究延误竣工责任,也不给予奖励
- D 、考虑工程师的认可作用,按延误半个月赔偿
- ( )与监理人根据项目的实际情况,在规定的浮动幅度范围内协商确定施工监理服务收费合同额。
- 施工合同的组成文件中,结合项目特点针对通用条款内容进行补充或修正,使之与通用条款共同构成对某一方面问题内容完备约定的文件是 ( )
- C公司能否在幕墙工程变更设计单上以设计单位的名义签认?为什么?
- 某工程网络计划中,工作F的最早开始时间为第11天,持续时间为5天;工作F有三项紧后工作,它们的最早开始时间分别为第20天、第22天和第23天,最迟开始时间分别为第21天、第24天和第27天。工作F的总时差和自由时差分别为()天。
- 在各种风险对策中,预防损失风险对策的主要作用是()。
- 工作G、D拖延对总工期的影响分别是多少?说明理由。
- 根据FIDIC《施工合同条件》,关于合同工期的说法,正确的是()。
- 施工企业从银行借款时,可以作为抵押物的有()
- 在工程网络计划中,关键线路是指()的线路。
- 下列属于注册监理工程师的权利的有( )。
