- 单选题某合同价为30万元的分项工程采用调值公式法进行动态结算。可调值部分占合同总价的70%,可调值部分由A项、B项、C项成本要素构成,分别占可调值部分的20%、40%、40%,基准日期价格指数均为100,结算依据的价格指数分别为110、95、103,则结算的价款为( )万元。
- A 、24.18
- B 、30.25
- C 、33.18
- D 、34.52
扫码下载亿题库
精准题库快速提分
参考答案
【正确答案:B】

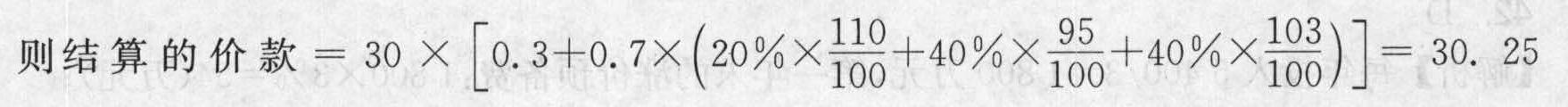

调价部分的权重:70%=0.7,不调价部分的权重:1-0.7=0.3;(万元)。
您可能感兴趣的试题
- 1 【单选题】某工程合同价为500万元,合同价的60%为可调部分。可调部分中,人工费占35%,材料费占55%,其余占10%。结算时,人工费价格指数增长了10%,材料费价格指数增长了20%,其余未发生变化。按调值公式法计算,该工程的结算工程价款为( )万元。
- A 、610
- B 、543.5
- C 、511.25
- D 、500
- 2 【单选题】某工程合同价为500万元,合同价的60%为可调部分。可调部分,人工费占35%,材料费55%,其余占10%。结算时,人工费价格指数增长10%,材料费价格指数增长20%,其余未发生变化。按照调值公式法计算,该工程的结算工程价款为( )万元。
- A 、610.00
- B 、543.50
- C 、511.25
- D 、500.00
- 3 【单选题】某工程承包合同价款为92万元,宜采用的结算方式是( )。
- A 、竣工后一次结算
- B 、分段结算
- C 、按月计算
- D 、合同约定的结算方式
- 4 【建造师案例题】工程合同价2000万元,其中可调部分中,人工费占工程款的35%(对应基期指数2.开工前业主向承包商支付合同价的20%的工程预付款,在工程最后两个月平均扣回。3.工程款逐月结算。4.业主自第一个月起,从给承包商的工程款中按5%的比例扣留质保金,工程缺陷责任期为12个月。未调值前各月完成的工程情况为:5月份完成工程200万元,本月业主供料费为5万元(不参加调值)。6月份完成工程300万元。7月完成工程400万元,由于业主方设计变更,导致局部返工,其中拆除材料损失1 500元(不参加调值),人工费损失1 000元(不参加调值),重新施工人工、材料等费合计1.5万元(不参加调值)。8月完成600万元,由于加强文明施工,造成费用增加3 000元(不参加调值)。9月完成工程500万元。另批准索赔1万元。问题:1.该工程预付款为多少?2.每月业主应支付工程款为多少?3.工程竣工半年后,发生屋面漏水,业主应如何处理?
- 5 【单选题】某工程合同价为500万元,合同价的60%为可调部分。可调部分中,人工费占35%,材料费占55%,其余占10%。结算时,人工费价格指数增长10%,材料费价格指数增长了20%,其余未发生变化,按调值公式法计算,该工程的结算工程价款为()万元。
- A 、610.00
- B 、543.50
- C 、511.25
- D 、500.09
- 6 【单选题】某工程合同价为500万元,合同价的60%为可调部分。可调部分中,人工费占35%,材料费占55%,其余占10%。结算时,人工费价格指数增长10%,材料费价格指数增长了20%,其余未发生变化,按调值公式法计算,该工程的结算工程价款为()万元。
- A 、610.00
- B 、543.50
- C 、511.25
- D 、500.09
- 7 【单选题】某工程合同价为500万元,合同价的60%为可调部分。可调部分,人工费占35%,材料费55%,其余占10%。结算时,人工费价格指数增长10%,材料费价格指数增长20%,其余未发生变化。按照调值公式法计算,该工程的结算工程价款为()万元。
- A 、610.00
- B 、543.50
- C 、511.25
- D 、500.00
- 8 【单选题】某分项工程合同价为6万元,采用价格指数进行价格调整。可调值部分占合同总价的70%,可调值部分由A、B、C三项成本要素构成,分别占可调值部分的20%、40%、40%,基准日期价格指数均为100,结算依据的价格指数分别为110、95、103。则该分项工程应结算的价款为()万元。
- A 、4.83
- B 、6.05
- C 、6. 63
- D 、6. 90
- 9 【单选题】某工程合同价为500万元,合同价的60%为可调部分。可调部分中,人工费占35%,材料费占55%,其余占10%。结算时,人工费价格指数增长了10%,材料费价格指数增长了20%,其余未发生变化。按调值公式法,该工程结算工程价款为( )万元。
- A 、610.00
- B 、543.50
- C 、511.25
- D 、500.00
- 10 【单选题】某工程合同价为 500 万元,合同价的 60%为可调部分。可调部分,人工费占 35%,材料费 55%,其余占 10%。结算时,人工费价格指数增长 10%,材料费价格指数增长 20%,其余未发生变化。按照调值公式法计算,该工程的结算工程价款为( )万元。
- A 、610
- B 、543.5
- C 、511.25
- D 、500
热门试题换一换
- 民用建筑工程室内使用( ),应测定其挥发性有机化合物(VOC)和游离甲醛的含量。
- 该机场跑道属哪一类精密进近跑道?
- 以下可以进行合同变更的内容的是()。
- 施工合同中的经济条款主要包括哪些内容?
- 由于建设工程项目大量数据处理的需要,应重视利用新信息技术的手段进行信息管理,其核心手段是()。
- 下列排水设施中需要设置反滤层的是()。
- 事件三中,实行备案证明管理的材料还应有哪些?
- 项目决策阶段策划中管理策划的工作内容,不包括()。
- 影响机电工程的施工进度因素有哪些?
- 资质许可机关的上级机关,可以撤销建筑业企业资质的情形是()。
- 下列情况发生的磨损中,属于第一种有形磨损的是( )。
亿题库—让考试变得更简单
已有600万用户下载
