    题干:某建设项目的行业标准投资回收期T为5年,该项目通常投资额为1100万元,年生产成本为1150万元。为此,该项目拟定了A、B、C三个设计方案,有关情况如表所示。[zjgcs/gczjalfx/ggbzzj/2/image/img-02-047-03.jpg]经专家组商定的经济评价指标体系、指标权重、指标分等及其标准分列于表。
    题目: 运用多因素评分优选法选出最佳方案。

扫码下载亿题库

精准题库快速提分

参考答案

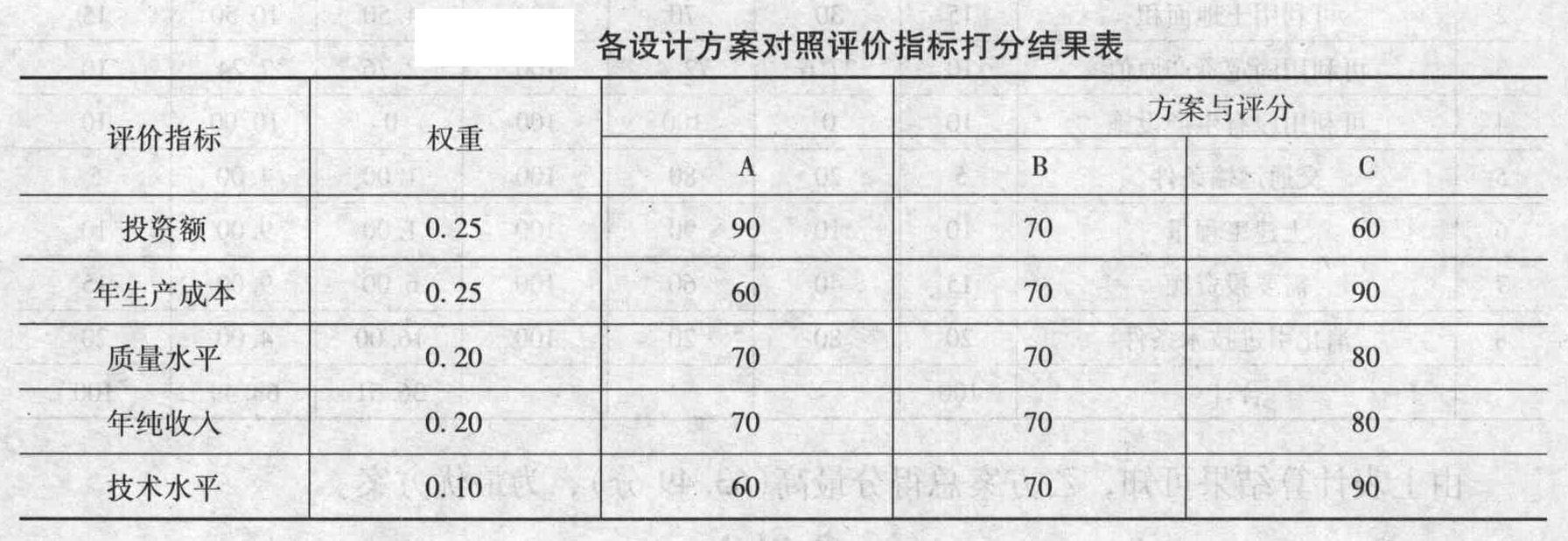

(1)根据表,对照多因素评分优选法评分表,对各方案评价指标打分,如表所示。(2)计算各方案综合得分A方案:∑(A方案各评价指标得分×其对应的权重)=90×0.25+60×0.25+70×0.20+70×0.20+60×0.10=71.5(分);

B方案:∑(B方案各评价指标得分×其对应的权重)=70×0.25+70×0.25+70×0.20+70×0.20+70×0.10=70.0(分);

C方案:∑(C方案各评价指标得分×其对应的权重)=60×0.25+90×0.25+80×0.20+80×0.20+90×0.10=78.5(分);

因为C方案的综合评价总分最高,所以C方案为最佳方案。
